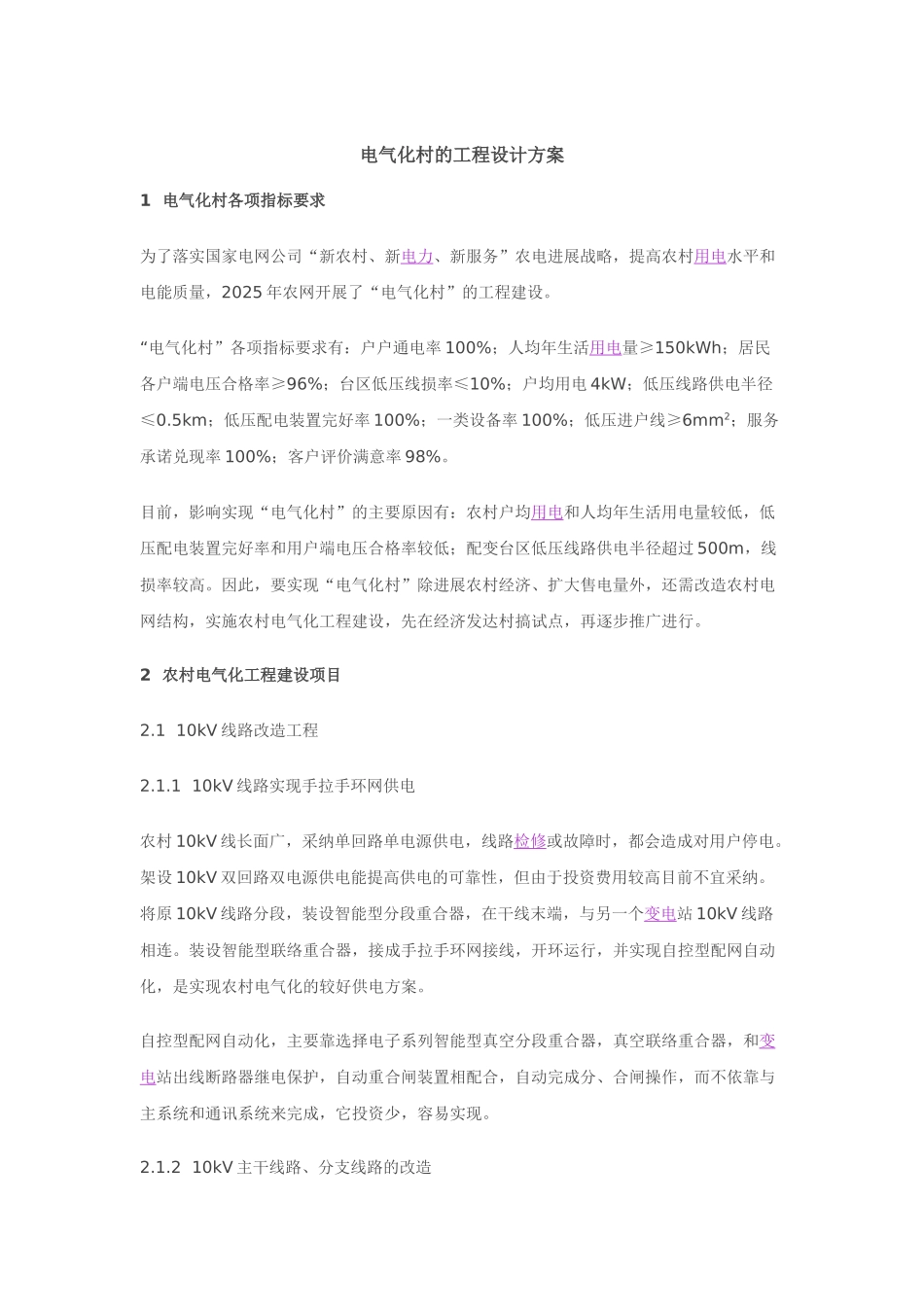

电气化村的工程设计方案1 电气化村各项指标要求为了落实国家电网公司“新农村、新电力、新服务”农电进展战略,提高农村用电水平和电能质量,2025 年农网开展了“电气化村”的工程建设
“电气化村”各项指标要求有:户户通电率 100%;人均年生活用电量≥150kWh;居民各户端电压合格率≥96%;台区低压线损率≤10%;户均用电 4kW;低压线路供电半径≤0
5km;低压配电装置完好率 100%;一类设备率 100%;低压进户线≥6mm2;服务承诺兑现率 100%;客户评价满意率 98%
目前,影响实现“电气化村”的主要原因有:农村户均用电和人均年生活用电量较低,低压配电装置完好率和用户端电压合格率较低;配变台区低压线路供电半径超过 500m,线损率较高
因此,要实现“电气化村”除进展农村经济、扩大售电量外,还需改造农村电网结构,实施农村电气化工程建设,先在经济发达村搞试点,再逐步推广进行
2 农村电气化工程建设项目2
1 10kV 线路改造工程2
1 10kV 线路实现手拉手环网供电农村 10kV 线长面广,采纳单回路单电源供电,线路检修或故障时,都会造成对用户停电
架设 10kV 双回路双电源供电能提高供电的可靠性,但由于投资费用较高目前不宜采纳
将原 10kV 线路分段,装设智能型分段重合器,在干线末端,与另一个变电站 10kV 线路相连
装设智能型联络重合器,接成手拉手环网接线,开环运行,并实现自控型配网自动化,是实现农村电气化的较好供电方案
自控型配网自动化,主要靠选择电子系列智能型真空分段重合器,真空联络重合器,和变电站出线断路器继电保护,自动重合闸装置相配合,自动完成分、合闸操作,而不依靠与主系统和通讯系统来完成,它投资少,容易实现

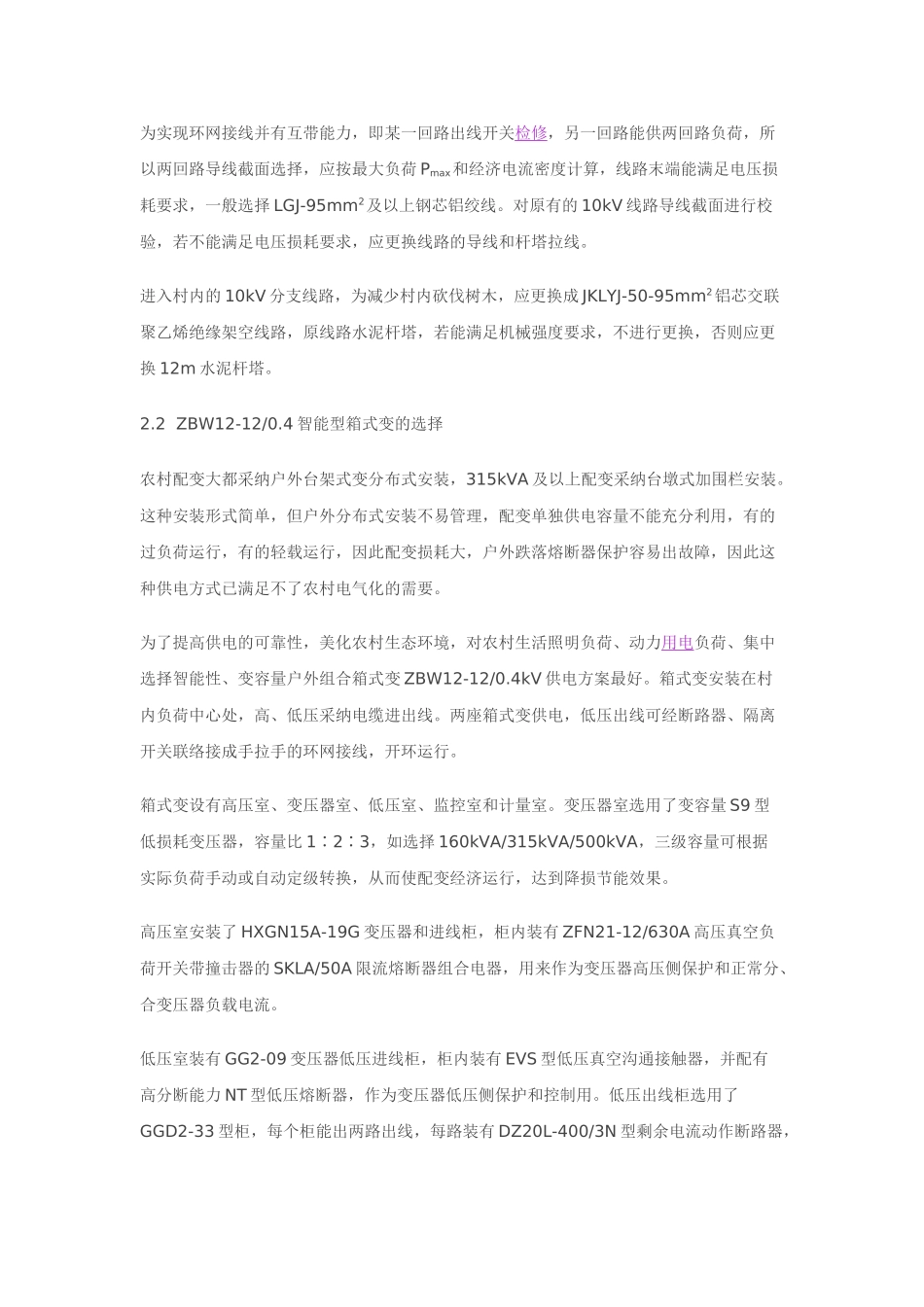

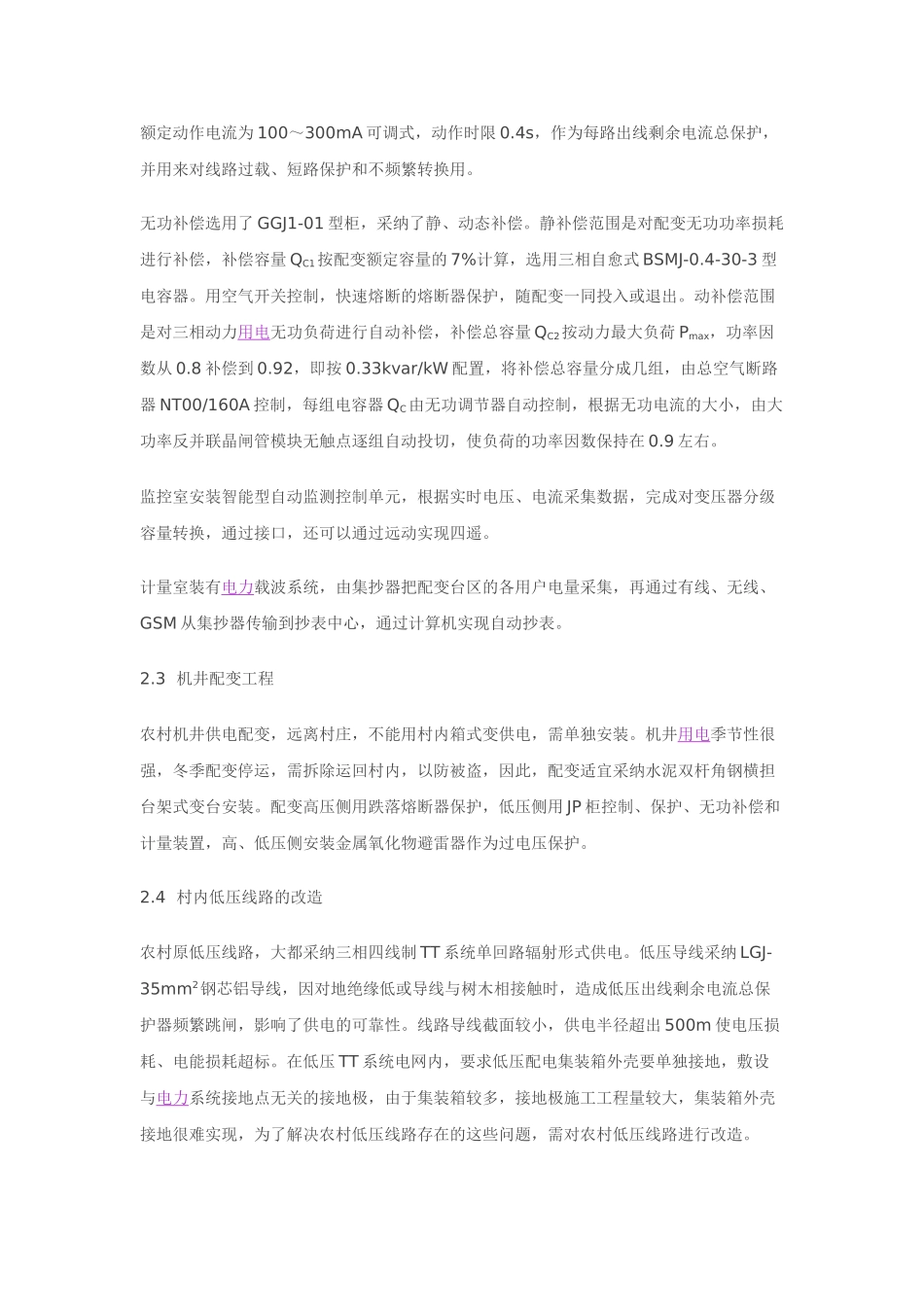

2 10kV 主干线路、分支线路的改造为实现环网接线并有互带能力,即某一回路出线开关检修,另一回路能供两回路负荷,所以两回
