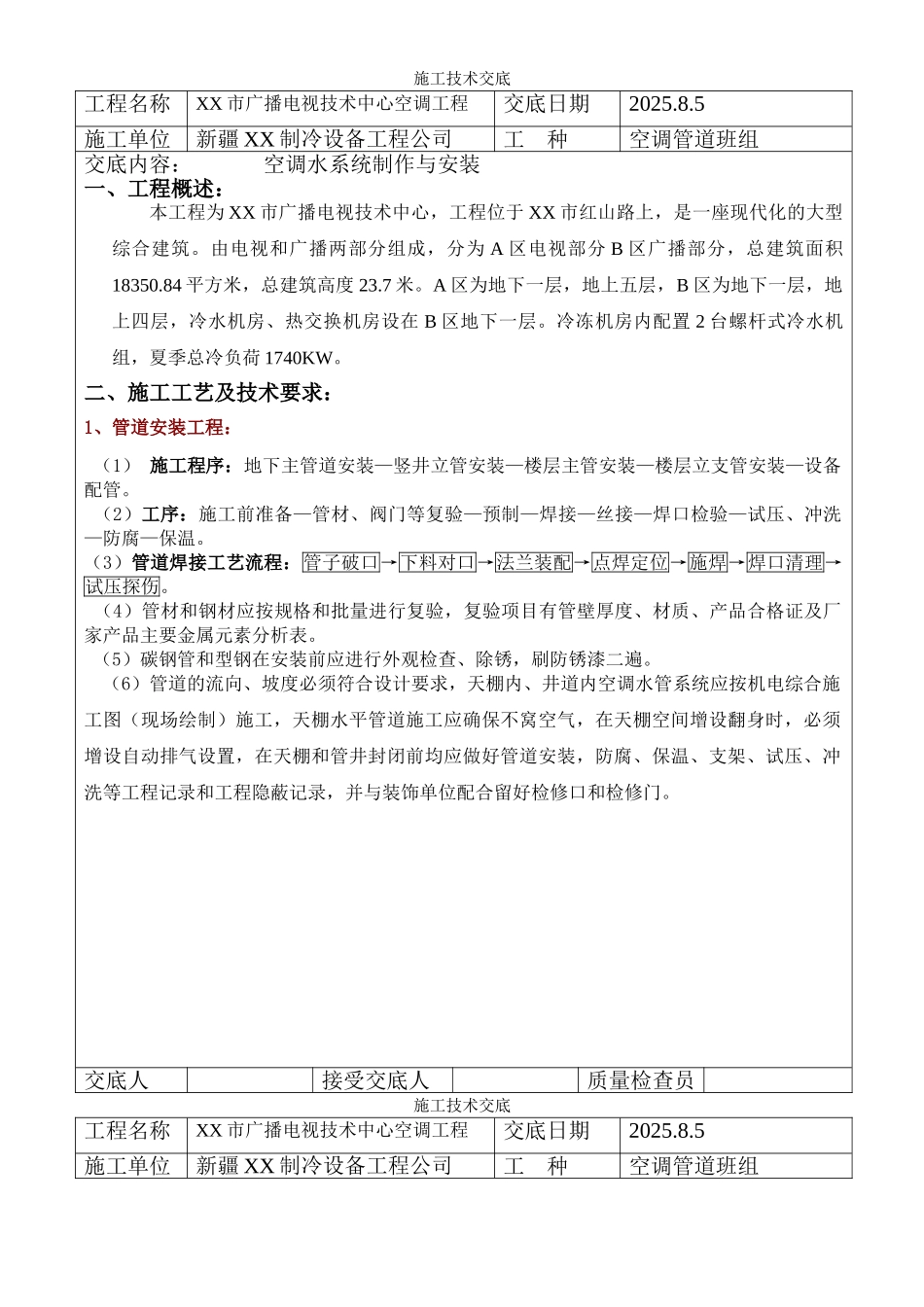

施工技术交底工程名称XX 市广播电视技术中心空调工程交底日期2025
5施工单位新疆 XX 制冷设备工程公司工 种空调管道班组交底内容: 空调水系统制作与安装一、工程概述:本工程为 XX 市广播电视技术中心,工程位于 XX 市红山路上,是一座现代化的大型综合建筑
由电视和广播两部分组成,分为 A 区电视部分 B 区广播部分,总建筑面积18350
84 平方米,总建筑高度 23
A 区为地下一层,地上五层,B 区为地下一层,地上四层,冷水机房、热交换机房设在 B 区地下一层
冷冻机房内配置 2 台螺杆式冷水机组,夏季总冷负荷 1740KW

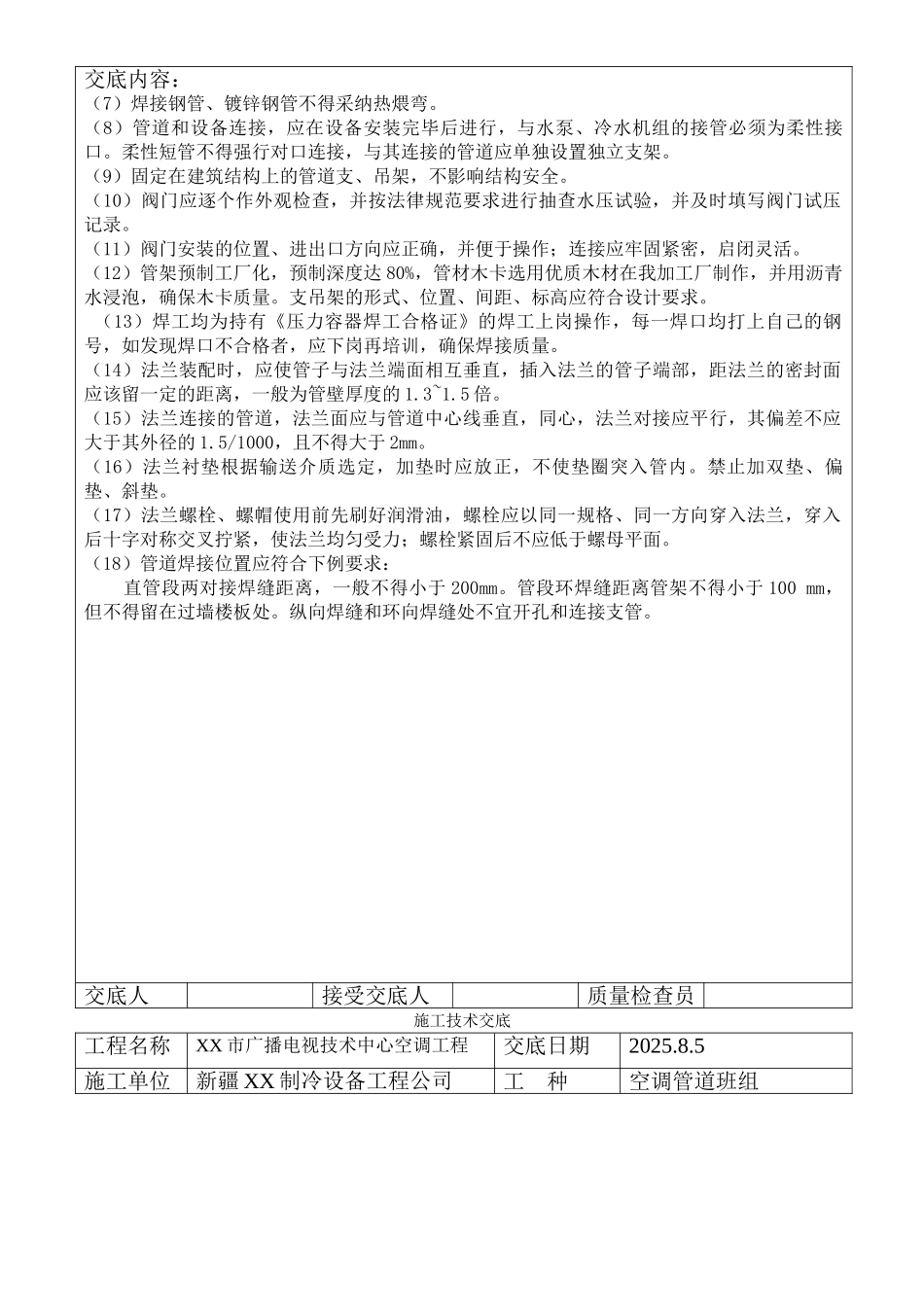

二、施工工艺及技术要求:1、管道安装工程: (1) 施工程序:地下主管道安装—竖井立管安装—楼层主管安装—楼层立支管安装—设备配管
(2)工序:施工前准备—管材、阀门等复验—预制—焊接—丝接—焊口检验—试压、冲洗—防腐—保温
(3)管道焊接工艺流程:管子破口→下料对口→法兰装配→点焊定位→施焊→焊口清理→试压探伤
(4)管材和钢材应按规格和批量进行复验,复验项目有管壁厚度、材质、产品合格证及厂家产品主要金属元素分析表
(5)碳钢管和型钢在安装前应进行外观检查、除锈,刷防锈漆二遍
(6)管道的流向、坡度必须符合设计要求,天棚内、井道内空调水管系统应按机电综合施工图(现场绘制)施工,天棚水平管道施工应确保不窝空气,在天棚空间增设翻身时,必须增设自动排气设置,在天棚和管井封闭前均应做好管道安装,防腐、保温、支架、试压、冲洗等工程记录和工程隐蔽记录,并与装饰单位配合留好检修口和检修门
交底人接受交底人质量检查员施工技术交底工程名称XX 市广播电视技术中心空调工程交底日期2025
5施工单位新疆 XX 制冷设备工程公司工 种空调管道班组交底内容:(7)焊接钢管、镀锌钢管不得采纳热煨弯
(8)管道和设备连接,应在设备安装完毕后进行
