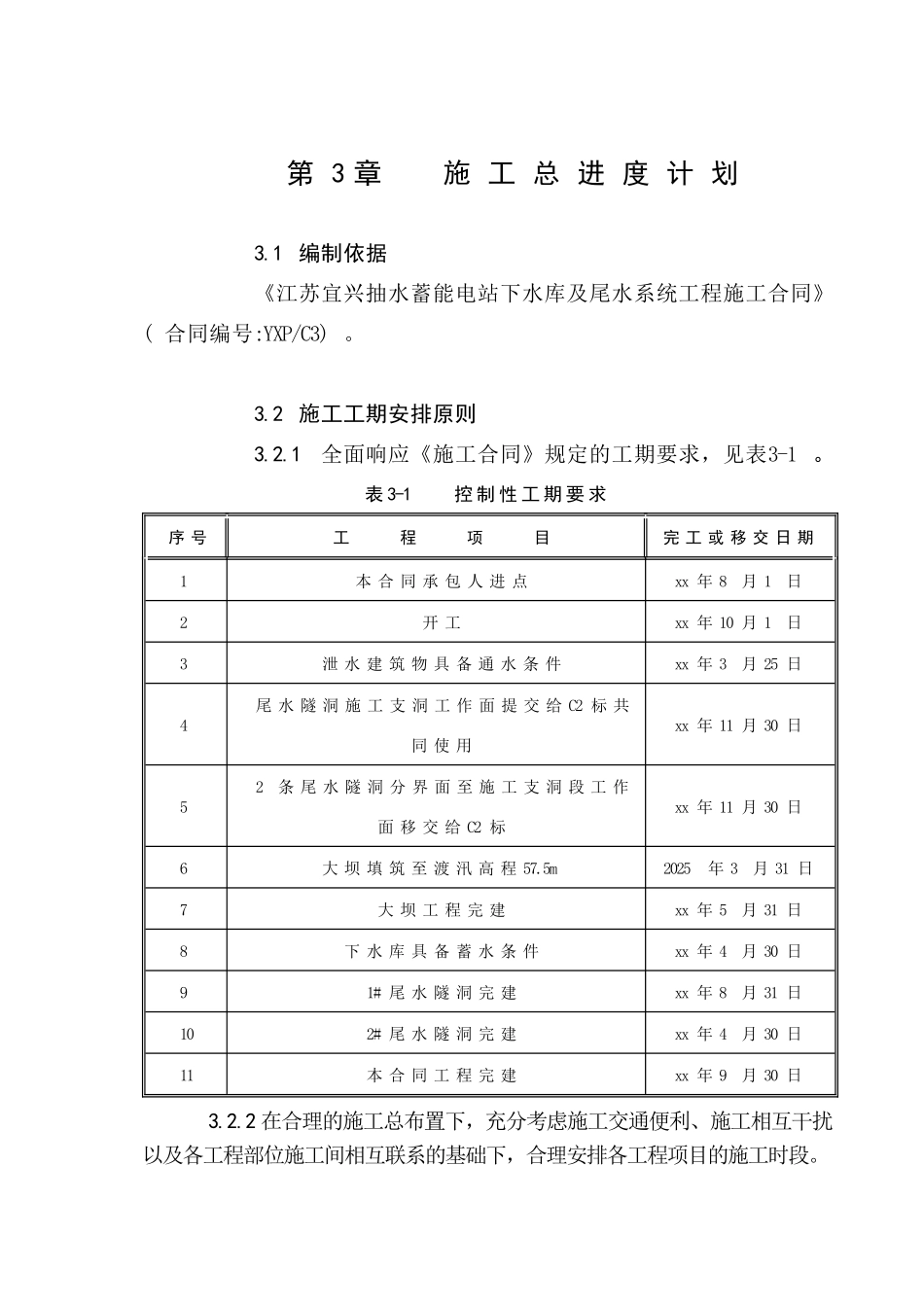

第 3 章 施 工 总 进 度 计 划3
1 编制依据《江苏宜兴抽水蓄能电站下水库及尾水系统工程施工合同》( 合同编号:YXP/C3)
2 施工工期安排原则3
1全面响应《施工合同》规定的工期要求,见表3-1
表 3-1 控 制 性 工 期 要 求序 号工 程 项 目完 工 或 移 交 日 期1本 合 同 承 包 人 进 点xx 年 8月 1日2开 工xx 年 10 月 1日3泄 水 建 筑 物 具 备 通 水 条 件xx 年 3月 25 日4尾 水 隧 洞 施 工 支 洞 工 作 面 提 交 给 C2 标 共同 使 用xx 年 11 月 30 日52条 尾 水 隧 洞 分 界 面 至 施 工 支 洞 段 工 作面 移 交 给 C2 标xx 年 11 月 30 日6大 坝 填 筑 至 渡 汛 高 程 57
5m2025年 3月 31 日7大 坝 工 程 完 建xx 年 5月 31 日8下 水 库 具 备 蓄 水 条 件xx 年 4月 30 日91# 尾 水 隧 洞 完 建xx 年 8月 31 日102# 尾 水 隧 洞 完 建xx 年 4月 30 日11本 合 同 工 程 完 建xx 年 9 月 30 日3

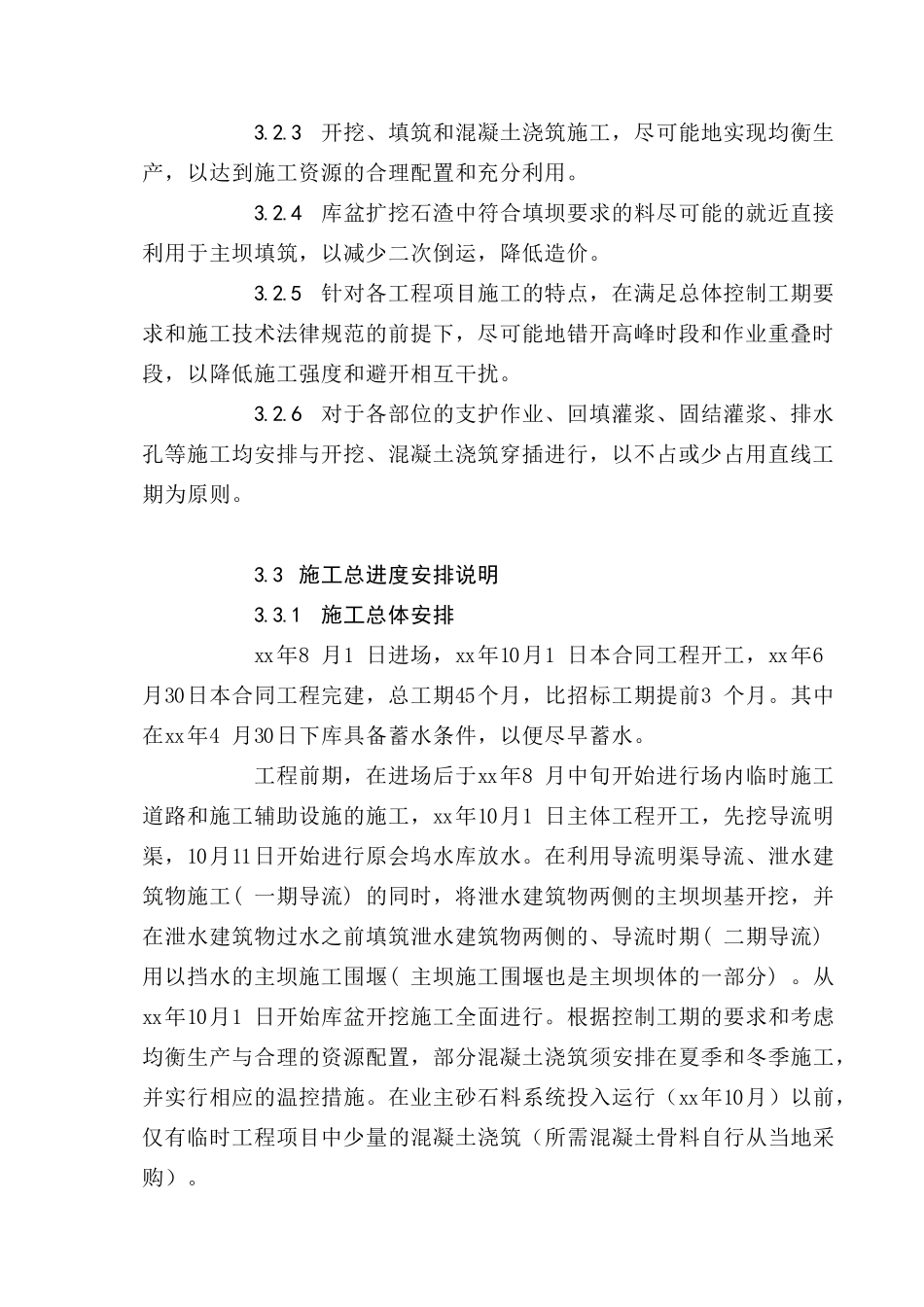

2 在合理的施工总布置下,充分考虑施工交通便利、施工相互干扰以及各工程部位施工间相互联系的基础下,合理安排各工程项目的施工时段
3开挖、填筑和混凝土浇筑施工,尽可能地实现均衡生产,以达到施工资源的合理配置和充分利用
4库盆扩挖石渣中符合填坝要求的料尽可能的就近直接利用于主坝填筑,以减少二次倒运,降低造价
5针对各工程项目施工的特点,在满足总体控制工期要求和施工技术法律规范的前提下,尽可能地错开高峰时段和作业重叠时段,以降低施工强度和避开相互干扰

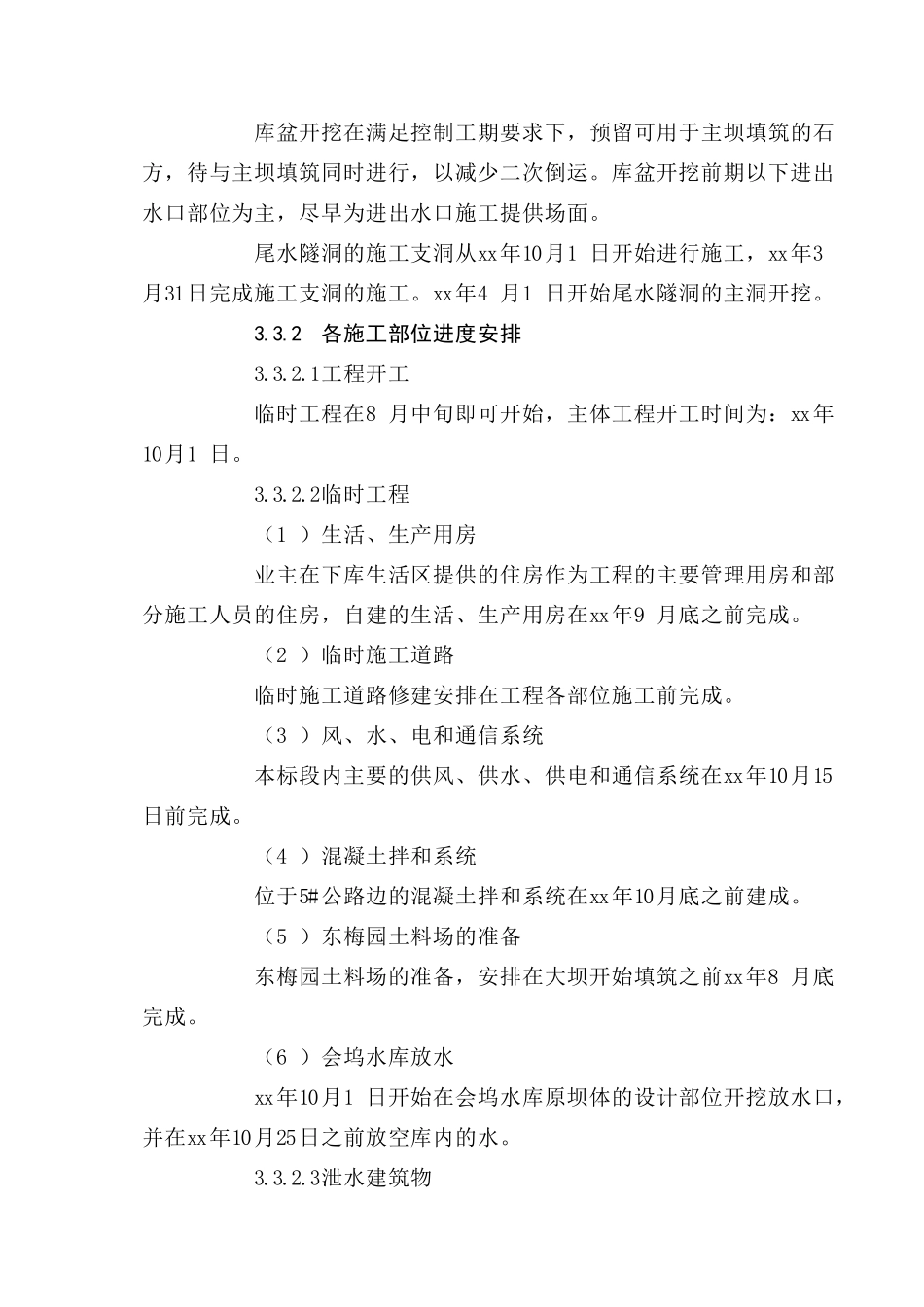

6 对于各部位的支护作业、回填灌浆、固结灌浆、排水孔等施工均安排与开挖、混凝土
