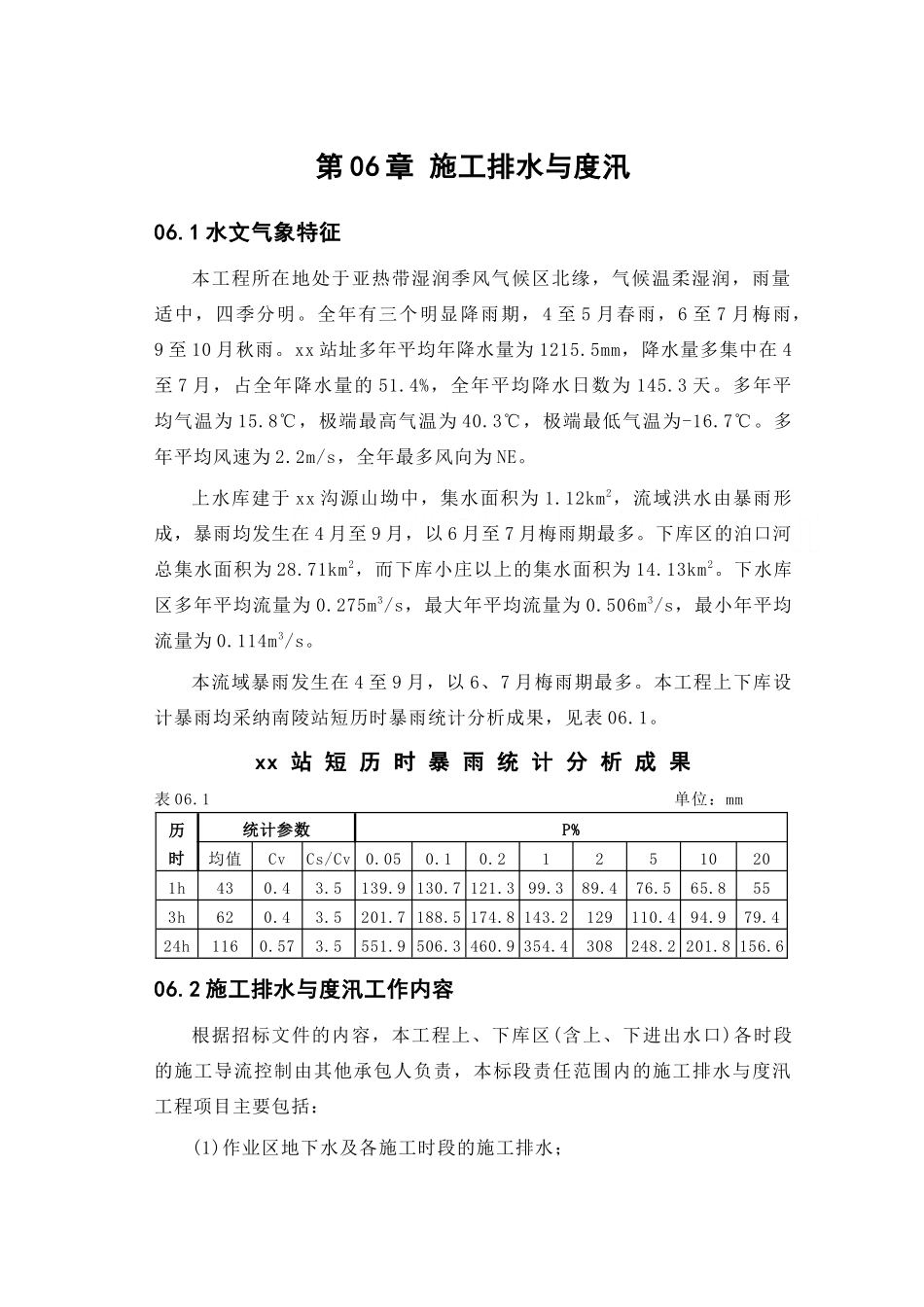

第 06 章 施工排水与度汛06.1 水文气象特征本工程所在地处于亚热带湿润季风气候区北缘,气候温柔湿润,雨量适中,四季分明。全年有三个明显降雨期,4 至 5 月春雨,6 至 7 月梅雨,9 至 10 月秋雨。xx 站址多年平均年降水量为 1215.5mm,降水量多集中在 4至 7 月,占全年降水量的 51.4%,全年平均降水日数为 145.3 天。多年平均气温为 15.8℃,极端最高气温为 40.3℃,极端最低气温为-16.7℃。多年平均风速为 2.2m/s,全年最多风向为 NE。上水库建于 xx 沟源山坳中,集水面积为 1.12km2,流域洪水由暴雨形成,暴雨均发生在 4 月至 9 月,以 6 月至 7 月梅雨期最多。下库区的泊口河总集水面积为 28.71km2,而下库小庄以上的集水面积为 14.13km2。下水库区多年平均流量为 0.275m3/s,最大年平均流量为 0.506m3/s,最小年平均流量为 0.114m3/s。本流域暴雨发生在 4 至 9 月,以 6、7 月梅雨期最多。本工程上下库设计暴雨均采纳南陵站短历时暴雨统计分析成果,见表 06.1。xx 站 短 历 时 暴 雨 统 计 分 析 成 果表 06.1 单位:mm历时统计参数P%均值CvCs/Cv0.050.10.212510201h430.43.5139.9 130.7 121.399.389.476.565.8553h620.43.5201.7 188.5 174.8 143.2129110.494.979.424h1160.573.5551.9 506.3 460.9 354.4308248.2 201.8 156.606.2 施工排水与度汛工作内容根据招标文件的内容,本工程上、下库区(含上、下进出水口)各时段的施工导流控制由其他承包人负责,本标段责任范围内的施工排水与度汛工程项目主要包括:(1)作业区地下水及各施工时段的施工排水;(2)地下洞群各入洞口的安全度汛与防护;(3)下闸蓄水后地下洞室施工区安全度汛与防护;06.3 施工排水本标段没有初期排水问题。常常性的排水问题:地下洞群各入洞口地表水拦截及引排,避开雨水进洞;地下洞群施工区生产废水(包括地下渗水)抽排。入洞口地表水的引排采纳修建截水沟(排水沟)的方式,截(排)水沟与邻近永久排水设施相连接。地下洞群施工排水采纳临时布置集水坑(井)设泵抽排。06.3.1 常常性排水1.洞口排水本标段洞外排水相关部位有 1#施工支洞、排烟兼排水洞、进厂交通洞、通风兼安全洞、500kv 出线洞、开关站。开关站基坑一期土石方明挖完成后,集雨面积相对较大,地势较低,且场内布置有通风兼安全洞、500kv 出线洞与地下厂房(主变洞)相通,雨季容易积水并造成雨水倒灌进洞,因此施工期间需布置排水...
