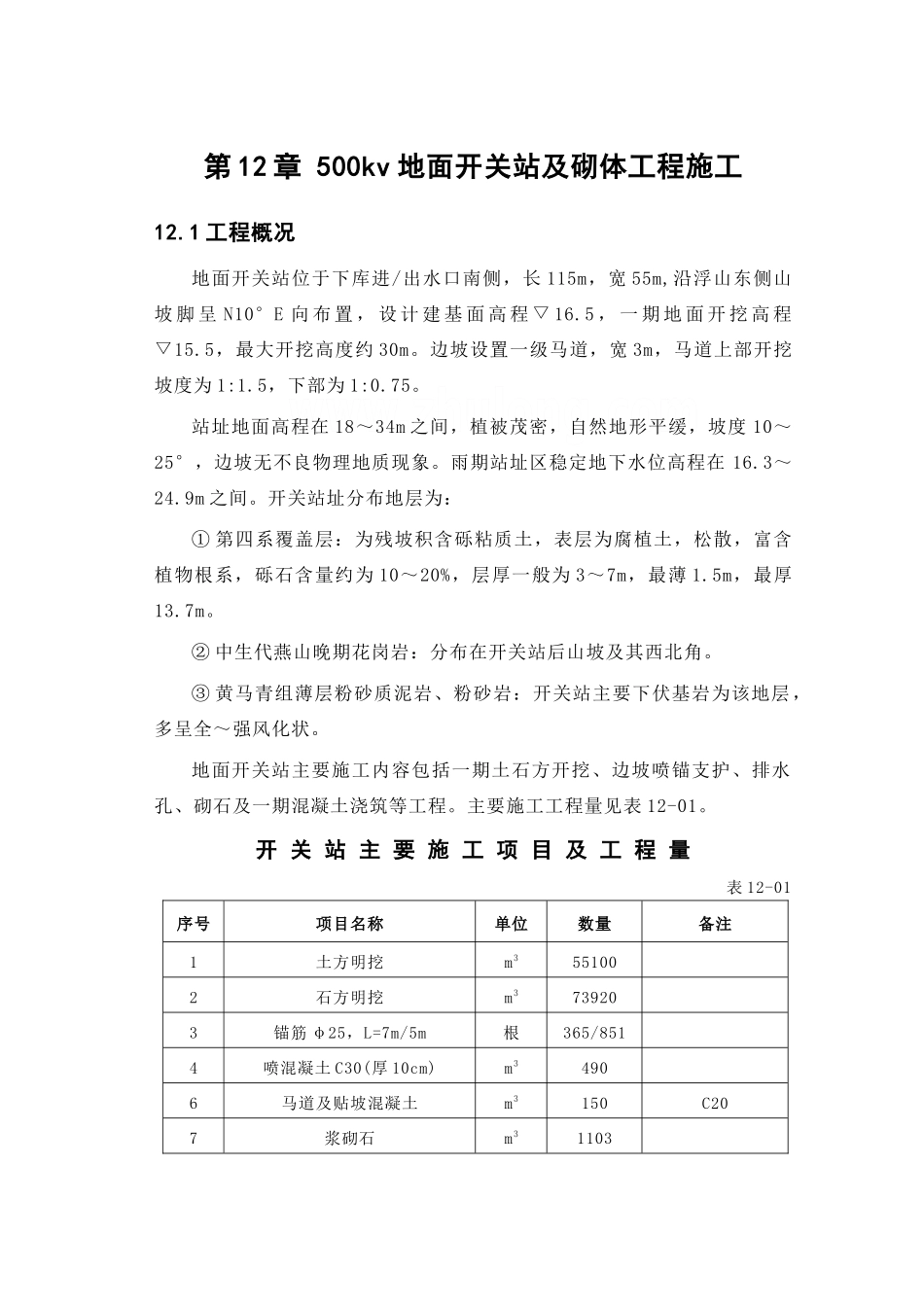

第 12 章 500kv 地面开关站及砌体工程施工12.1 工程概况地面开关站位于下库进/出水口南侧,长 115m,宽 55m,沿浮山东侧山坡 脚 呈 N10°E 向 布 置 , 设 计 建 基 面 高 程 ▽ 16.5 , 一 期 地 面 开 挖 高 程▽15.5,最大开挖高度约 30m。边坡设置一级马道,宽 3m,马道上部开挖坡度为 1:1.5,下部为 1:0.75。站址地面高程在 18~34m 之间,植被茂密,自然地形平缓,坡度 10~25°,边坡无不良物理地质现象。雨期站址区稳定地下水位高程在 16.3~24.9m 之间。开关站址分布地层为:① 第四系覆盖层:为残坡积含砾粘质土,表层为腐植土,松散,富含植物根系,砾石含量约为 10~20%,层厚一般为 3~7m,最薄 1.5m,最厚13.7m。② 中生代燕山晚期花岗岩:分布在开关站后山坡及其西北角。③ 黄马青组薄层粉砂质泥岩、粉砂岩:开关站主要下伏基岩为该地层,多呈全~强风化状。地面开关站主要施工内容包括一期土石方开挖、边坡喷锚支护、排水孔、砌石及一期混凝土浇筑等工程。主要施工工程量见表 12-01。开 关 站 主 要 施 工 项 目 及 工 程 量表 12-01序号项目名称单位数量备注1土方明挖m3551002石方明挖m3739203锚筋 φ25,L=7m/5m根365/8514喷混凝土 C30(厚 10cm)m34906马道及贴坡混凝土m3150C207浆砌石m3110312.2 施工进度安排根据施工总进度的安排,开关站的施工时段安排在 2025 年 2 月~2025年 7 月施工,2025 年 12 月 31 日前与 500kv 出线洞一道移交给 EM1 标。第一阶段:山体植被、土方明挖及支护、转角塔基础开挖,施工期为2025.2.1~2025.3.31,历时 2.0 个月,平均月开挖强度为 2.75 万 m3。第二阶段:石方明挖及支护,施工期为 2025.4.1~2025.6.30,历时3.0 个月,平均月开挖强度为 2.46 万 m3。第三阶段:砌石及贴坡混凝土,施工期从 2025.7.1~2025.7.31,历时 1.0 个月,混凝土浇筑方量约为 150m3,砌石 1103m3。12.3 开挖、支护施工12.3.1 施工道路布置开关站开挖高度小,开挖范围山坡平缓,且前期施工标已在场内形成较平坦的作业场地,因此施工道路不做系统布置,施工期间可结合现有安全兼通风洞口生产营区根据实际地形修建临时便道,前期的临时便道延伸至转角塔基础处,便道宽 3.5m 左右,坡度不大于 8%。12.3.2 风、水、电布置(1)供风系统采纳布置一台 20m3 空压机集中供风,供风主管 DN100,各工作面供风支管 DN5...
