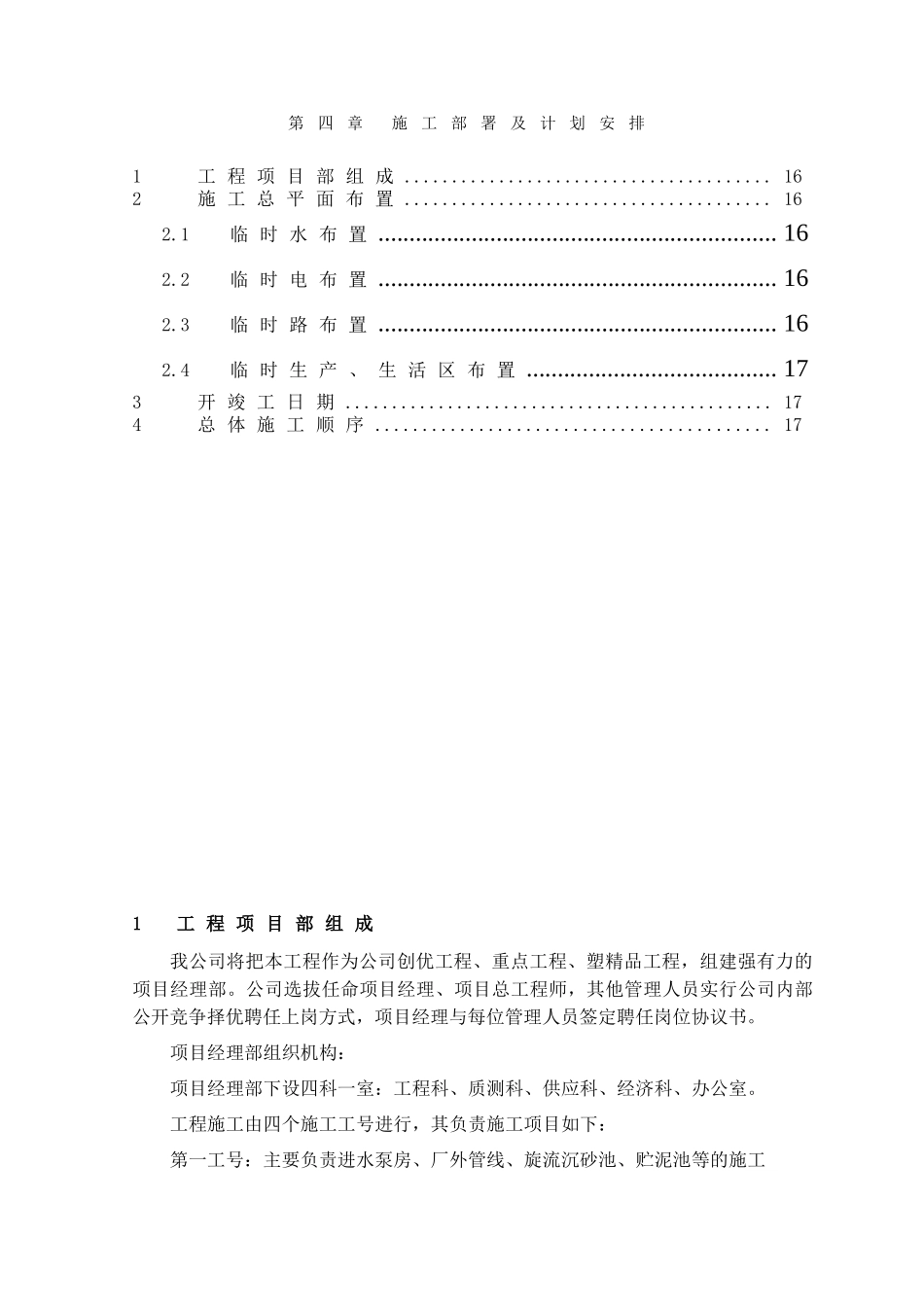

第四章 施工部署及计划安排1工 程 项 目 部 组 成

162施 工 总 平 面 布 置
1临 时 水 布 置
2临 时 电 布 置
3临 时 路 布 置
4临 时 生 产 、 生 活 区 布 置
173开 竣 工 日 期

174总 体 施 工 顺 序
171工 程 项 目 部 组 成我公司将把本工程作为公司创优工程、重点工程、塑精品工程,组建强有力的项目经理部
公司选拔任命项目经理、项目总工程师,其他管理人员实行公司内部公开竞争择优聘任上岗方式,项目经理与每位管理人员签定聘任岗位协议书
项目经理部组织机构:项目经理部下设四科一室:工程科、质测科、供应科、经济科、办公室
工程施工由四个施工工号进行,其负责施工项目如下:第一工号:主要负责进水泵房、厂外管线、旋流沉砂池、贮泥池等的施工第二工号:主要负责生物池、二沉池、清水池、滤池、膜反应池等的施工
