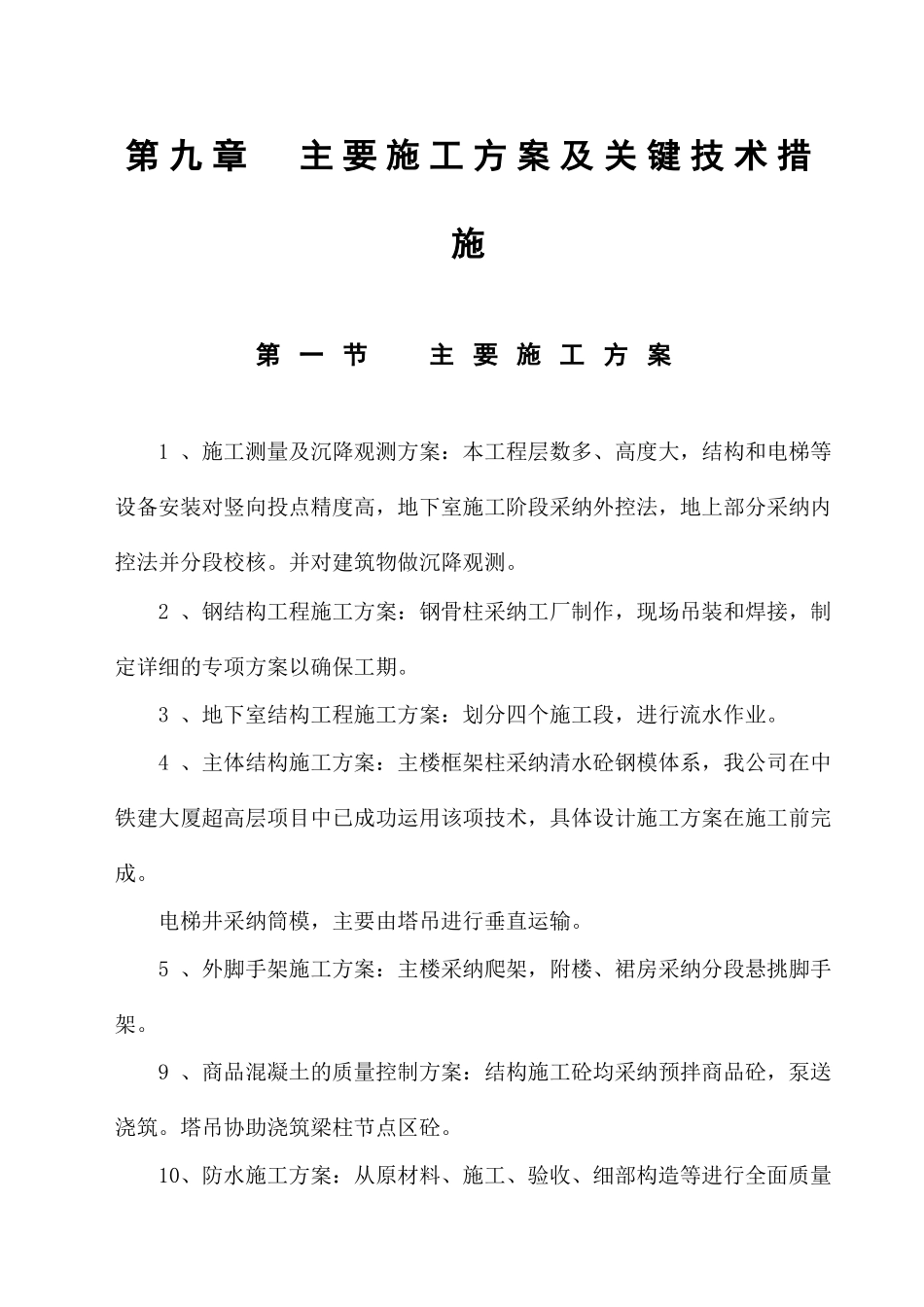

第 九 章 主 要 施 工 方 案 及 关 键 技 术 措施第 一 节 主 要 施 工 方 案1 、施工测量及沉降观测方案:本工程层数多、高度大,结构和电梯等设备安装对竖向投点精度高,地下室施工阶段采纳外控法,地上部分采纳内控法并分段校核
并对建筑物做沉降观测
2 、钢结构工程施工方案:钢骨柱采纳工厂制作,现场吊装和焊接,制定详细的专项方案以确保工期
3 、地下室结构工程施工方案:划分四个施工段,进行流水作业
4 、主体结构施工方案:主楼框架柱采纳清水砼钢模体系,我公司在中铁建大厦超高层项目中已成功运用该项技术,具体设计施工方案在施工前完成
电梯井采纳筒模,主要由塔吊进行垂直运输
5 、外脚手架施工方案:主楼采纳爬架,附楼、裙房采纳分段悬挑脚手架
9 、商品混凝土的质量控制方案:结构施工砼均采纳预拌商品砼,泵送浇筑
塔吊协助浇筑梁柱节点区砼

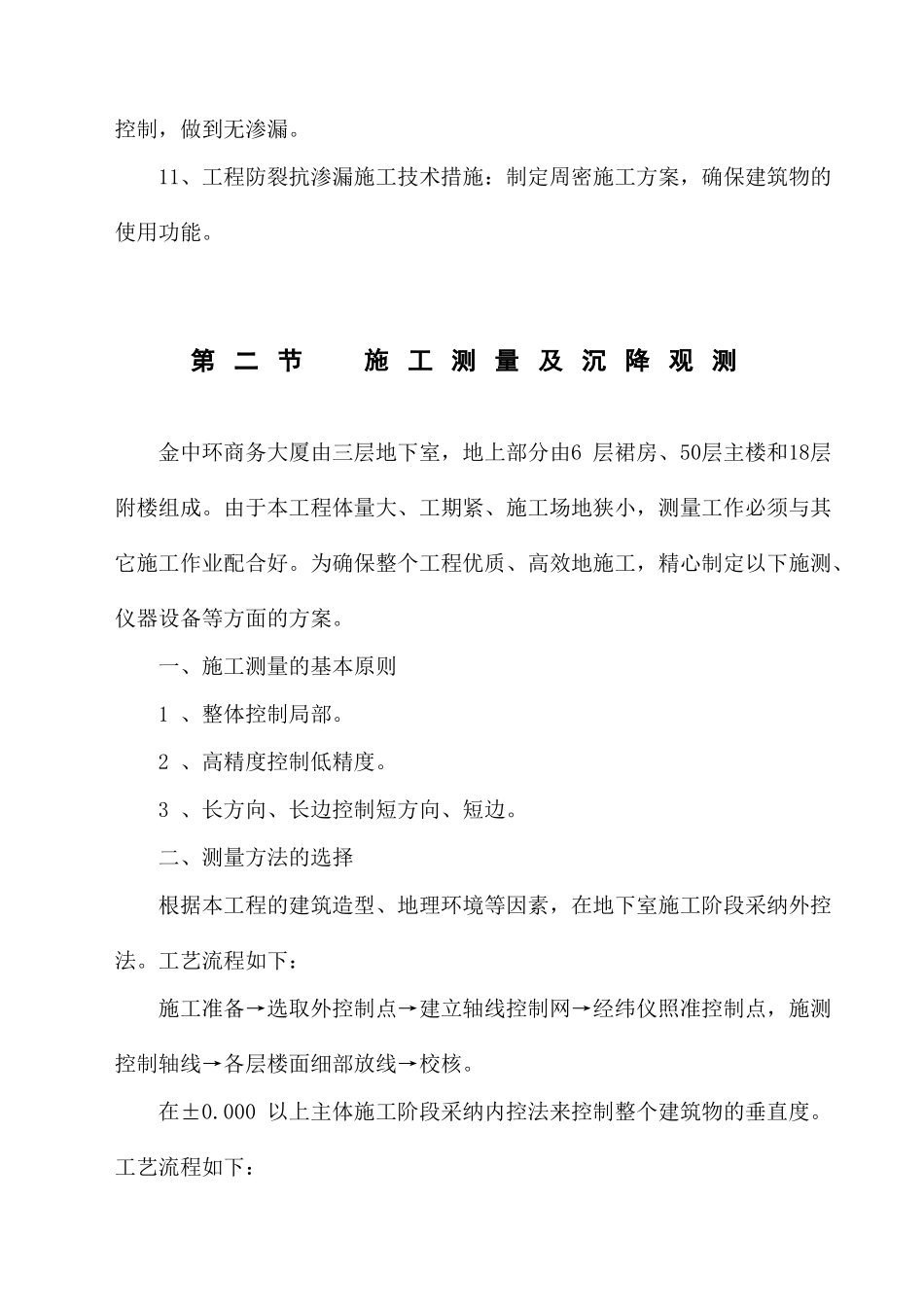

10、防水施工方案:从原材料、施工、验收、细部构造等进行全面质量控制,做到无渗漏
11、工程防裂抗渗漏施工技术措施:制定周密施工方案,确保建筑物的使用功能
第 二 节 施 工 测 量 及 沉 降 观 测金中环商务大厦由三层地下室,地上部分由6 层裙房、50层主楼和18层附楼组成
由于本工程体量大、工期紧、施工场地狭小,测量工作必须与其它施工作业配合好
为确保整个工程优质、高效地施工,精心制定以下施测、仪器设备等方面的方案
一、施工测量的基本原则1 、整体控制局部
2 、高精度控制低精度
3 、长方向、长边控制短方向、短边
二、测量方法的选择根据本工程的建筑造型、地理环境等因素,在地下室施工阶段采纳外控法

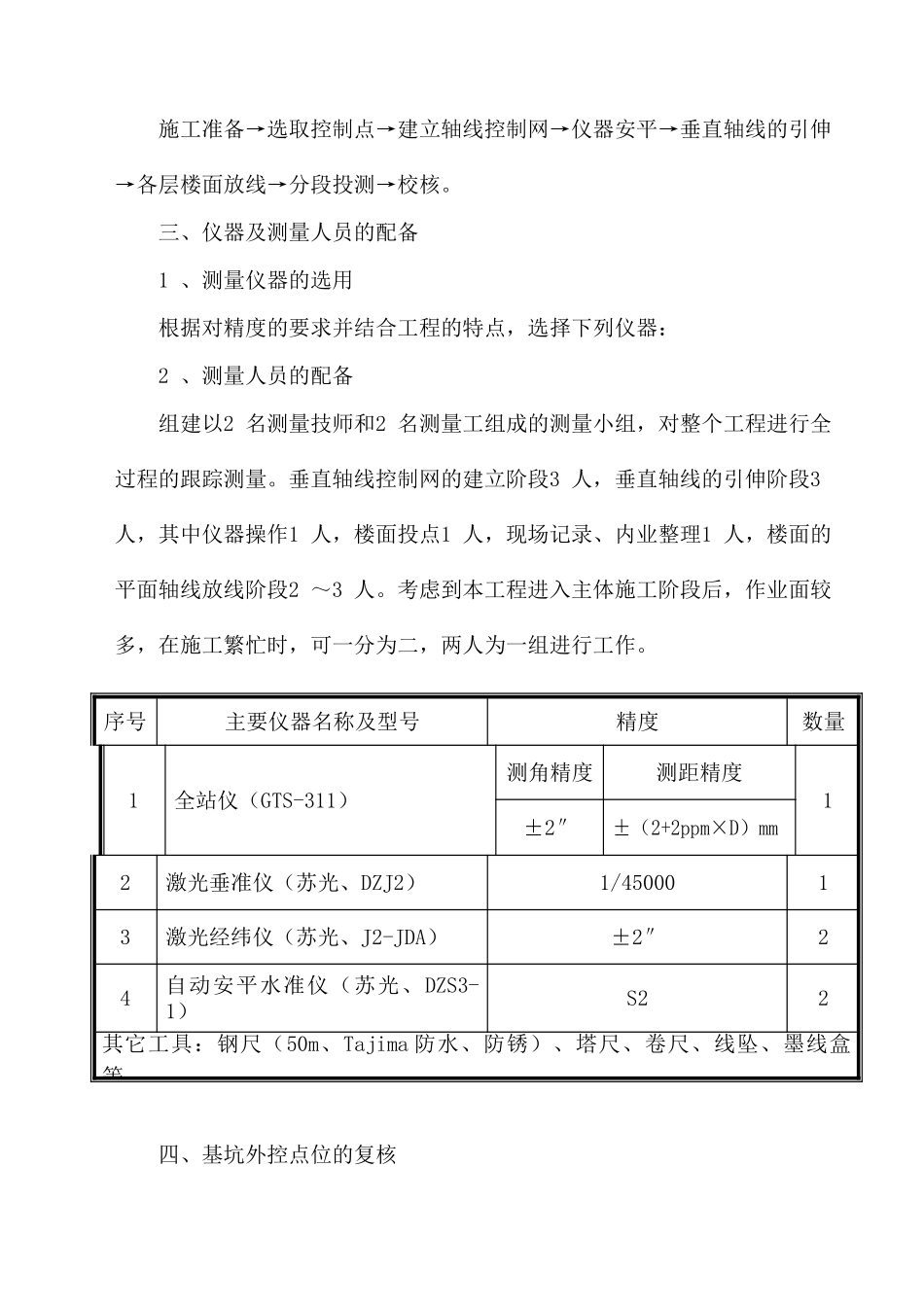

工艺流程如下:施工准备→选取外控制点→建立轴线控制网→经纬仪照准控制点,施测控制轴线→各层楼面细部放线→校核
000 以上主体施工阶段采纳内控法来控制整个建筑物的垂直度
工艺流程如下:施工准备→选取控制点→建立轴线控制网→仪
