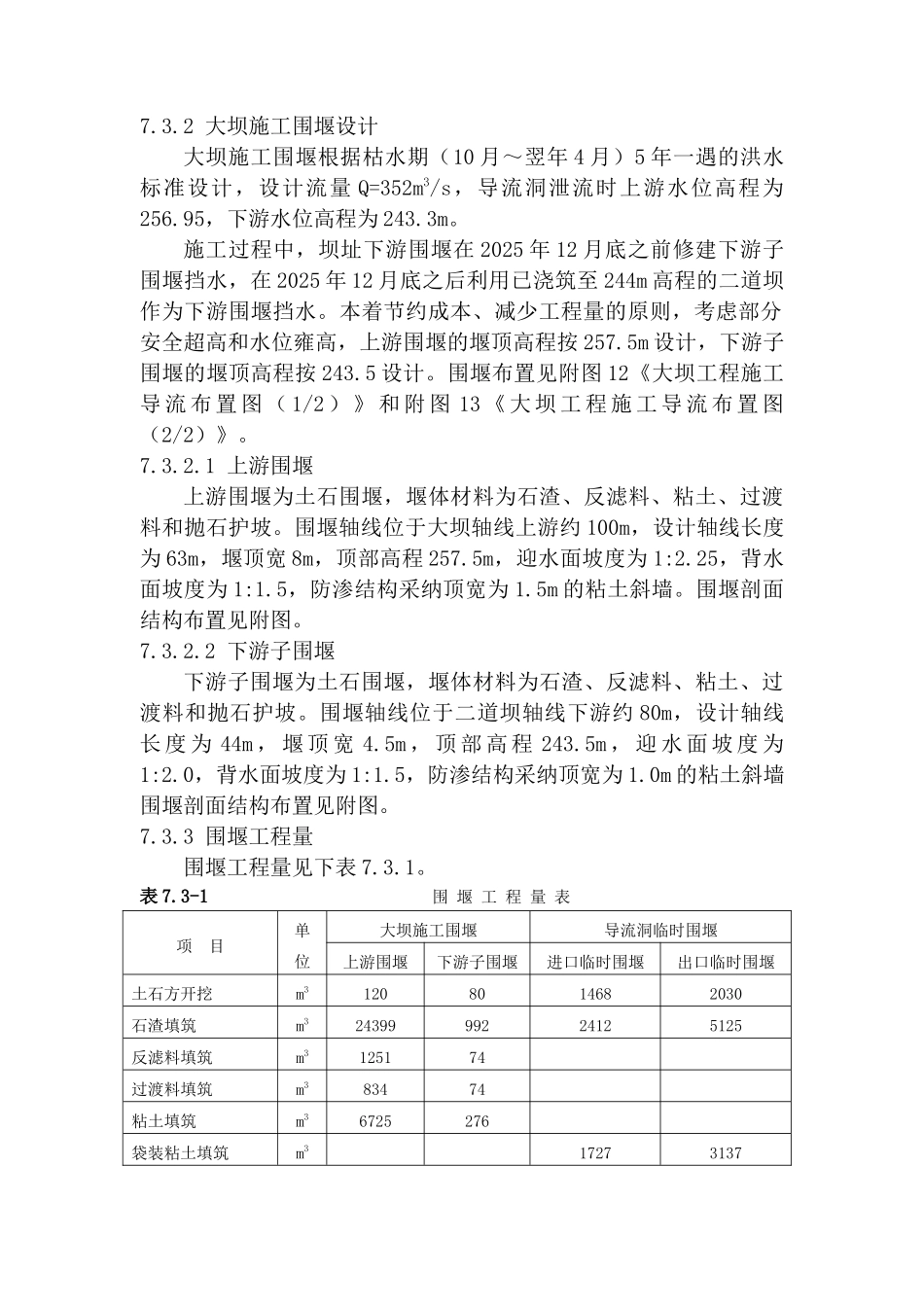

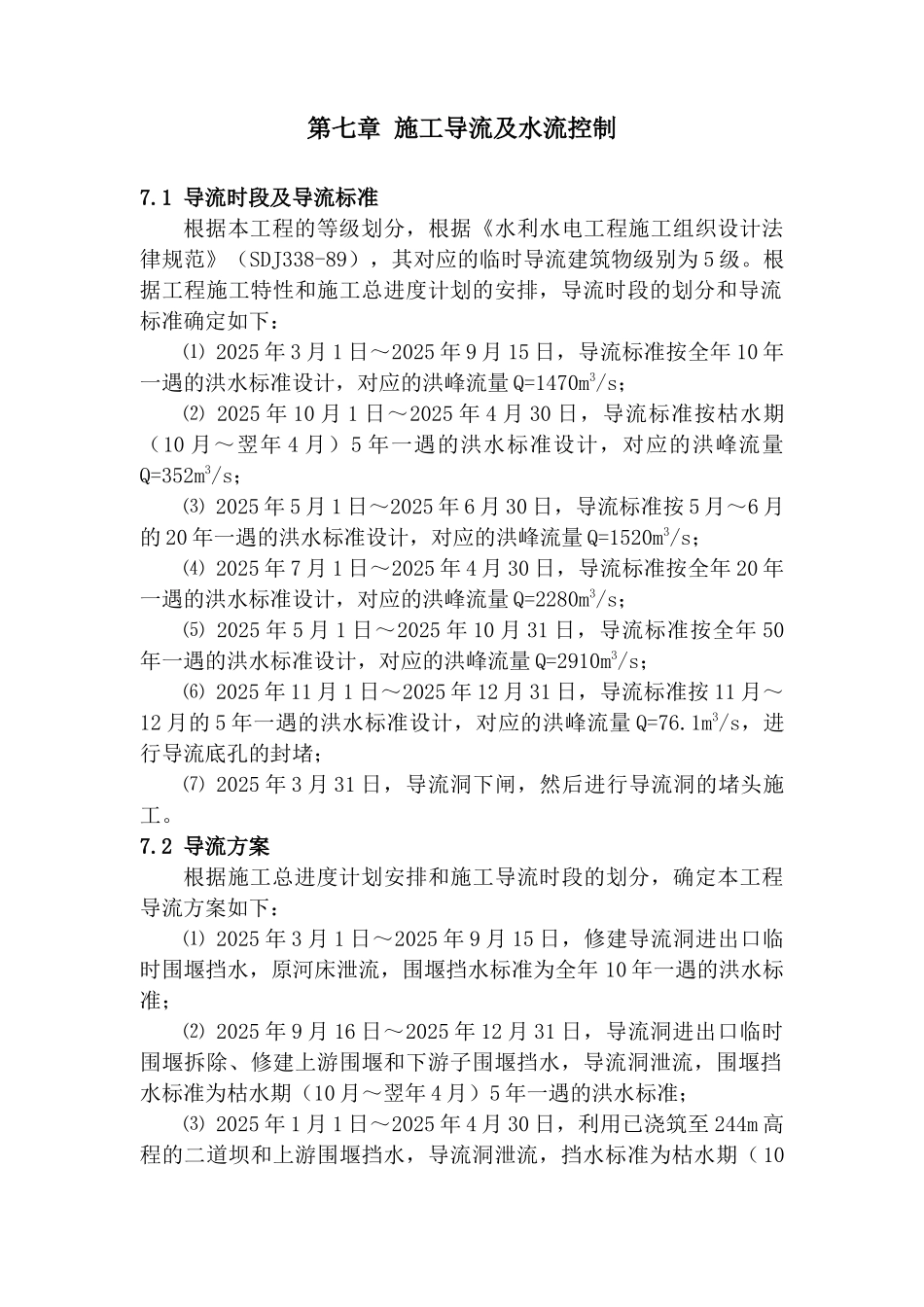

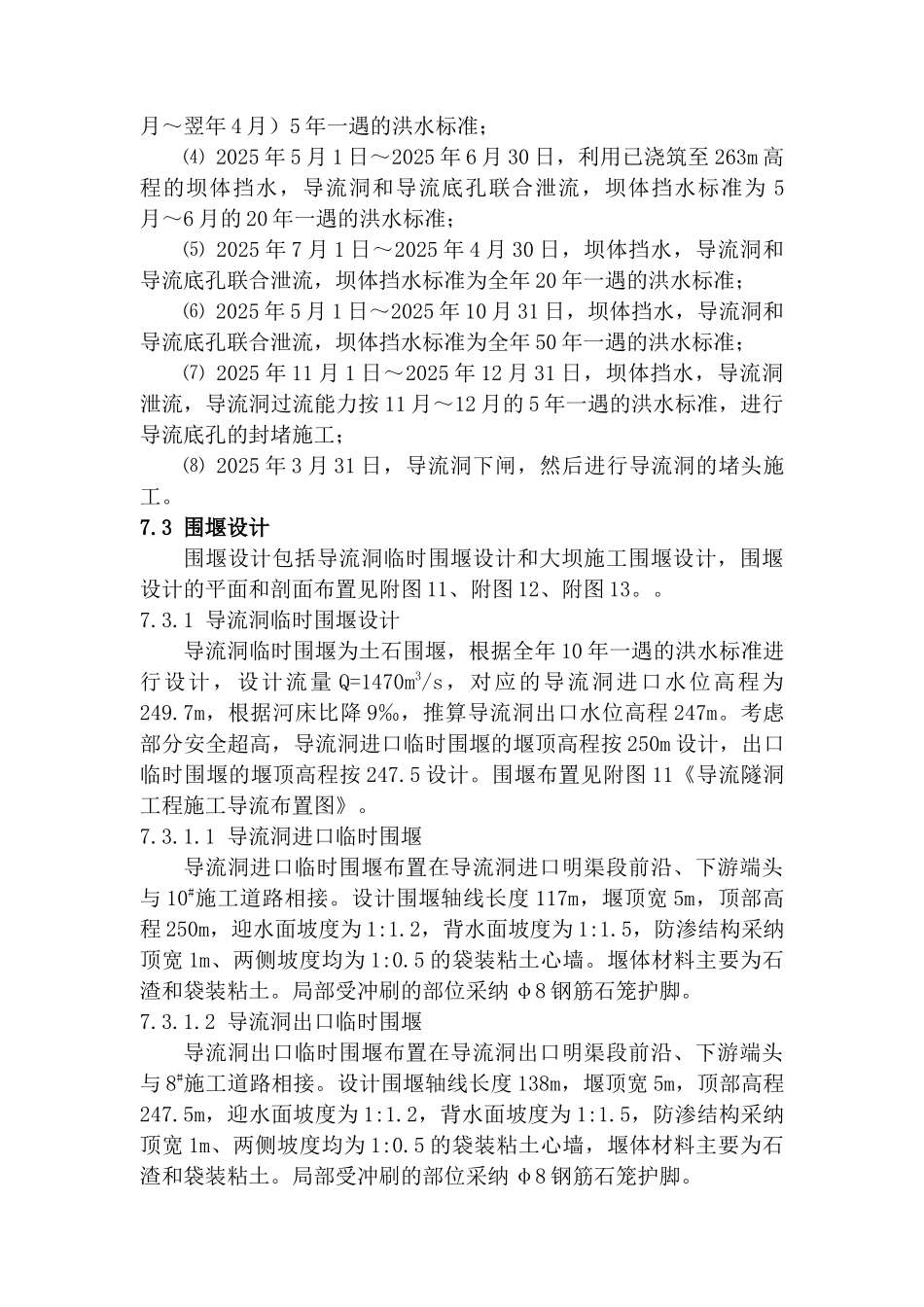

第七章 施工导流及水流控制7.1 导流时段及导流标准根据本工程的等级划分,根据《水利水电工程施工组织设计法律规范》(SDJ338-89),其对应的临时导流建筑物级别为 5 级。根据工程施工特性和施工总进度计划的安排,导流时段的划分和导流标准确定如下:⑴ 2025 年 3 月 1 日~2025 年 9 月 15 日,导流标准按全年 10 年一遇的洪水标准设计,对应的洪峰流量 Q=1470m3/s;⑵ 2025 年 10 月 1 日~2025 年 4 月 30 日,导流标准按枯水期(10 月~翌年 4 月)5 年一遇的洪水标准设计,对应的洪峰流量Q=352m3/s;⑶ 2025 年 5 月 1 日~2025 年 6 月 30 日,导流标准按 5 月~6 月的 20 年一遇的洪水标准设计,对应的洪峰流量 Q=1520m3/s;⑷ 2025 年 7 月 1 日~2025 年 4 月 30 日,导流标准按全年 20 年一遇的洪水标准设计,对应的洪峰流量 Q=2280m3/s;⑸ 2025 年 5 月 1 日~2025 年 10 月 31 日,导流标准按全年 50年一遇的洪水标准设计,对应的洪峰流量 Q=2910m3/s;⑹ 2025 年 11 月 1 日~2025 年 12 月 31 日,导流标准按 11 月~12 月的 5 年一遇的洪水标准设计,对应的洪峰流量 Q=76.1m3/s,进行导流底孔的封堵;⑺ 2025 年 3 月 31 日,导流洞下闸,然后进行导流洞的堵头施工。7.2 导流方案根据施工总进度计划安排和施工导流时段的划分,确定本工程导流方案如下:⑴ 2025 年 3 月 1 日~2025 年 9 月 15 日,修建导流洞进出口临时围堰挡水,原河床泄流,围堰挡水标准为全年 10 年一遇的洪水标准;⑵ 2025 年 9 月 16 日~2025 年 12 月 31 日,导流洞进出口临时围堰拆除、修建上游围堰和下游子围堰挡水,导流洞泄流,围堰挡水标准为枯水期(10 月~翌年 4 月)5 年一遇的洪水标准;⑶ 2025 年 1 月 1 日~2025 年 4 月 30 日,利用已浇筑至 244m 高程的二道坝和上游围堰挡水,导流洞泄流,挡水标准为枯水期(10月~翌年 4 月)5 年一遇的洪水标准;⑷ 2025 年 5 月 1 日~2025 年 6 月 30 日,利用已浇筑至 263m 高程的坝体挡水,导流洞和导流底孔联合泄流,坝体挡水标准为 5月~6 月的 20 年一遇的洪水标准;⑸ 2025 年 7 月 1 日~2025 年 4 月 30 日,坝体挡水,导流洞和导流底孔联合泄流,坝体挡水标准为全年 20 年一遇的洪水标准;⑹ 2025 年 5...
