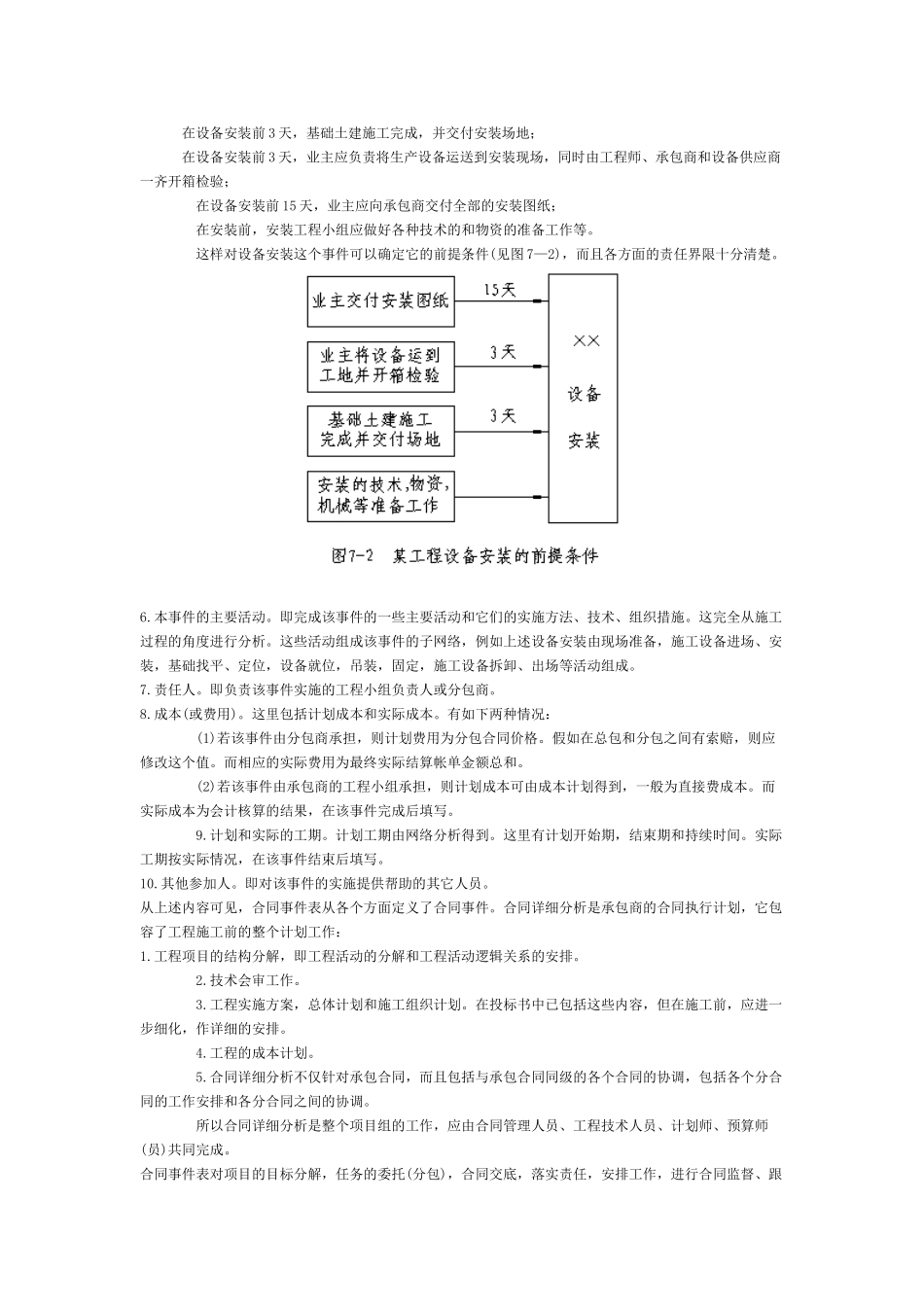

第七章 合同分析和解释方法(二)第三节 合同详细分析 承包合同的实施由许多具体的工程活动和合同双方的其他经济活动构成。这些活动也都是为了实现合同目的,履行合同责任,也必须受合同的制约和控制。这些工程活动所确定的状态常常又被称为合同事件。对一个确定的承包合同,承包商的工程范围,合同责任是一定的,则相关的合同事件和工程活动也应是一定的。通常在一个工程中,这样的事件可能有几百,甚至几千件。在工程中,合同事件之间存在一定的技术的、时间上的和空间上的逻辑关系,形成网络,所以又被称为合同事件网络。为了使工程有计划、有秩序、按合同实施,必须将承包合同目标、要求和合同双方的责权利关系分解落实到具体的工程活动上。这就是合同详细分析。合同详细分析的对象是合同协议书、合同条件、法律规范、图纸、工作量表。它主要通过合同事件表、网络图、横道图等定义各工程活动。合同详细分析的结果最重要的部分是合同事件表(见表 7 一 l)。1.编码。这是为了计算机数据处理的需要,对事件的各种数据处理都靠编码识别。所以编码要能反映这事件的各种特性,如所属的项目、单项工程、单位工程、专业性质、空间位置等。通常它应与网络事件(或活动)的编码有一致性。2.事件名称和简要说明。3.变更次数和最近一次的变更日期。它记载着与本事件相关的工程变更。在接到变更指令后,应落实变更,修改相应栏目的内容。 最近一次的变更日期表示,从这一天以来的变更尚未考虑到。这样可以检查每个变更指令落实情况,既防止重复,又防止遗漏。4.事件的内容说明。这里主要为该事件的目标,如某一分项工程的数量、质量、技术要求以及其他方面的要求。这由合同的工程量清单、工程说明、图纸、法律规范等定义,是承包商应完成的任务。5.前提条件。它记录着本事件的前导事件或活动,即本事件开始前应具备的准备工作或条件。它不仅确定事件之间的逻辑关系,是构成网络计划的基础,而且确定了各参加者之间的责任界限。 《案例 9》在某工程中,承包商承包了设备基础的士建和设备的安装工程。按合同和施工进度计划规定: 在设备安装前 3 天,基础土建施工完成,并交付安装场地; 在设备安装前 3 天,业主应负责将生产设备运送到安装现场,同时由工程师、承包商和设备供应商一齐开箱检验; 在设备安装前 15 天,业主应向承包商交付全部的安装图纸; 在安装前,安装工程小组应做好各种技术的和物资的准备工作等。 这样对设备安装这个事...
