第五 钢筋工程精品策划5

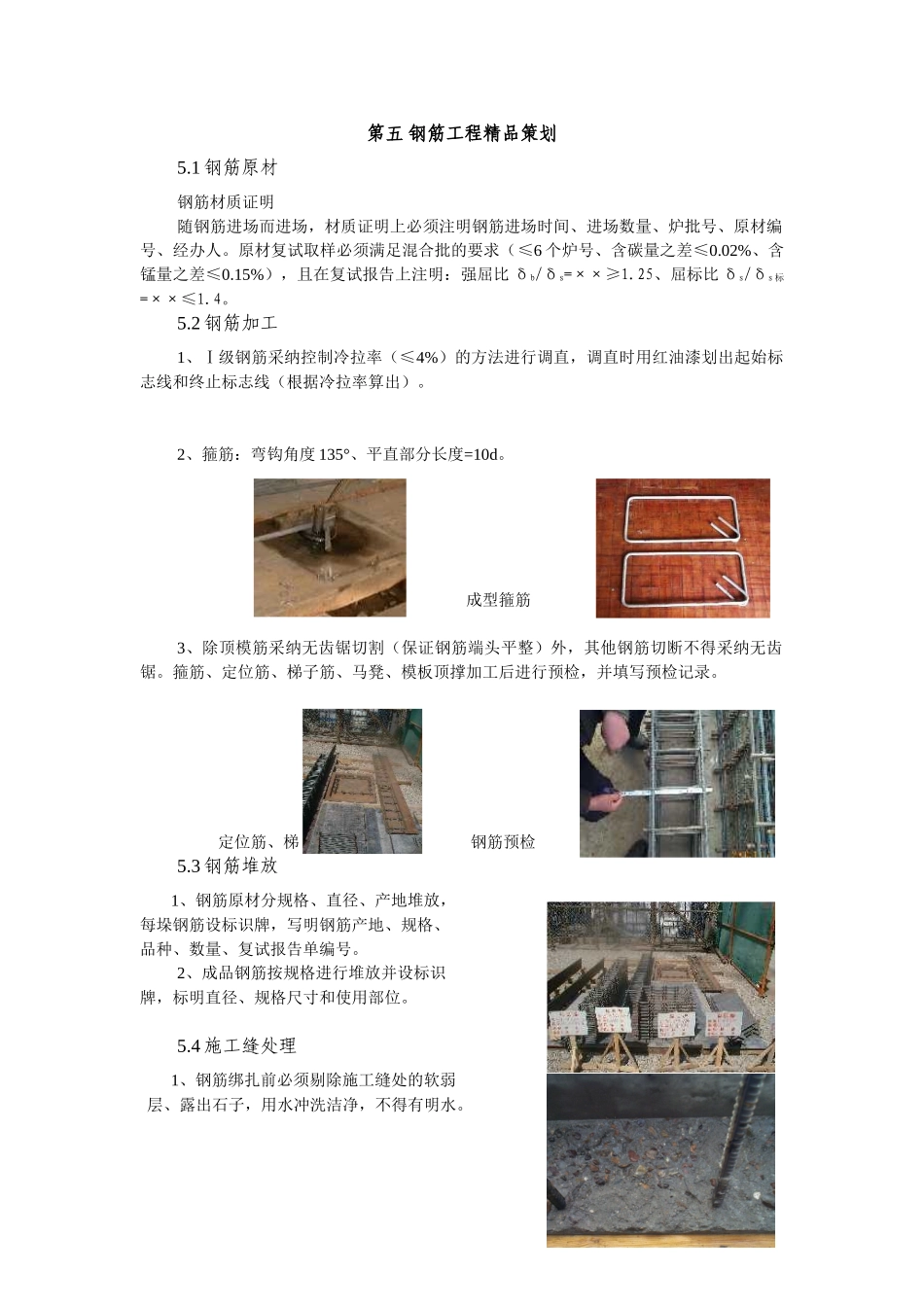

1 钢筋原材钢筋材质证明随钢筋进场而进场,材质证明上必须注明钢筋进场时间、进场数量、炉批号、原材编号、经办人
原材复试取样必须满足混合批的要求(≤6 个炉号、含碳量之差≤0
02%、含锰量之差≤0
15%),且在复试报告上注明:强屈比 δb/δs=××≥1
25、屈标比 δs/δs 标=××≤1
2 钢筋加工1、Ⅰ级钢筋采纳控制冷拉率(≤4%)的方法进行调直,调直时用红油漆划出起始标志线和终止标志线(根据冷拉率算出)
2、箍筋:弯钩角度 135°、平直部分长度=10d
箍筋加工控制 成型箍筋3、除顶模筋采纳无齿锯切割(保证钢筋端头平整)外,其他钢筋切断不得采纳无齿锯
箍筋、定位筋、梯子筋、马凳、模板顶撑加工后进行预检,并填写预检记录
定位筋、梯子筋加工模具 钢筋预检5
3 钢筋堆放1、钢筋原材分规格、直径、产地堆放,每垛钢筋设标识牌,写明钢筋产地、规格、品种、数量、复试报告单编号
2、成品钢筋按规格进行堆放并设标识牌,标明直径、规格尺寸和使用部位

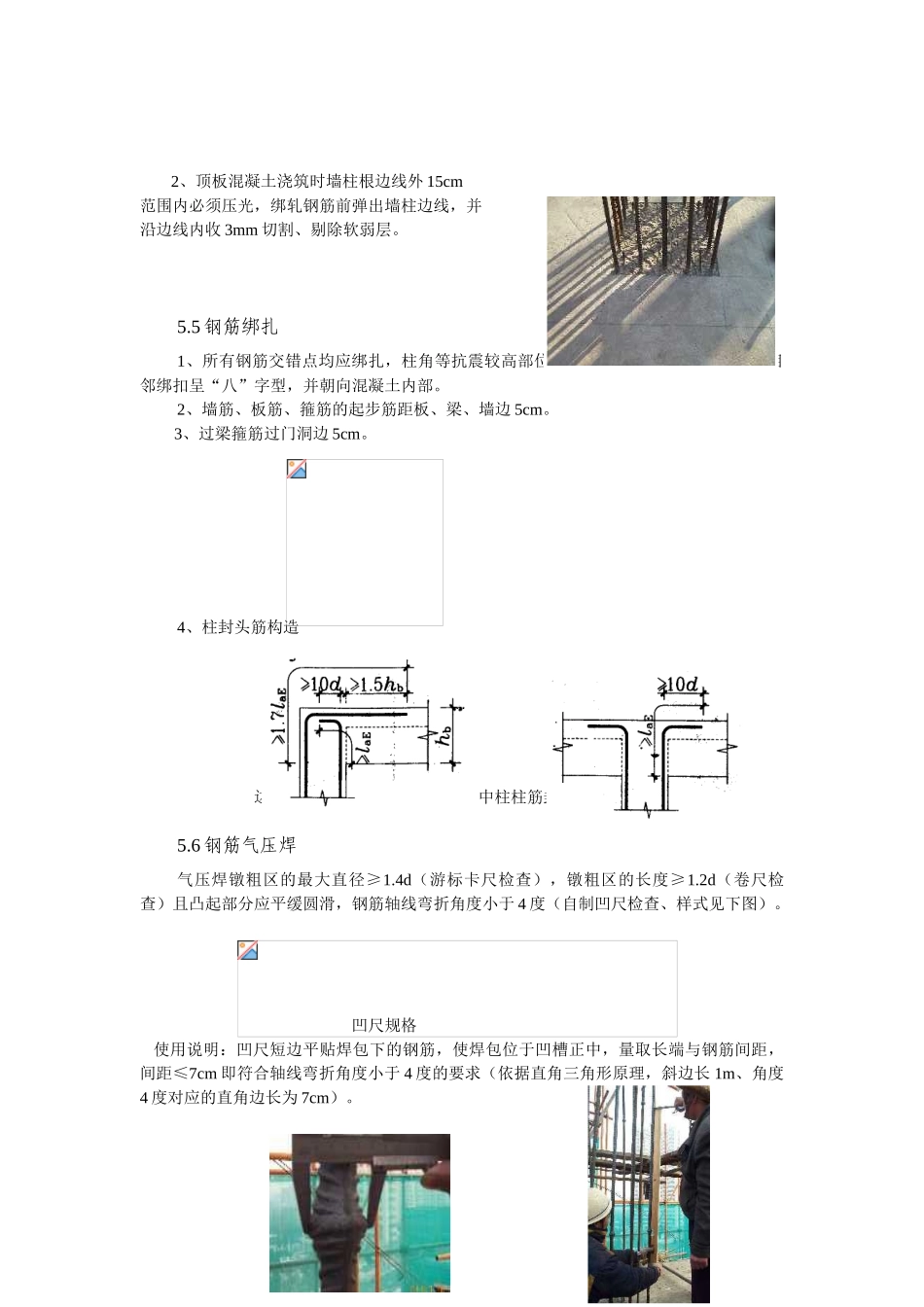

4 施工缝处理1、钢筋绑扎前必须剔除施工缝处的软弱层、露出石子,用水冲洗洁净,不得有明水
2、顶板混凝土浇筑时墙柱根边线外 15cm范围内必须压光,绑轧钢筋前弹出墙柱边线,并沿边线内收 3mm 切割、剔除软弱层
5 钢筋绑扎1、所有钢筋交错点均应绑扎,柱角等抗震较高部位用双股铁丝绑扎
同一直线上相邻绑扣呈“八”字型,并朝向混凝土内部
2、墙筋、板筋、箍筋的起步筋距板、梁、墙边 5cm
3、过梁箍筋过门洞边 5cm
4、柱封头筋构造 边柱、角柱柱筋封头节点 中柱柱筋封头节点5
6 钢筋气压焊气压焊镦粗区的最大直径≥1
4d(游标卡尺检查),镦粗区的长度≥1
2d(卷尺检查)且凸起部分应平缓圆滑,钢筋轴线弯折角度小于 4 度(自制凹尺检查、样式见下图)
凹尺规格使用说明:凹尺短边平贴焊包下的
