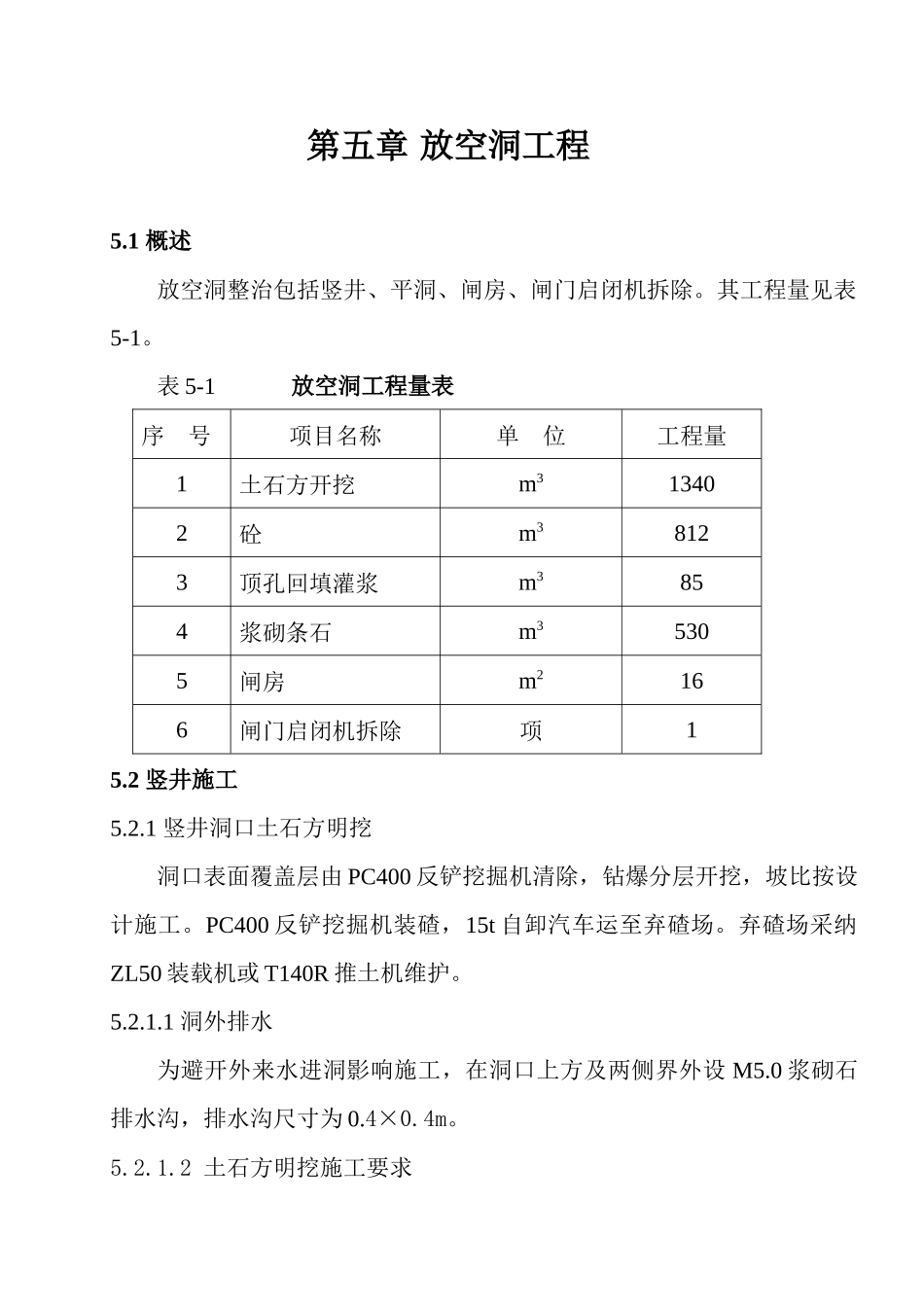

第五章 放空洞工程5
1 概述放空洞整治包括竖井、平洞、闸房、闸门启闭机拆除
其工程量见表5-1
表 5-1 放空洞工程量表序 号项目名称单 位工程量1土石方开挖m313402砼m38123顶孔回填灌浆m3854浆砌条石m35305闸房m2166闸门启闭机拆除项15
2 竖井施工5
1 竖井洞口土石方明挖洞口表面覆盖层由 PC400 反铲挖掘机清除,钻爆分层开挖,坡比按设计施工
PC400 反铲挖掘机装碴,15t 自卸汽车运至弃碴场
弃碴场采纳ZL50 装载机或 T140R 推土机维护
1 洞外排水为避开外来水进洞影响施工,在洞口上方及两侧界外设 M5
0 浆砌石排水沟,排水沟尺寸为 0

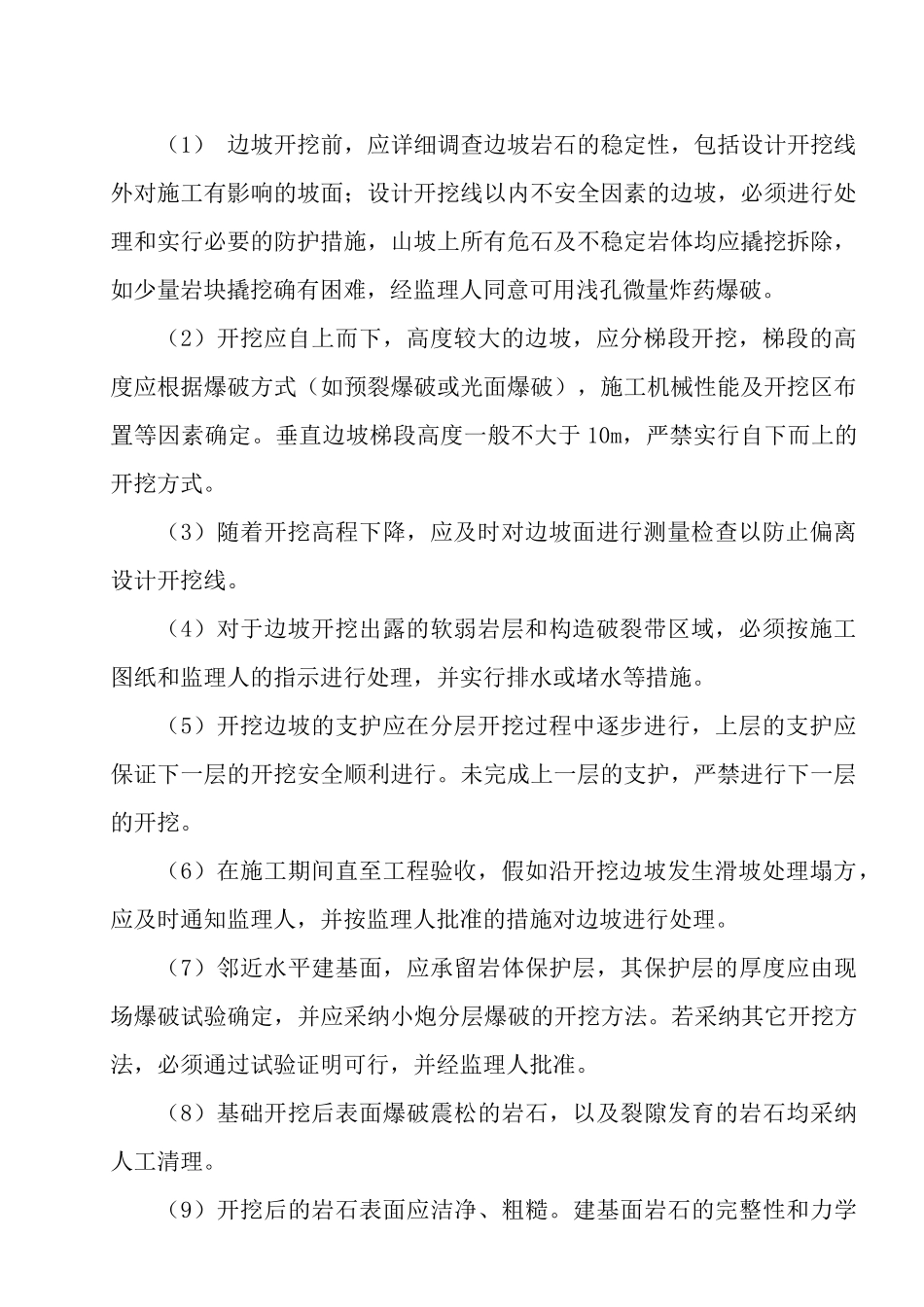

2 土石方明挖施工要求(1) 边坡开挖前,应详细调查边坡岩石的稳定性,包括设计开挖线外对施工有影响的坡面;设计开挖线以内不安全因素的边坡,必须进行处理和实行必要的防护措施,山坡上所有危石及不稳定岩体均应撬挖拆除,如少量岩块撬挖确有困难,经监理人同意可用浅孔微量炸药爆破
(2)开挖应自上而下,高度较大的边坡,应分梯段开挖,梯段的高度应根据爆破方式(如预裂爆破或光面爆破),施工机械性能及开挖区布置等因素确定
垂直边坡梯段高度一般不大于 10m,严禁实行自下而上的开挖方式
(3)随着开挖高程下降,应及时对边坡面进行测量检查以防止偏离设计开挖线
(4)对于边坡开挖出露的软弱岩层和构造破裂带区域,必须按施工图纸和监理人的指示进行处理,并实行排水或堵水等措施
(5)开挖边坡的支护应在分层开挖过程中逐步进行,上层的支护应保证下一层的开挖安全顺利进行
未完成上一层的支护,严禁进行下一层的开挖
(6)在施工期间直至工程验收,假如沿开挖边坡发生滑坡处理塌方,应及时通知监理人,并按监理人批准的措施对边坡进行处理

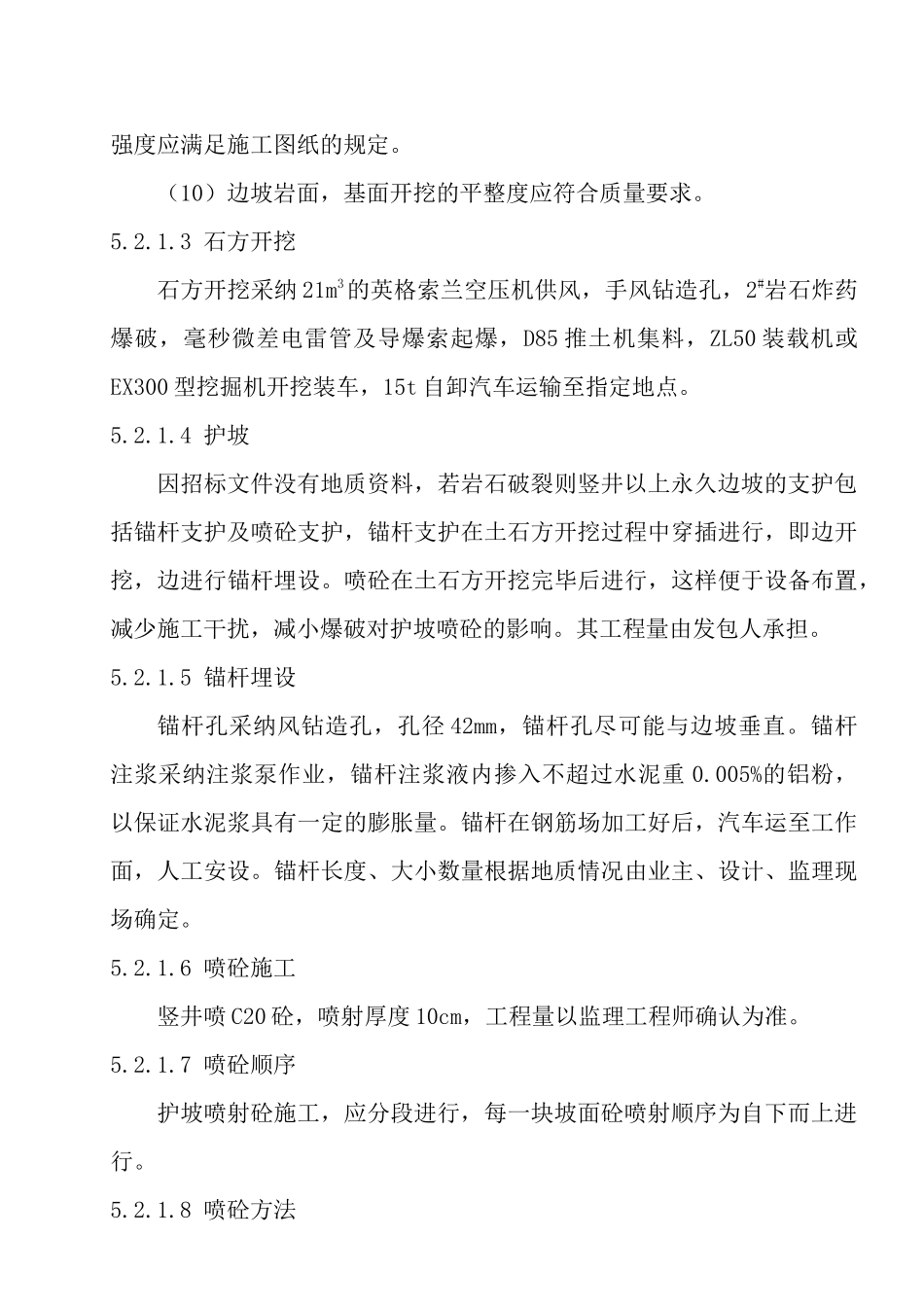

(7)邻近水平建基面,应承留岩体保护层,其保护层的厚度应由
