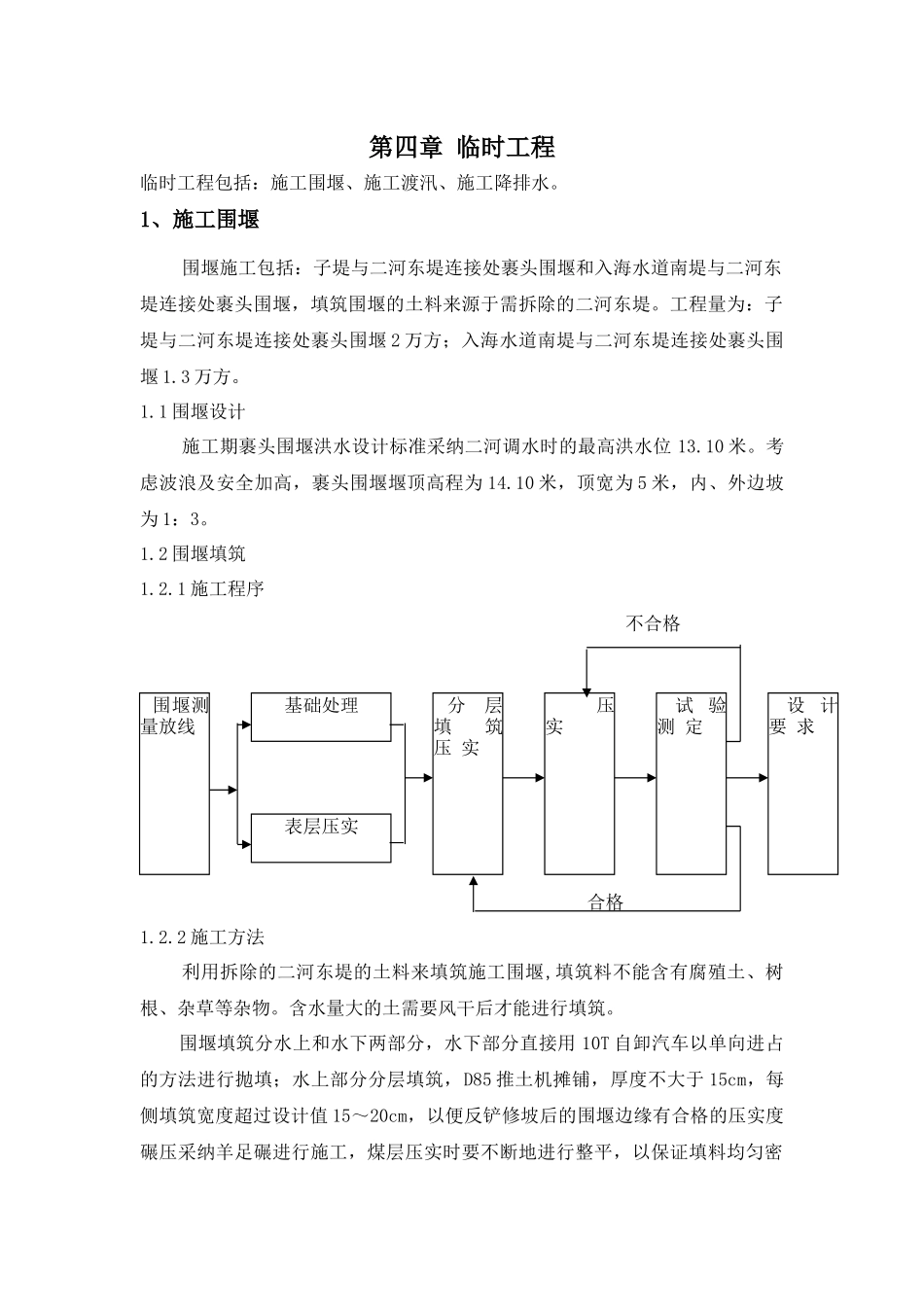

第四章 临时工程临时工程包括:施工围堰、施工渡汛、施工降排水
1、施工围堰围堰施工包括:子堤与二河东堤连接处裹头围堰和入海水道南堤与二河东堤连接处裹头围堰,填筑围堰的土料来源于需拆除的二河东堤
工程量为:子堤与二河东堤连接处裹头围堰 2 万方;入海水道南堤与二河东堤连接处裹头围堰 1
1 围堰设计施工期裹头围堰洪水设计标准采纳二河调水时的最高洪水位 13
考虑波浪及安全加高,裹头围堰堰顶高程为 14
10 米,顶宽为 5 米,内、外边坡为 1:3
2 围堰填筑1
1 施工程序 不合格 合格1
2 施工方法利用拆除的二河东堤的土料来填筑施工围堰,填筑料不能含有腐殖土、树根、杂草等杂物
含水量大的土需要风干后才能进行填筑
围堰填筑分水上和水下两部分,水下部分直接用 10T 自卸汽车以单向进占的方法进行抛填;水上部分分层填筑,D85 推土机摊铺,厚度不大于 15cm,每侧填筑宽度超过设计值 15~20cm,以便反铲修坡后的围堰边缘有合格的压实度碾压采纳羊足碾进行施工,煤层压实时要不断地进行整平,以保证填料均匀密 设 计 要 求 试 验 测 定 压 实 分 层 填 筑 压 实表层压实基础处理 围堰测量放线实1
3 围堰拆除围堰拆除用反铲以全断面的方法进行施工,10T 自卸汽车运输,能够用于填筑土堤的料直接填筑北堤;不能使用的开挖料运到去土场 II,作为弃料处理

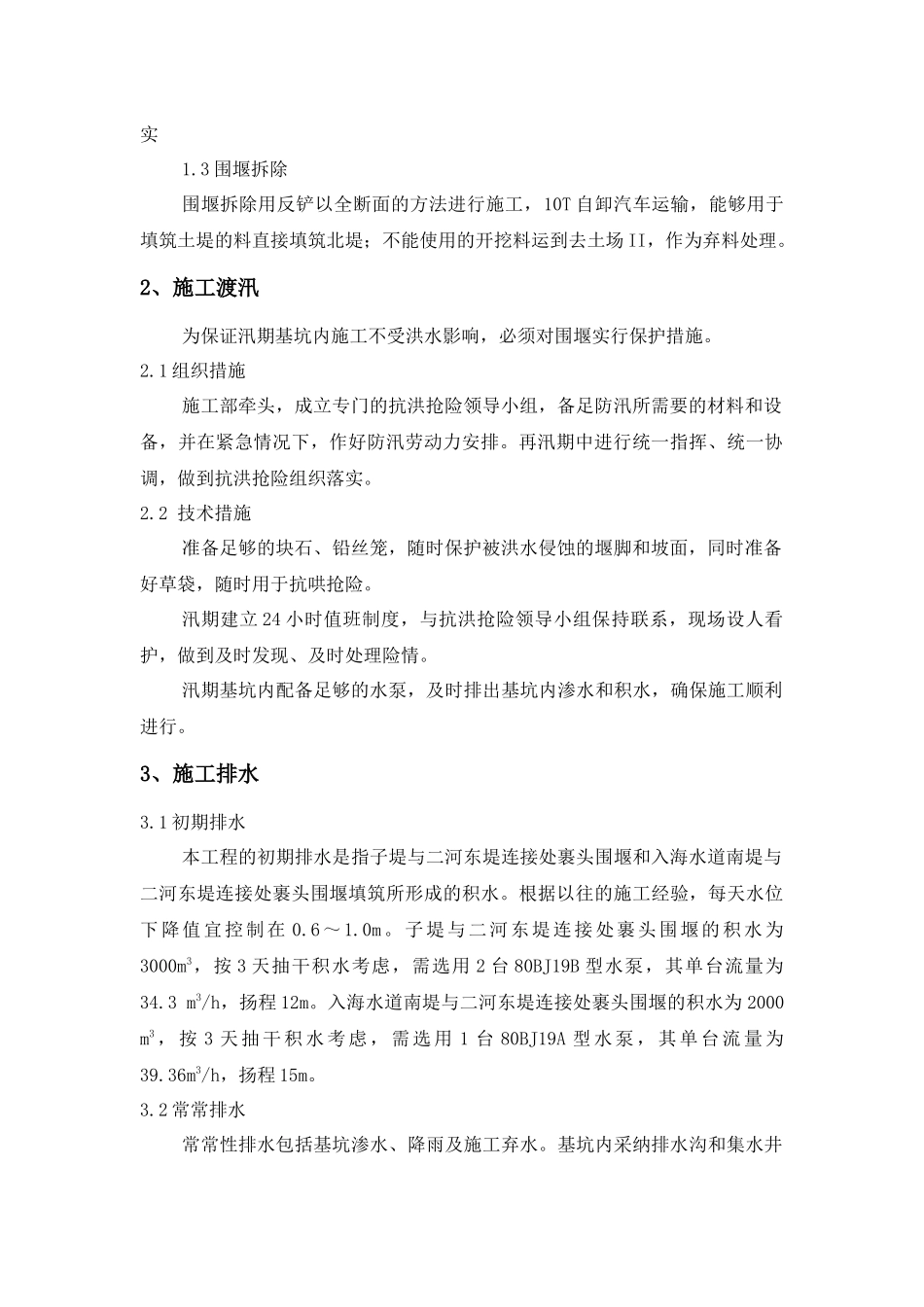

2、施工渡汛为保证汛期基坑内施工不受洪水影响,必须对围堰实行保护措施
1 组织措施施工部牵头,成立专门的抗洪抢险领导小组,备足防汛所需要的材料和设备,并在紧急情况下,作好防汛劳动力安排
再汛期中进行统一指挥、统一协调,做到抗洪抢险组织落实
2 技术措施准备足够的块石、铅丝笼,随时保护被洪水侵蚀的堰脚和坡面,同时准备好草袋,随时用于抗哄抢险

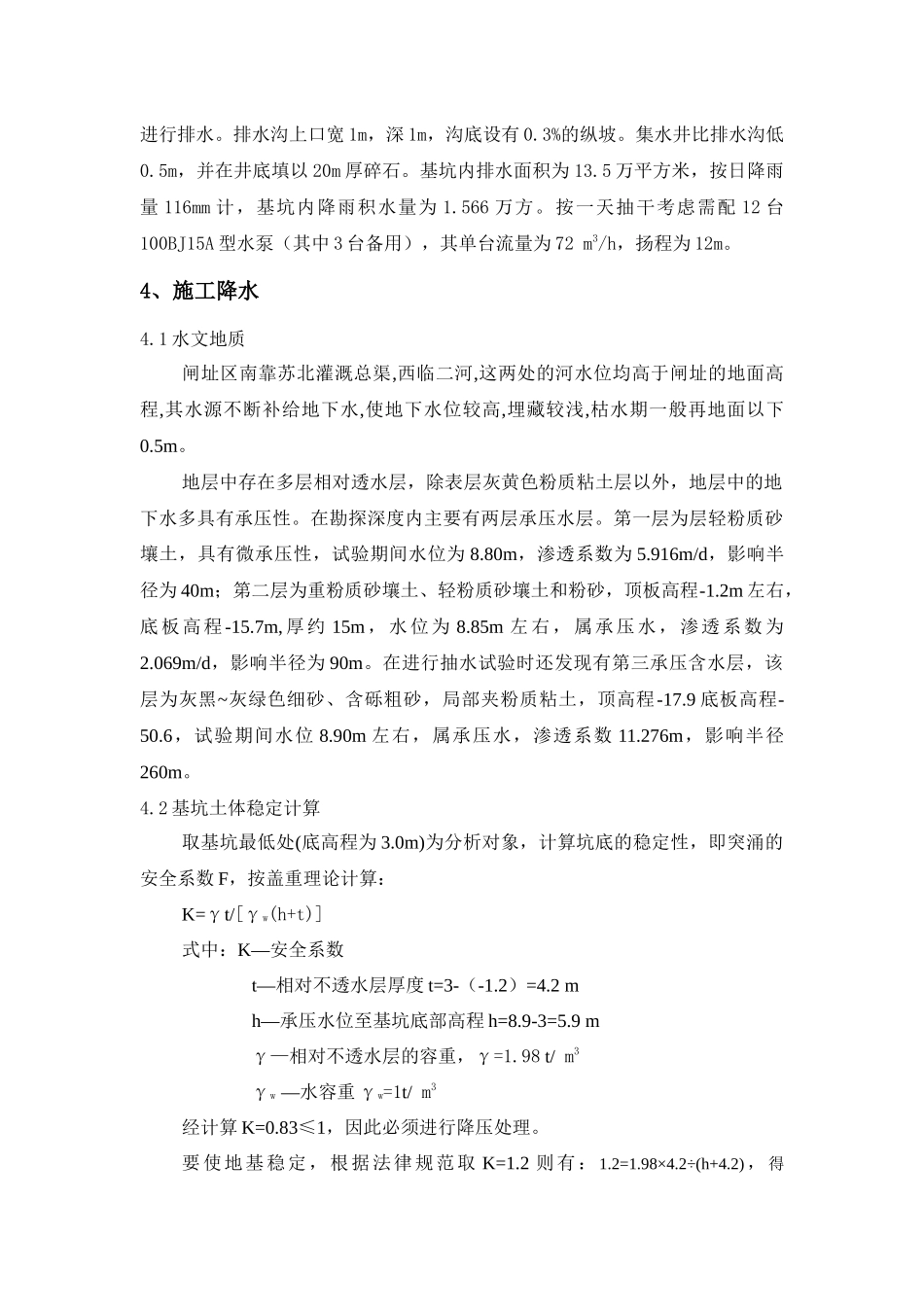

汛期建立 24 小时值班制度,与抗洪抢险
