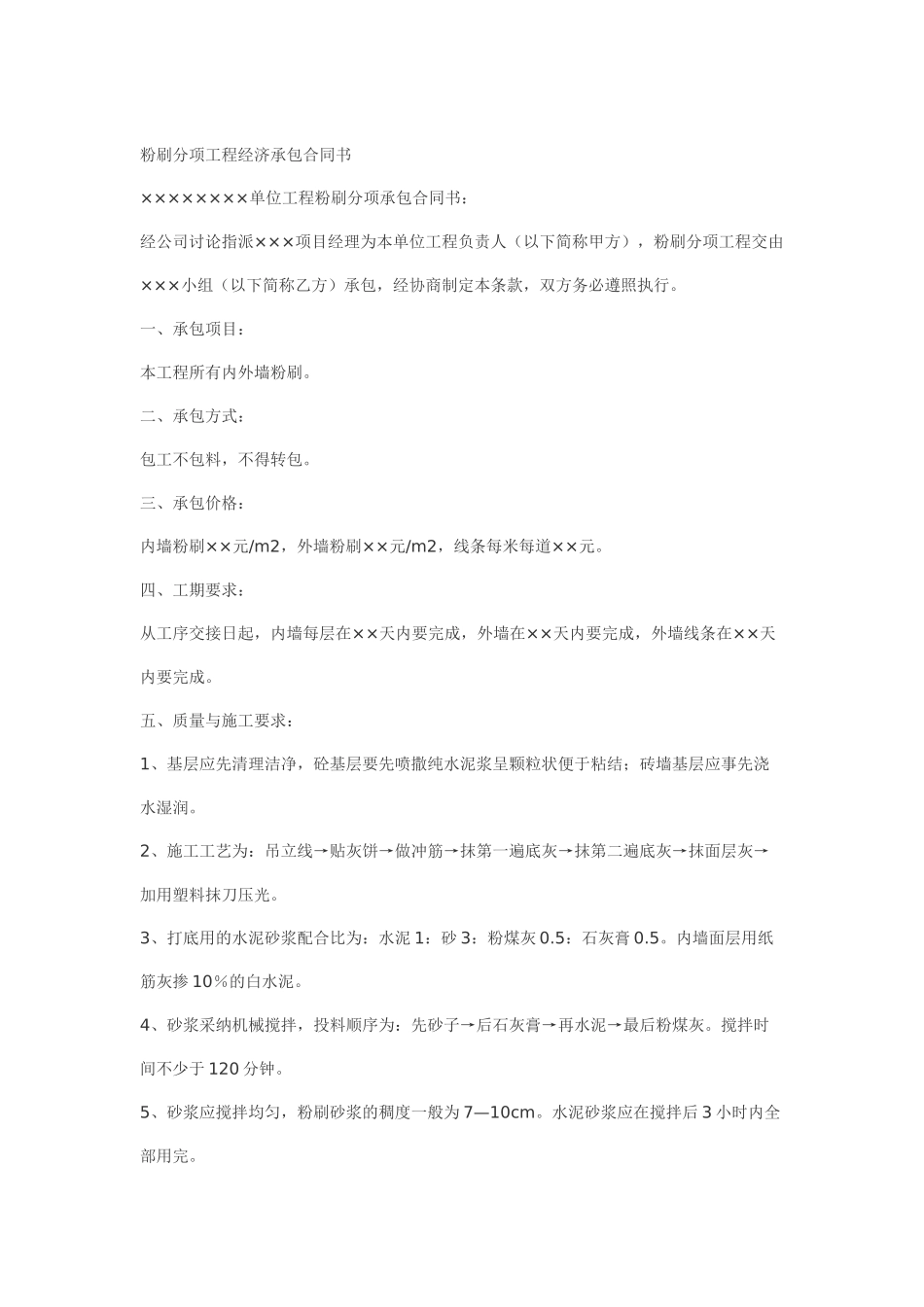

粉刷分项工程经济承包合同书××××××××单位工程粉刷分项承包合同书:经公司讨论指派×××项目经理为本单位工程负责人(以下简称甲方),粉刷分项工程交由×××小组(以下简称乙方)承包,经协商制定本条款,双方务必遵照执行
一、承包项目:本工程所有内外墙粉刷
二、承包方式:包工不包料,不得转包
三、承包价格:内墙粉刷××元/m2,外墙粉刷××元/m2,线条每米每道××元
四、工期要求:从工序交接日起,内墙每层在××天内要完成,外墙在××天内要完成,外墙线条在××天内要完成

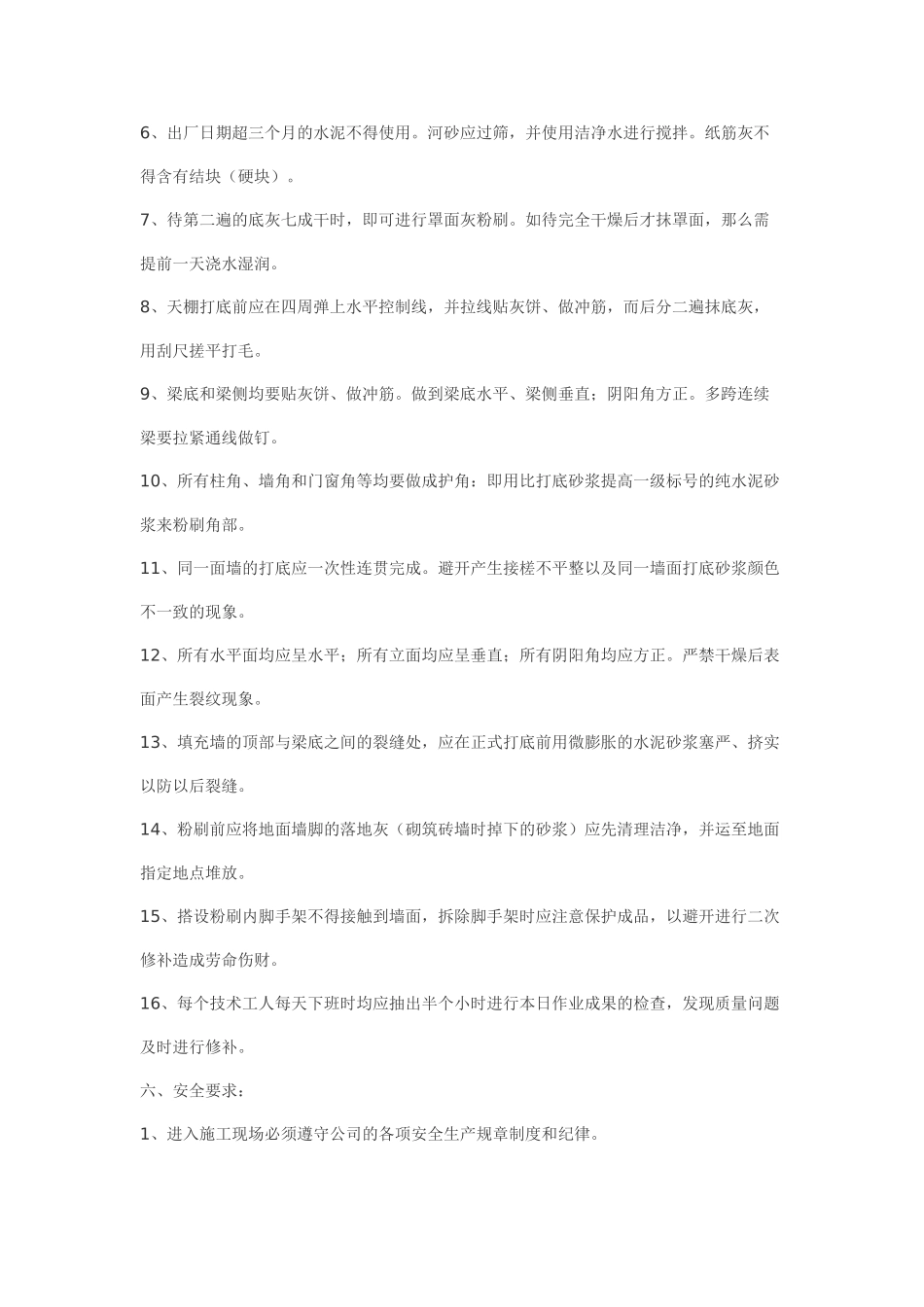

五、质量与施工要求:1、基层应先清理洁净,砼基层要先喷撒纯水泥浆呈颗粒状便于粘结;砖墙基层应事先浇水湿润
2、施工工艺为:吊立线→贴灰饼→做冲筋→抹第一遍底灰→抹第二遍底灰→抹面层灰→加用塑料抹刀压光
3、打底用的水泥砂浆配合比为:水泥 1:砂 3:粉煤灰 0
5:石灰膏 0
内墙面层用纸筋灰掺 10%的白水泥
4、砂浆采纳机械搅拌,投料顺序为:先砂子→后石灰膏→再水泥→最后粉煤灰
搅拌时间不少于 120 分钟
5、砂浆应搅拌均匀,粉刷砂浆的稠度一般为 7—10cm
水泥砂浆应在搅拌后 3 小时内全部用完
6、出厂日期超三个月的水泥不得使用
河砂应过筛,并使用洁净水进行搅拌
纸筋灰不得含有结块(硬块)
7、待第二遍的底灰七成干时,即可进行罩面灰粉刷
如待完全干燥后才抹罩面,那么需提前一天浇水湿润
8、天棚打底前应在四周弹上水平控制线,并拉线贴灰饼、做冲筋,而后分二遍抹底灰,用刮尺搓平打毛
9、梁底和梁侧均要贴灰饼、做冲筋
做到梁底水平、梁侧垂直;阴阳角方正
多跨连续梁要拉紧通线做钉
10、所有柱角、墙角和门窗角等均要做成护角:即用比打底砂浆提高一级标号的纯水泥砂浆来粉刷角部
11、同一面墙的打底应一次性连贯完成
避开产生接槎不平整以及同一墙面打底砂浆颜色不一致的现象

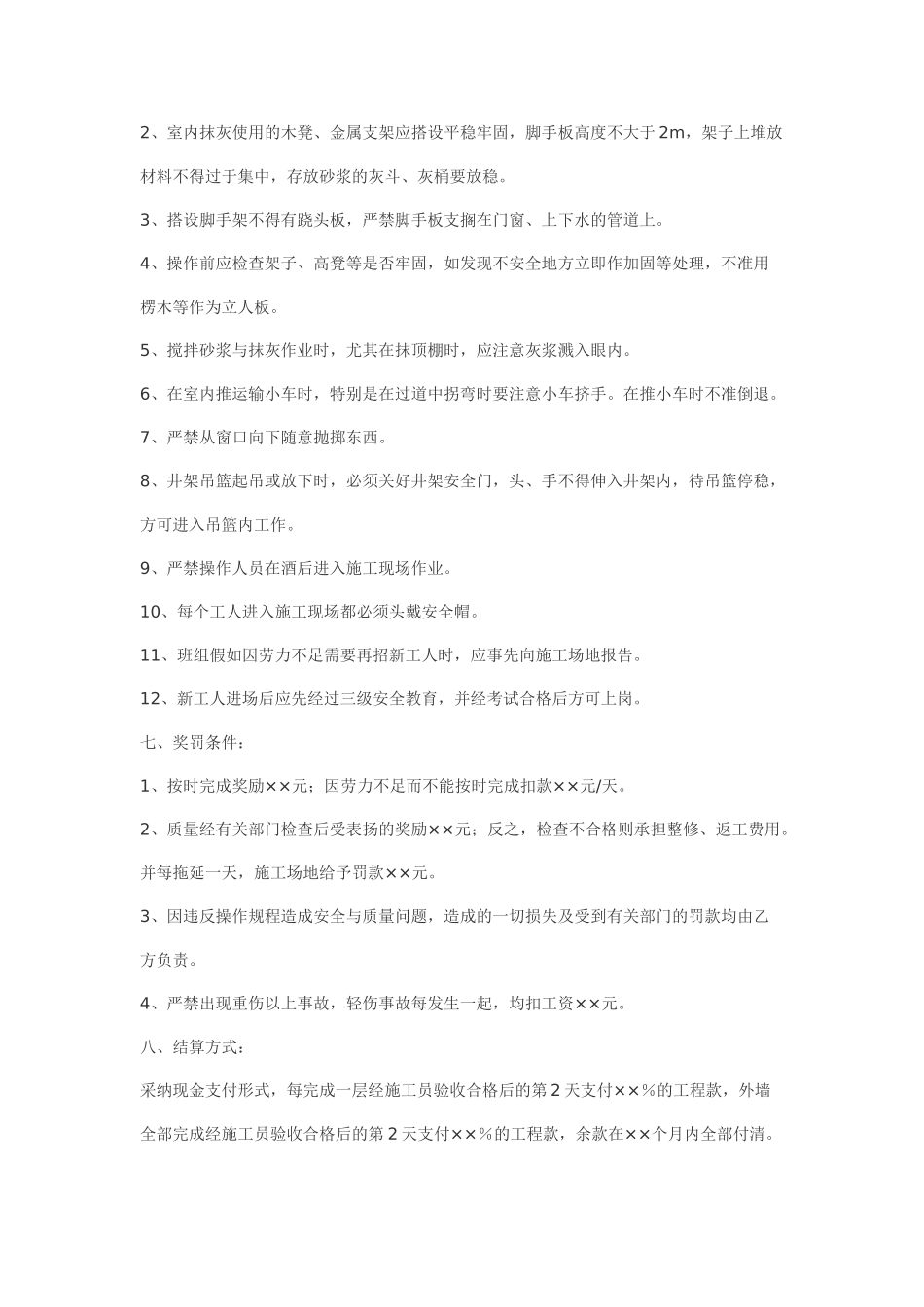

12、所有水平面均应呈水平;所有立面均应
