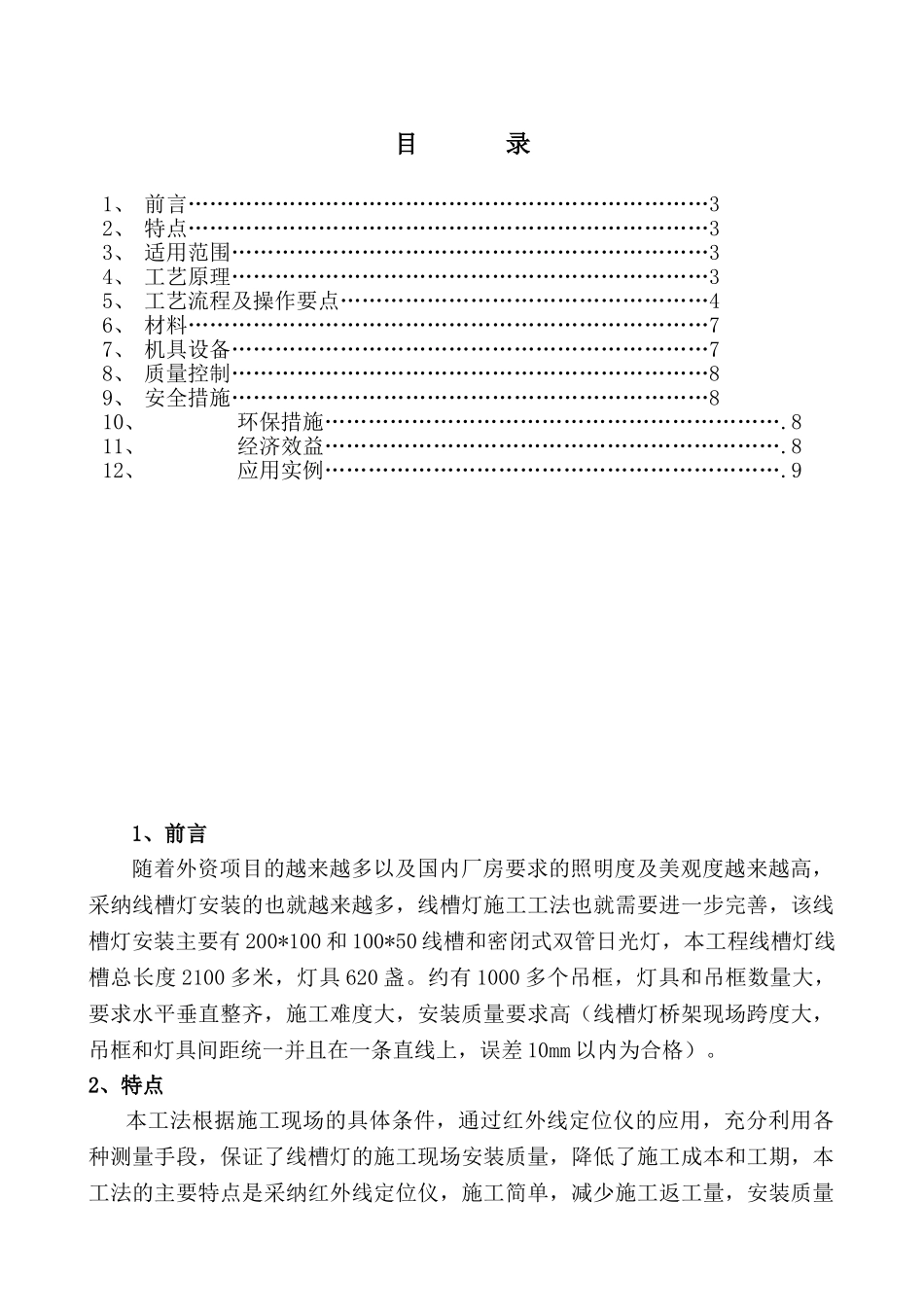

线槽灯安装施工工法 目 录1、 前言………………………………………………………………32、 特点………………………………………………………………33、 适用范围…………………………………………………………34、 工艺原理…………………………………………………………35、 工艺流程及操作要点……………………………………………46、 材料………………………………………………………………77、 机具设备…………………………………………………………78、 质量控制…………………………………………………………89、 安全措施…………………………………………………………810、环保措施………………………………………………………
811、经济效益………………………………………………………
812、应用实例………………………………………………………
91、前言随着外资项目的越来越多以及国内厂房要求的照明度及美观度越来越高,采纳线槽灯安装的也就越来越多,线槽灯施工工法也就需要进一步完善,该线槽灯安装主要有 200*100 和 100*50 线槽和密闭式双管日光灯,本工程线槽灯线槽总长度 2100 多米,灯具 620 盏
约有 1000 多个吊框,灯具和吊框数量大,要求水平垂直整齐,施工难度大,安装质量要求高(线槽灯桥架现场跨度大,吊框和灯具间距统一并且在一条直线上,误差 10mm 以内为合格)
2、特点本工法根据施工现场的具体条件,通过红外线定位仪的应用,充分利用各种测量手段,保证了线槽灯的施工现场安装质量,降低了施工成本和工期,本工法的主要特点是采纳红外线定位仪,施工简单,减少施工返工量,安装质量具有可靠保证
3、适用范围本工法适用于任何采纳线槽灯安装的工业和民用建筑

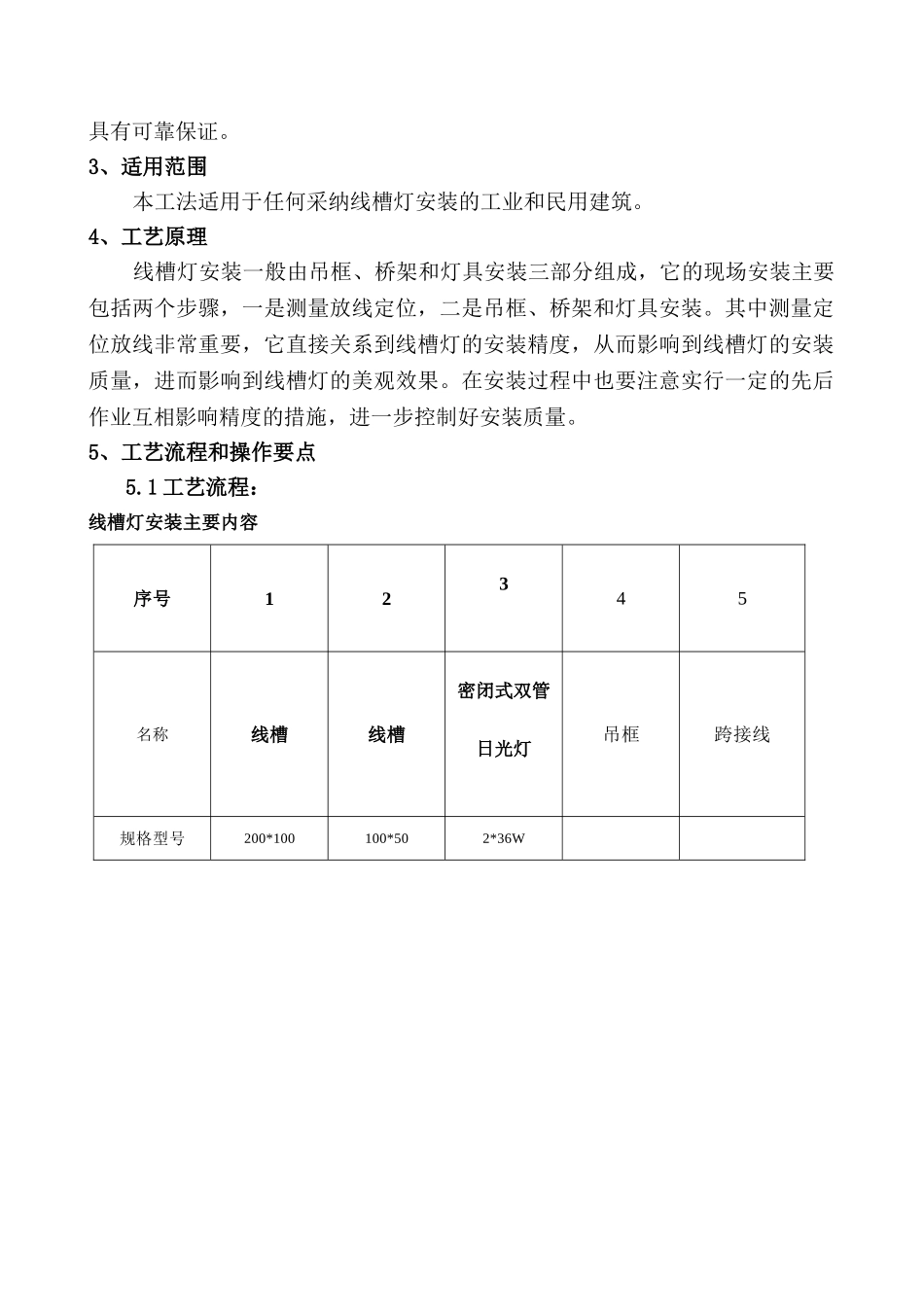

4、工艺原理 线槽灯安装一般由吊框、桥架和灯具安装三部分组成,它的现场安装主要包括两个步骤,一是测量放线定位,二是吊框、桥
