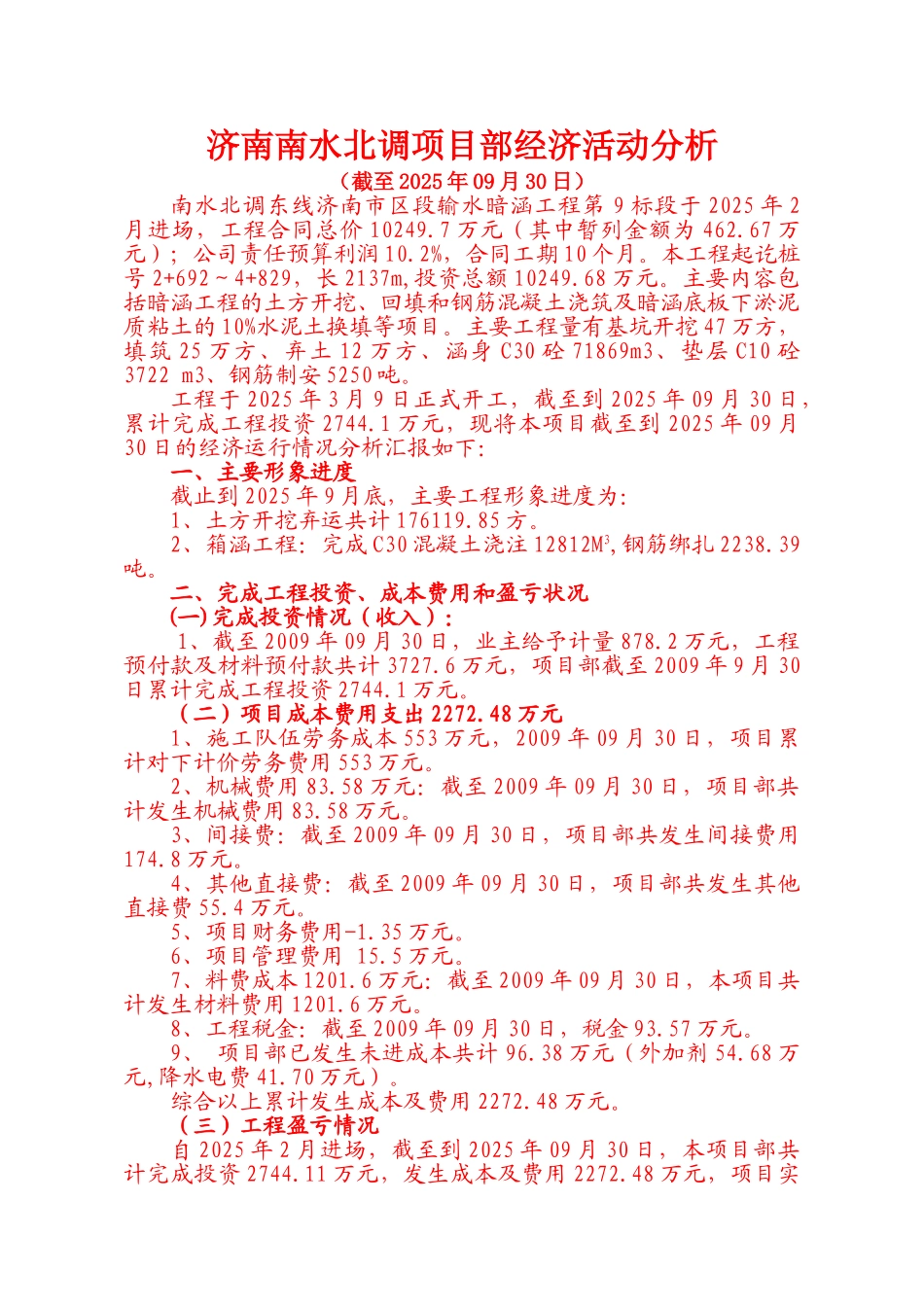

济南南水北调项目部经济活动分析(截至 2025 年 09 月 30 日)南水北调东线济南市区段输水暗涵工程第 9 标段于 2025 年 2月进场,工程合同总价 10249
7 万元(其中暂列金额为 462
67 万元);公司责任预算利润 10
2%,合同工期 10 个月
本工程起讫桩号 2+692~4+829,长 2137m,投资总额 10249
主要内容包括暗涵工程的土方开挖、回填和钢筋混凝土浇筑及暗涵底板下淤泥质粘土的 10%水泥土换填等项目
主要工程量有基坑开挖 47 万方,填筑 25 万方、弃土 12 万方、涵身 C30 砼 71869m3、垫层 C10 砼3722 m3、钢筋制安 5250 吨
工程于 2025 年 3 月 9 日正式开工,截至到 2025 年 09 月 30 日,累计完成工程投资 2744
1 万元,现将本项目截至到 2025 年 09 月30 日的经济运行情况分析汇报如下:一、主要形象进度截止到 2025 年 9 月底,主要工程形象进度为:1、土方开挖弃运共计 176119
2、箱涵工程:完成 C30 混凝土浇注 12812M3,钢筋绑扎 2238
二、完成工程投资、成本费用和盈亏状况(一)完成投资情况(收入):1、截至 2009 年 09 月 30 日,业主给予计量 878
2 万元,工程预付款及材料预付款共计 3727
6 万元,项目部截至 2009 年 9 月 30日累计完成工程投资 2744

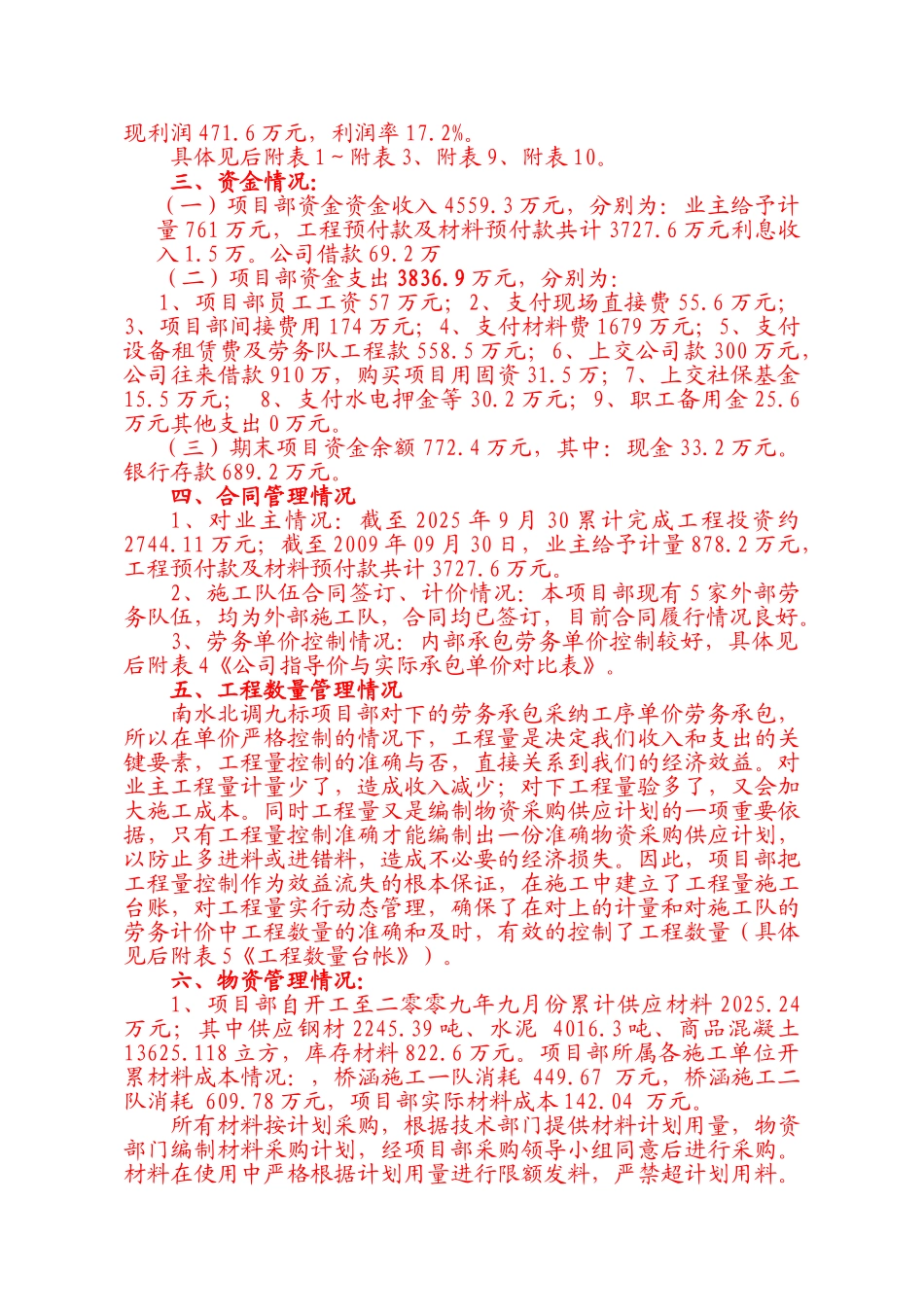

(二)项目成本费用支出 2272

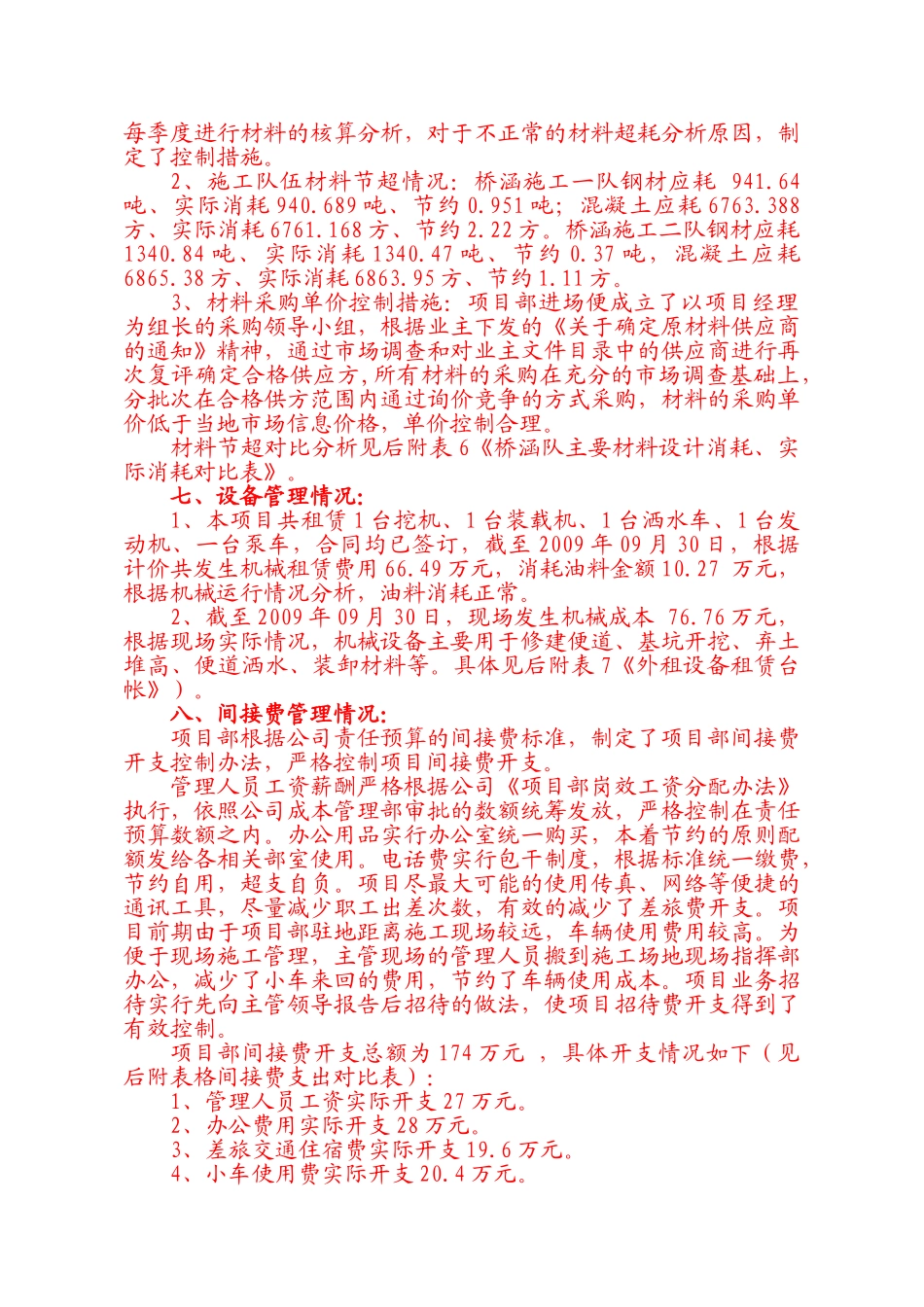

48 万元1、施工队伍劳务成本 553 万元,2009 年 09 月 30 日,项目累计对下计价劳务费用 553 万元
2、机械费用 83
58 万元:截至 2009 年 09 月 30 日,项目部共计发生机械费用 83
3、间接费:截至 2009 年 09 月
