给排水、电气、暖通监理细则一、专业工程特点二、监理工作的控制要点及目标值 (一)本分项工程监理工作目标根据《监理规划》制定的本工程监理工作总目标的要求,本分项工程监理工作目标如下:质量目标:进度目标:投资目标:安全目标: (二)本分项工程监理工作的控制要点 1.室内给水工程 (1)熟悉施工图纸,掌握设计意图和建设单位的使用要求

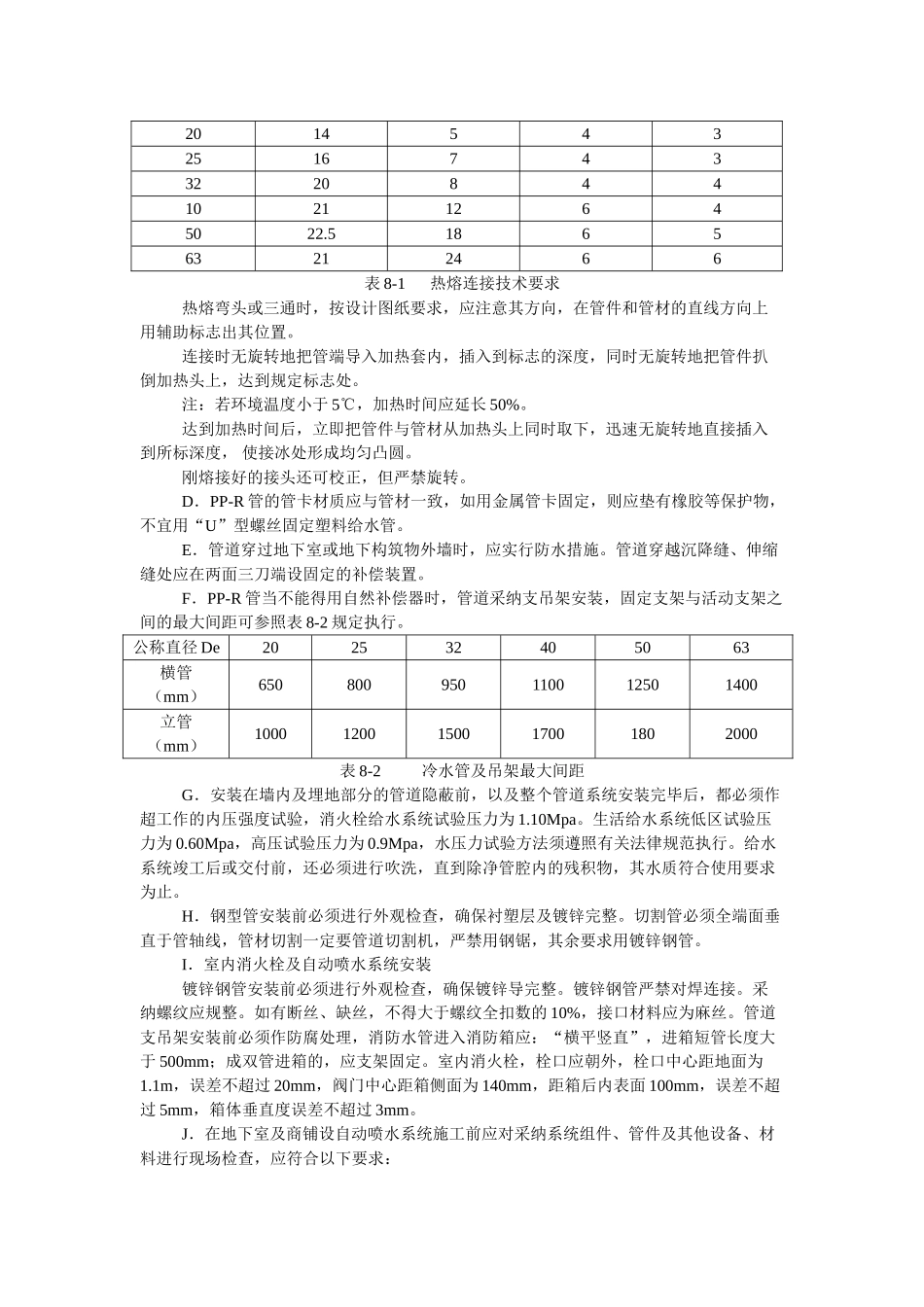

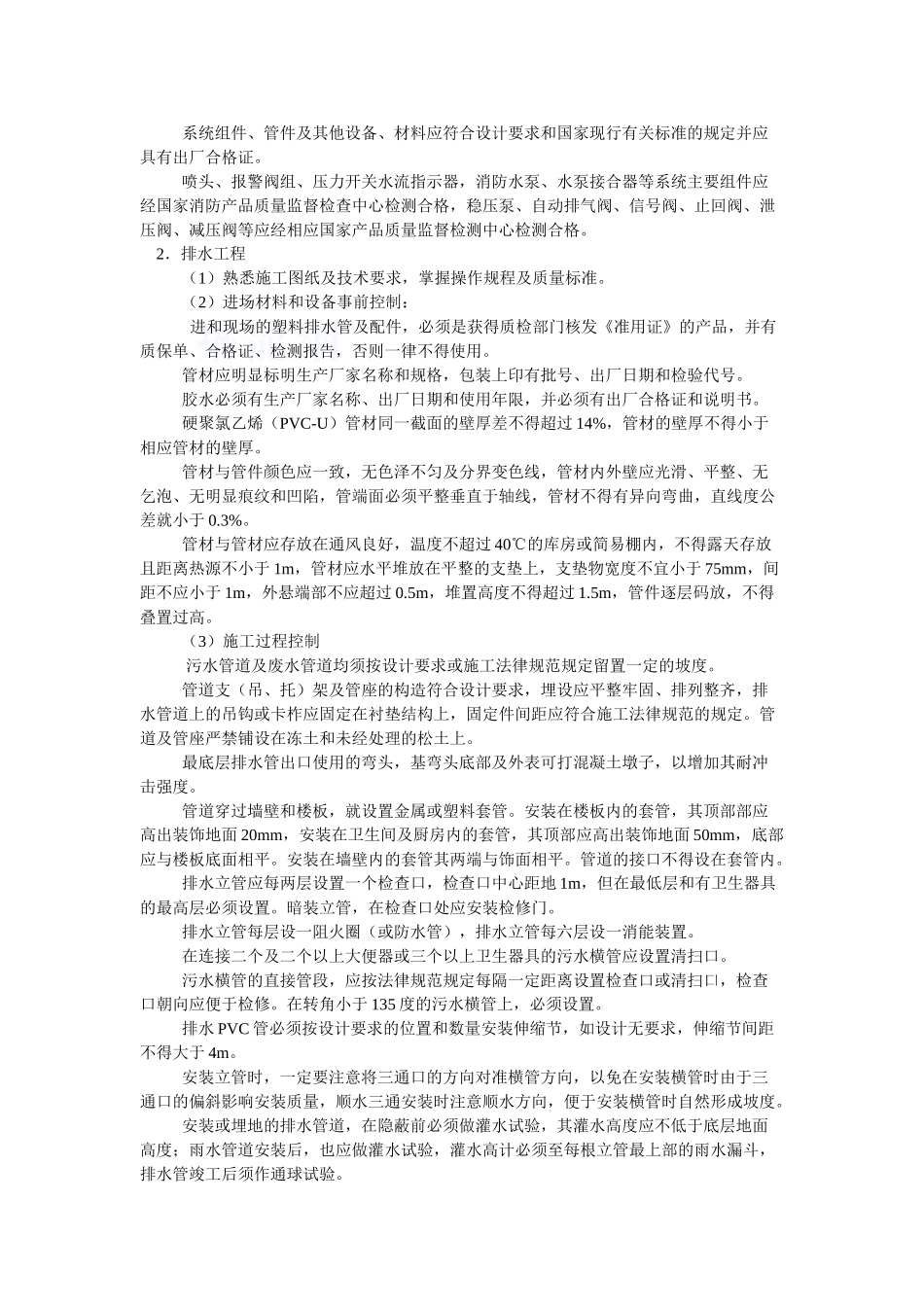

进场材料和设备事前控制:A.进入现场的 PP-R 管、钢塑管、镀锌管及配件,必须是获得质检部门核发《准用证》的产品,并有质保单、合格证、检测报告,否则一律不得使用;B.根据国家标准在管材上应有编号要求;C.阀门安装前,应作强度和严密性试验
试验应在每批(同牌号、同规格、同型号)数量中抽查 10%,且不小于 1 个
如有漏、裂不合格的再抽查 20%,仍有不合格的则须逐个试验,强度及严密性试验压为阀门的出厂规定的压力;D.管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防止阳光直身,且应水平堆放,避开弯曲管材,堆置高度不得超过 2
施工过程控制:A.PP-R 管道明敷时,应考虑管道变形,因此需要实行各种措施抑制管道轴向自由伸缩(按企业标准施工);当暗敷时,需与建筑结构工种协调,请土建留凹槽,并且嵌墙凹槽面必须平整,不得有突出、尖锐边、经过暗梁时,加钢套管保护,避开和电气管交叉敷设
B.管道水平安装部分,应按设计要求留有适宜的坡度,且坡向正确
管道支(吊、托)架及管座(墩)的构造符合要求,埋设应平整牢固、排列整齐、支架和管子接触紧密
管道及管座严禁铺设在冻土和未经处理的松土上
C.PP-R 管除金属管、水表、阀门或洁具配件采纳丝扣法兰连接,其余均采纳热熔方式连接,暗敷时禁止采纳丝扣或法兰连接
热迷熔连接应按下列步骤进行: 热熔工具接通电源到达工作温度指示灯亮后方可开始操作;切割管材必须全端面垂直于管轴线,管材切割一般使用管子剪或管道切割机,
