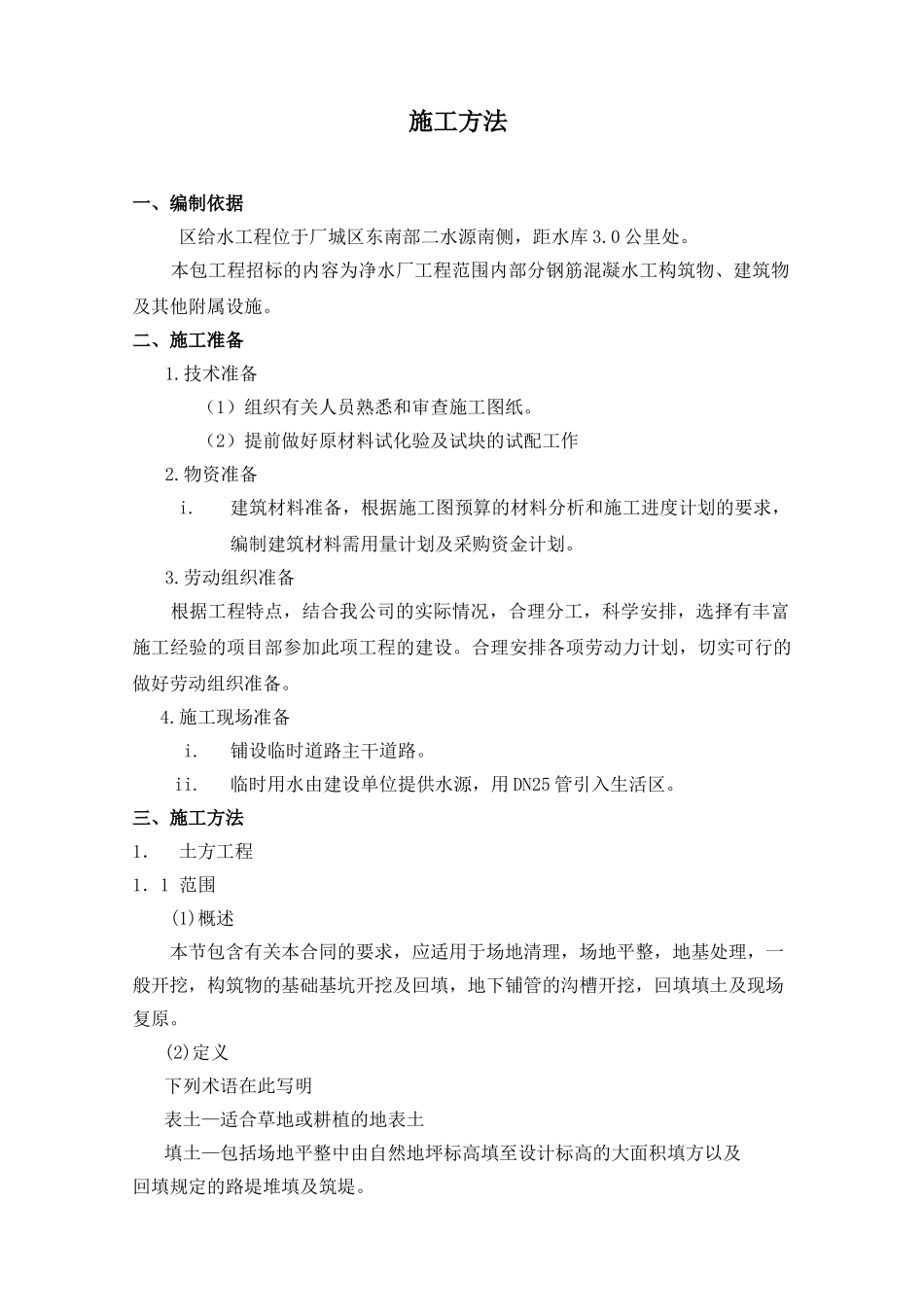

施工方法一、编制依据区给水工程位于厂城区东南部二水源南侧,距水库 3
本包工程招标的内容为净水厂工程范围内部分钢筋混凝水工构筑物、建筑物及其他附属设施
二、施工准备1
技术准备(1)组织有关人员熟悉和审查施工图纸
(2)提前做好原材料试化验及试块的试配工作2
建筑材料准备,根据施工图预算的材料分析和施工进度计划的要求,编制建筑材料需用量计划及采购资金计划
劳动组织准备 根据工程特点,结合我公司的实际情况,合理分工,科学安排,选择有丰富施工经验的项目部参加此项工程的建设
合理安排各项劳动力计划,切实可行的做好劳动组织准备
施工现场准备i
铺设临时道路主干道路
临时用水由建设单位提供水源,用 DN25 管引入生活区
三、施工方法1. 土方工程1.1 范围 (1)概述 本节包含有关本合同的要求,应适用于场地清理,场地平整,地基处理,一般开挖,构筑物的基础基坑开挖及回填,地下铺管的沟槽开挖,回填填土及现场复原
(2)定义下列术语在此写明表土—适合草地或耕植的地表土填土—包括场地平整中由自然地坪标高填至设计标高的大面积填方以及回填规定的路堤堆填及筑堤
回填—按设计要求将替换材料填到设计规定的范围内或承包人因工作所需的开挖部分以及超挖的地方
沟槽开挖—明挖到图纸表明的标高及界限或挖到管道或附属设施敷设所需标高的槽坑开挖

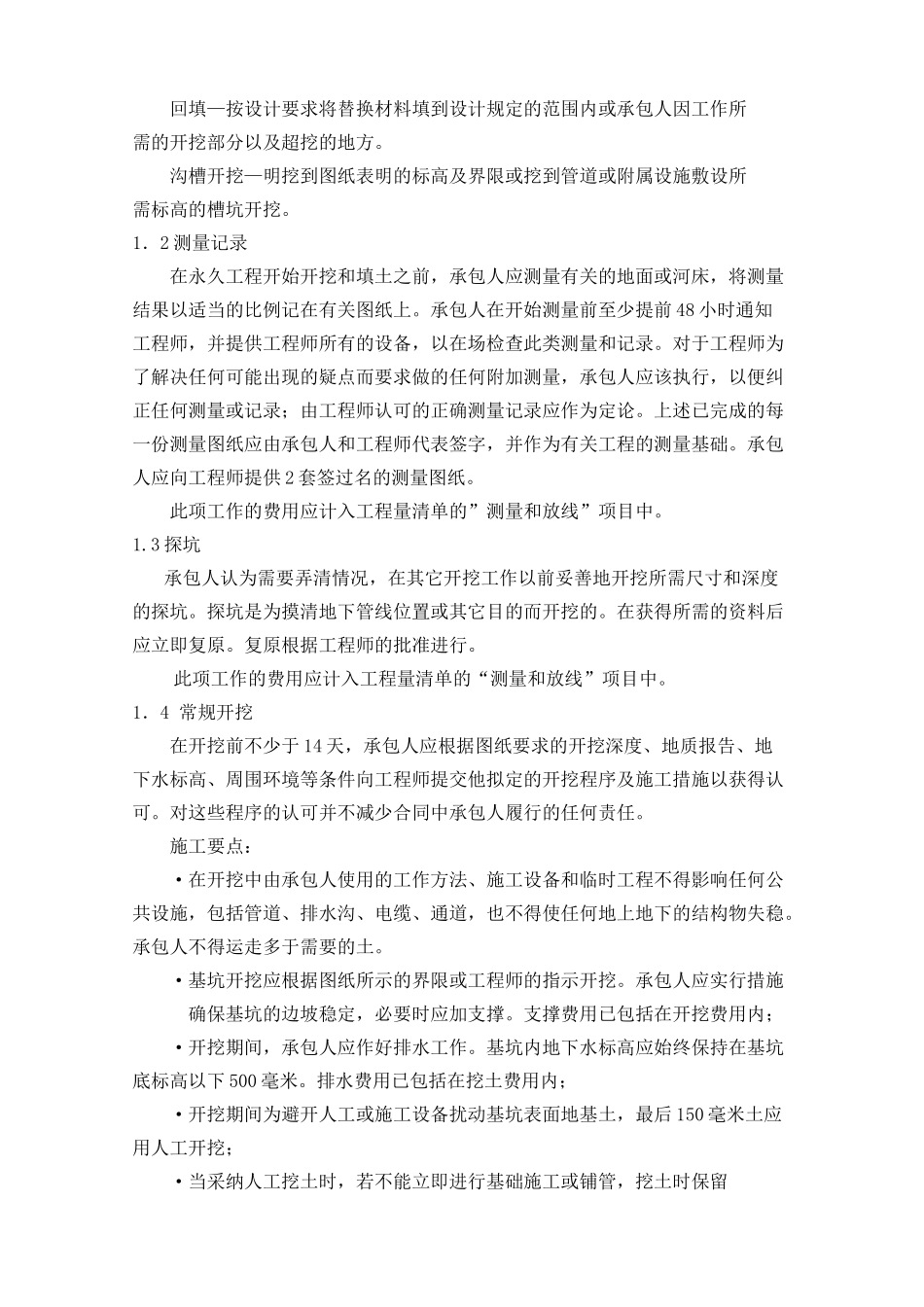

1.2 测量记录 在永久工程开始开挖和填土之前,承包人应测量有关的地面或河床,将测量结果以适当的比例记在有关图纸上
承包人在开始测量前至少提前 48 小时通知工程师,并提供工程师所有的设备,以在场检查此类测量和记录
对于工程师为了解决任何可能出现的疑点而要求做的任何附加测量,承包人应该执行,以便纠正任何测量或记录;由工程师认可的正确测量记录应作为定论

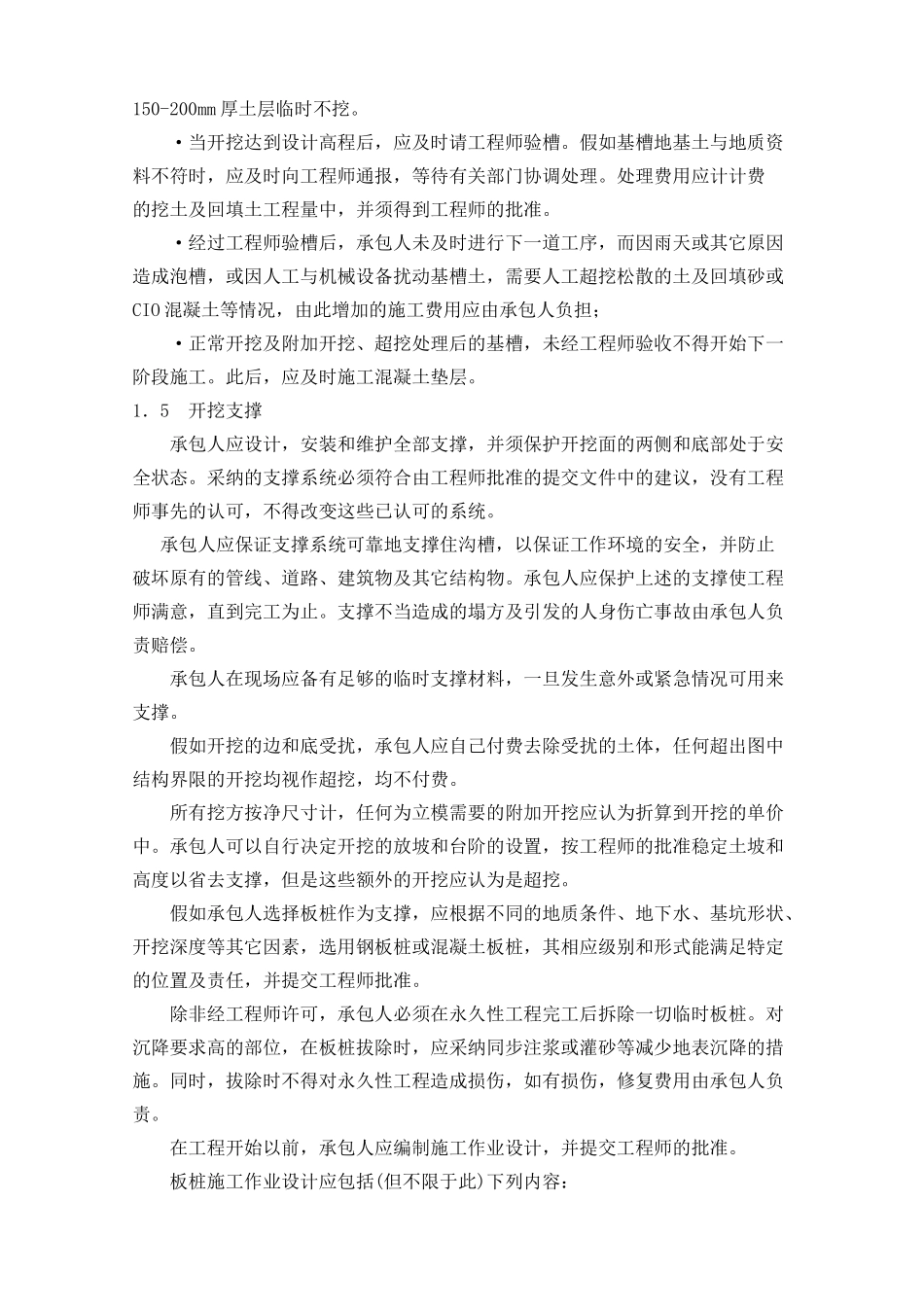

上述已完成的每一份测量图纸应由承包人和工程师代表签字,并作为有关工程的测量基
