监 理 月 报 工程 (2025 年 7 月份)编制人:审核人: 公司 监理部2007 年 7 月 23 日目 录一、 本月工程概述二、 本月工程形象进度三、 工程进度情况1、本月工、料、机动态2、工程实际完成情况与总进度计划比较3、对进度完成情况分析4、本月实行的措施及效果5、本月在施部位工程照片四、 工程质量情况1、主要材料进场报验情况2、主要分部分项工程质量情况3、工程质量问题、实行的措施及效果五、 工程计量和工程款支付1、工程量审核情况2、工程款审批和支付情况六、 本月监理工作统计七、 本月监理工作小结八、监理部下月监理工作重点一、本月工程概况:本月所施工的主要部位有:办公楼二层梁板及构造柱混凝土浇筑,首层内墙抹灰,女儿墙砌筑及屋面保温层施工;营业室填充墙砌筑,女儿墙及屋面保温层施工;消防泵房和配电室内墙抹灰,女儿墙砌筑及屋面保温层施工;预留装车棚地基和基础施工;5000 m3、2000 m3、800 m3罐体制作安装;罐区消防管线的预制和埋设;接地网敷设;防火堤局部钢筋绑扎施工

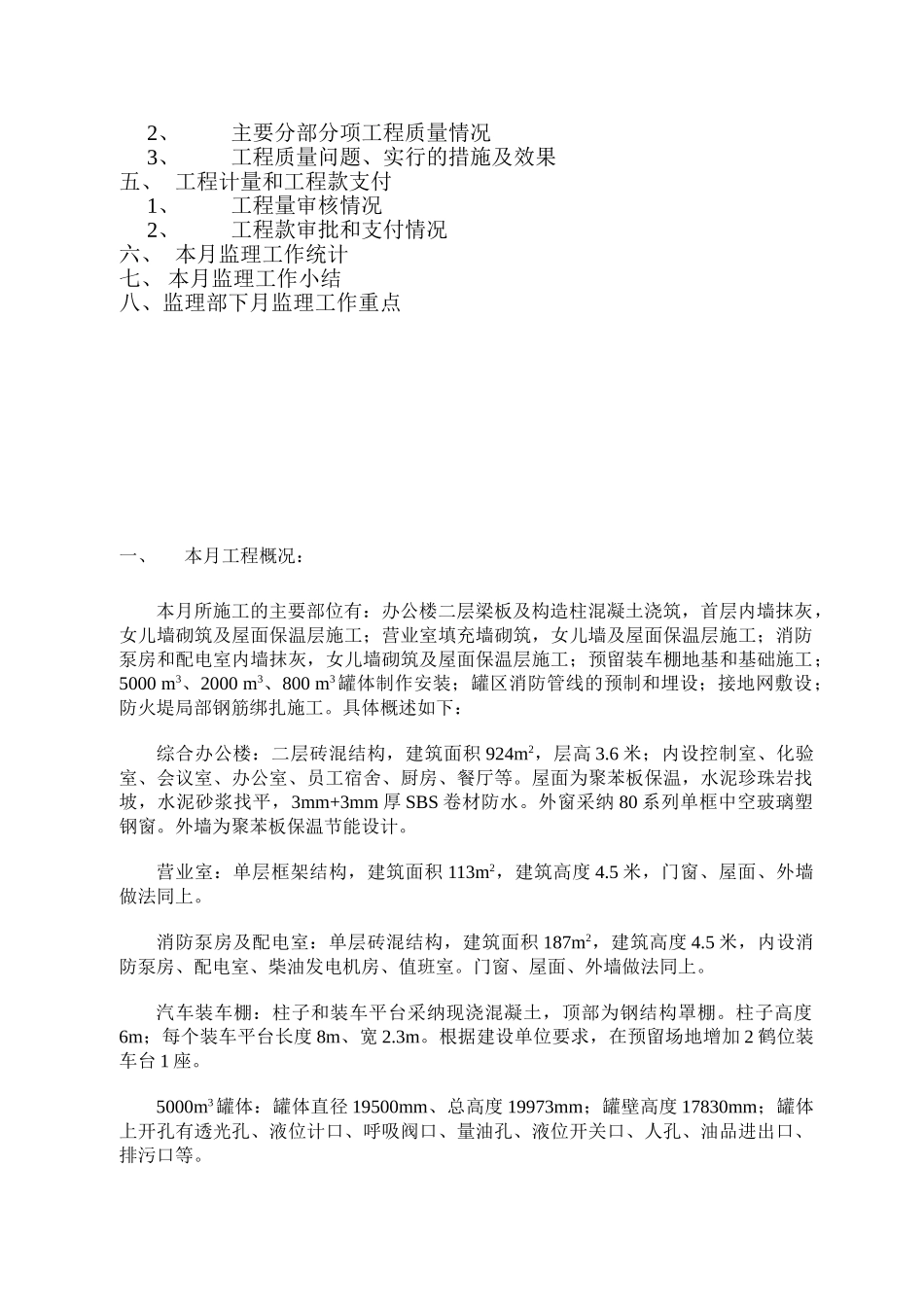

具体概述如下:综合办公楼:二层砖混结构,建筑面积 924m2,层高 3
6 米;内设控制室、化验室、会议室、办公室、员工宿舍、厨房、餐厅等
屋面为聚苯板保温,水泥珍珠岩找坡,水泥砂浆找平,3mm+3mm 厚 SBS 卷材防水
外窗采纳 80 系列单框中空玻璃塑钢窗
外墙为聚苯板保温节能设计
营业室:单层框架结构,建筑面积 113m2,建筑高度 4
5 米,门窗、屋面、外墙做法同上
消防泵房及配电室:单层砖混结构,建筑面积 187m2,建筑高度 4
5 米,内设消防泵房、配电室、柴油发电机房、值班室
门窗、屋面、外墙做法同上
汽车装车棚:柱子和装车平台采纳现浇混凝土,顶部为钢结构罩棚
柱子高度6m;每个装车平台长度 8m、宽 2
根据建设单位要求,在预留场地增加 2 鹤位装车台 1 座
