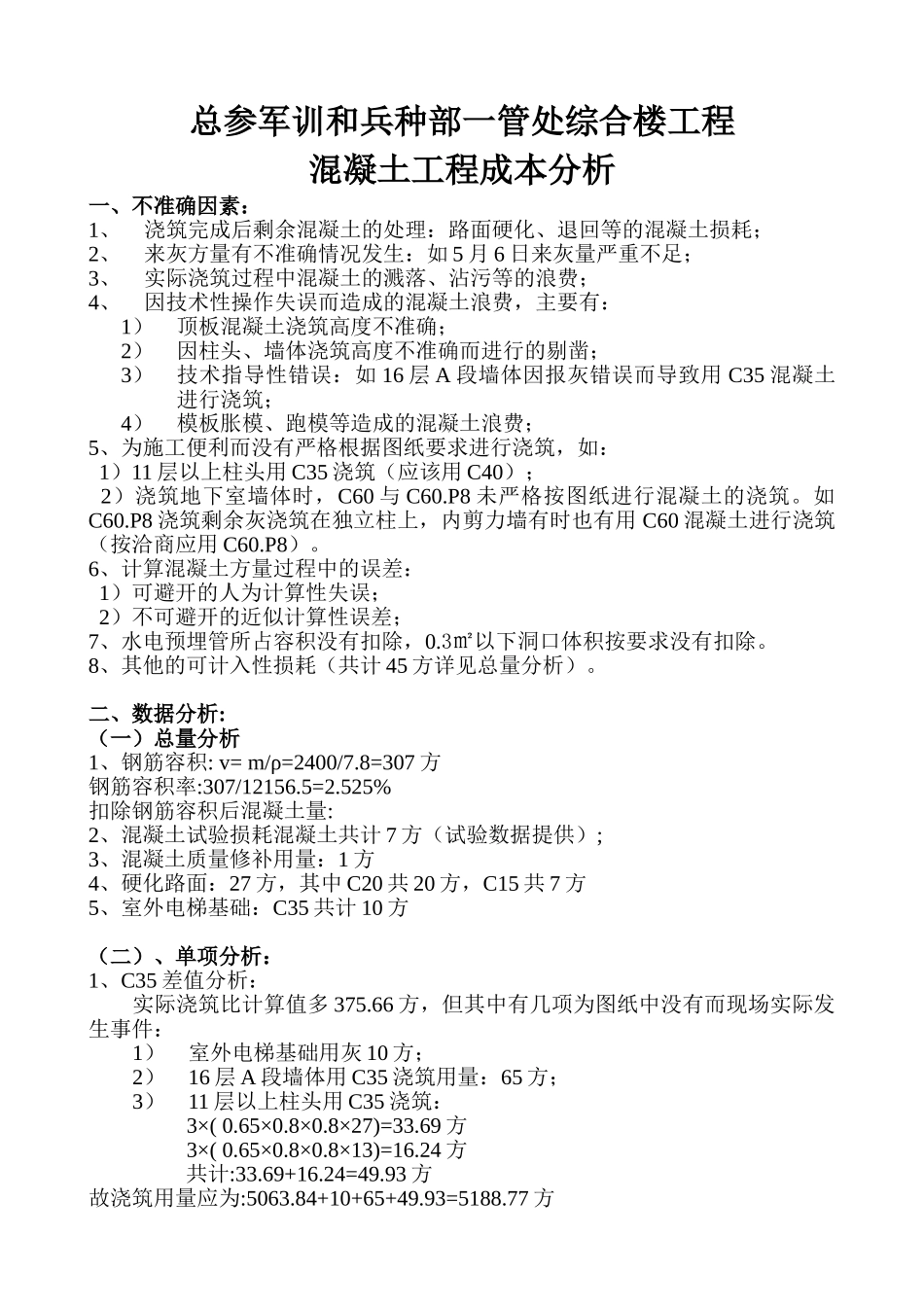

总参军训和兵种部一管处综合楼工程混凝土工程成本分析一、不准确因素:1、浇筑完成后剩余混凝土的处理:路面硬化、退回等的混凝土损耗;2、来灰方量有不准确情况发生:如 5 月 6 日来灰量严重不足;3、实际浇筑过程中混凝土的溅落、沾污等的浪费;4、因技术性操作失误而造成的混凝土浪费,主要有:1)顶板混凝土浇筑高度不准确;2)因柱头、墙体浇筑高度不准确而进行的剔凿;3)技术指导性错误:如 16 层 A 段墙体因报灰错误而导致用 C35 混凝土进行浇筑;4)模板胀模、跑模等造成的混凝土浪费;5、为施工便利而没有严格根据图纸要求进行浇筑,如: 1)11 层以上柱头用 C35 浇筑(应该用 C40); 2)浇筑地下室墙体时,C60 与 C60
P8 未严格按图纸进行混凝土的浇筑
P8 浇筑剩余灰浇筑在独立柱上,内剪力墙有时也有用 C60 混凝土进行浇筑(按洽商应用 C60
6、计算混凝土方量过程中的误差: 1)可避开的人为计算性失误; 2)不可避开的近似计算性误差;7、水电预埋管所占容积没有扣除,0
3㎡以下洞口体积按要求没有扣除
8、其他的可计入性损耗(共计 45 方详见总量分析)
二、数据分析:(一)总量分析1、钢筋容积: v= m/ρ=2400/7
8=307 方钢筋容积率:307/12156

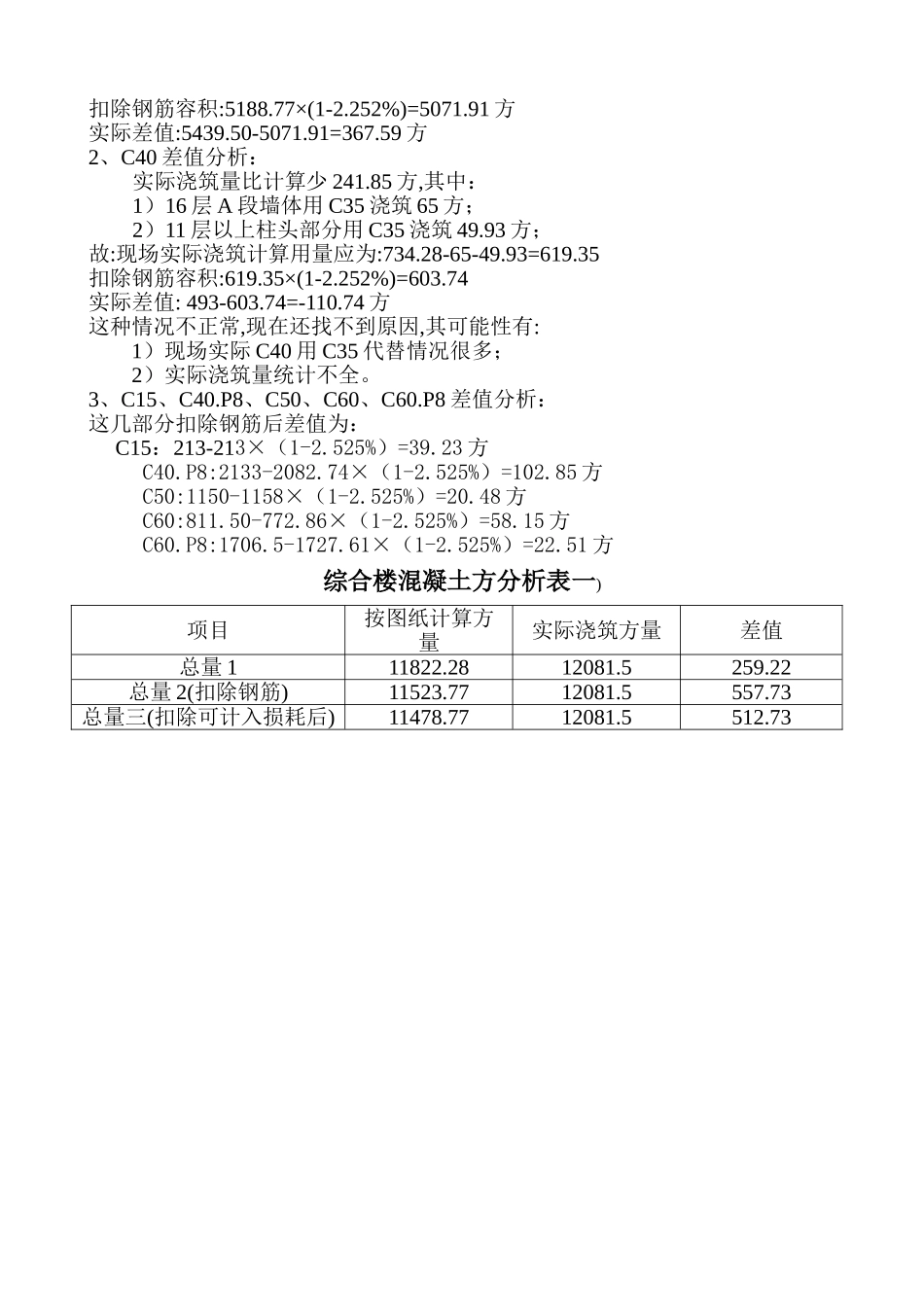

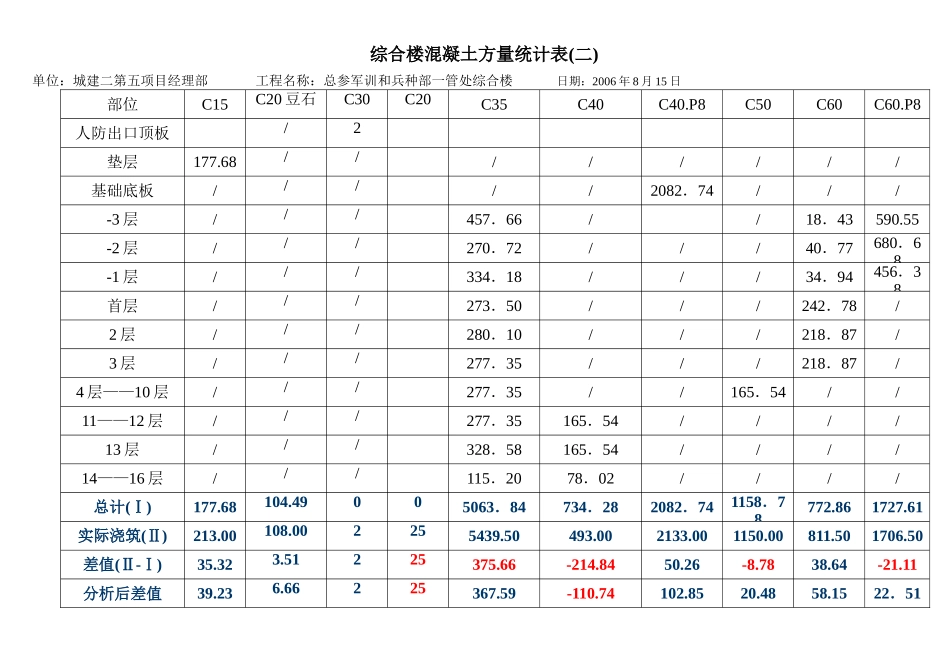

525%扣除钢筋容积后混凝土量:2、混凝土试验损耗混凝土共计 7 方(试验数据提供);3、混凝土质量修补用量:1 方4、硬化路面:27 方,其中 C20 共 20 方,C15 共 7 方5、室外电梯基础:C35 共计 10 方(二)、单项分析:1、C35 差值分析:实际浇筑比计算值多 375
66 方,但其中有几项为图纸中没有而现场实际发生事件:1)室外电梯基础用灰 10 方;2)16 层 A 段墙体用 C35 浇筑用量:65 方;3)11 层以上柱头用 C35 浇
