中国 XXXXX 管道局XXX 职工活动中心接建工程监理规划一、工程概况1
工程名称:XXX 职工活动中心接建2
建设单位:中国 XXXXX 管道局 XXX 员工疗养院3
承包单位:秦皇岛 XXX 建筑安装工程公司4
监理单位:XXX 市工程监理公司5
设计单位:秦皇岛 XXX 建筑设计有限公司6
勘察单位:秦皇岛市 XXXXXX 工程有限公司7
工程工期:240 日历天8
工程质量目标:合格9
工程特点:本工程位于中国 XXXXX 管道局 XXX 员工疗养院院内
原结构为 2 层混凝土框架结构,建筑接建一层,接建后共三层
接建后建筑总高度为 13
30m,总长度 38
由于增加隔墙及荷载,部分梁、板需进行加固
新接建部分面积为 606
84㎡,接建后总建筑面积为1836
接建部分主要做会议室
本建筑的结构安全等级为二级,抗震重要性分类为丙类;地基基础设计等级为乙级
原结构加固后使用年限位 30 年,加固完成后应定期检查其工作状态,第一次检查时间不应迟于 10 年
设计等极为二级,耐火等级为二级,建筑耐久年限为 30 年
接建结构类型为门式钢架结构
抗震设防烈度位 7 度
二、监理工作范围施工全过程监理

三、监理工作内容(依据监理合同、按施工阶段、保修阶段主要工作内容)(一)施工阶段工程质量控制:1
质量控制依据1
1 工程承包合同;1
2 设计文件;1
3 国家及政府有关部门颁布的有关质量管理方面的法律、法规性文件;1
4 工程施工质量验收法律规范;1
5 有关工程材料、构配件、设备质量控制方面的专门技术法规性依据;1
6 控制施工工序质量方面的技术法规性依据;1

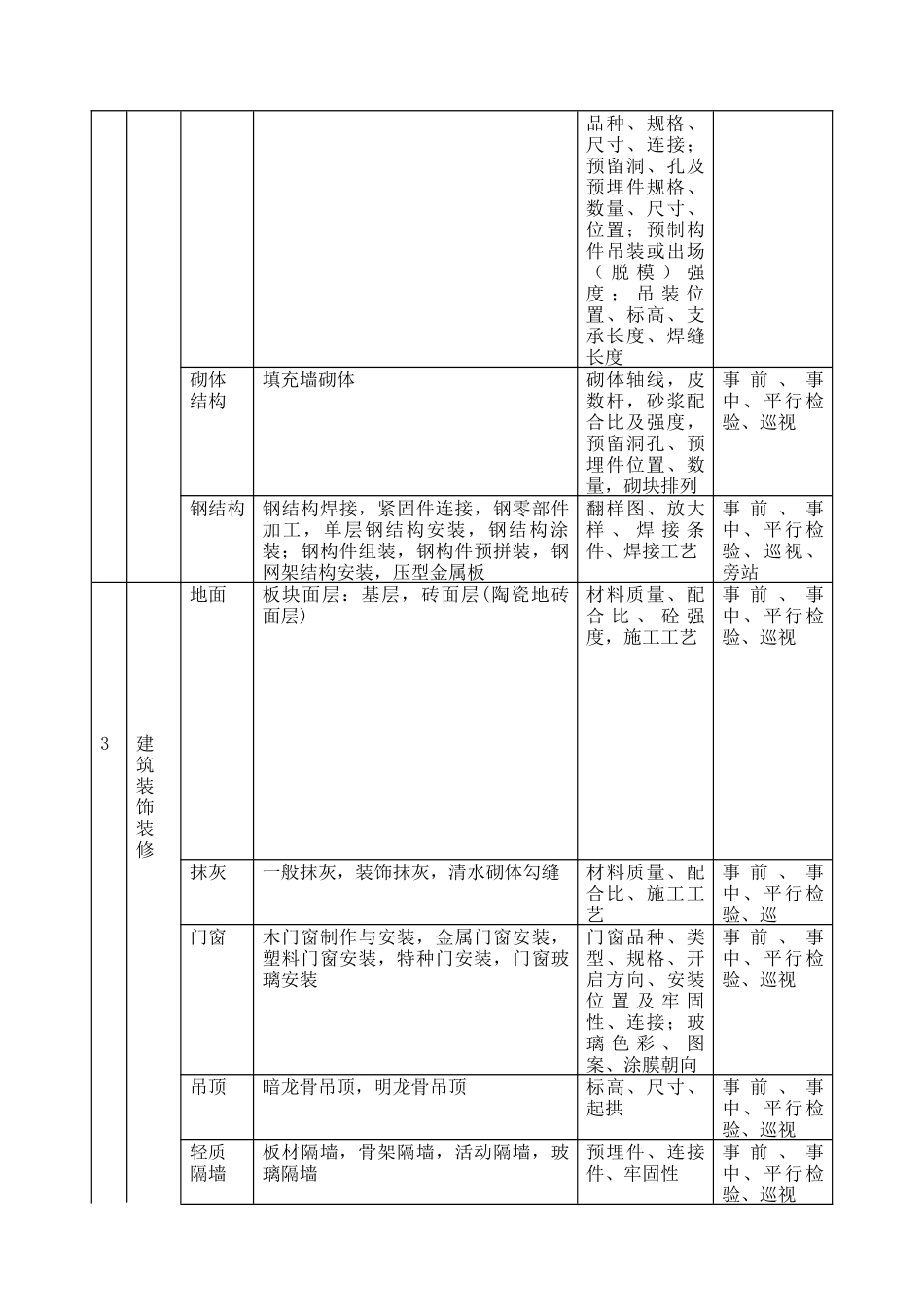

7 凡采纳新工艺、新技术、新方法的工程,事先应进行试验,并应有权威性的技术部门的技术鉴定书及有关的质量数据、指标,在此基础上制定有关的质量标准和施工工艺规程 ,以此作为推断与控制质量的依据
