脚手架搭设方案-new

脚手架搭设方案-new_第1页
1/2
脚手架搭设方案-new_第2页
2/2

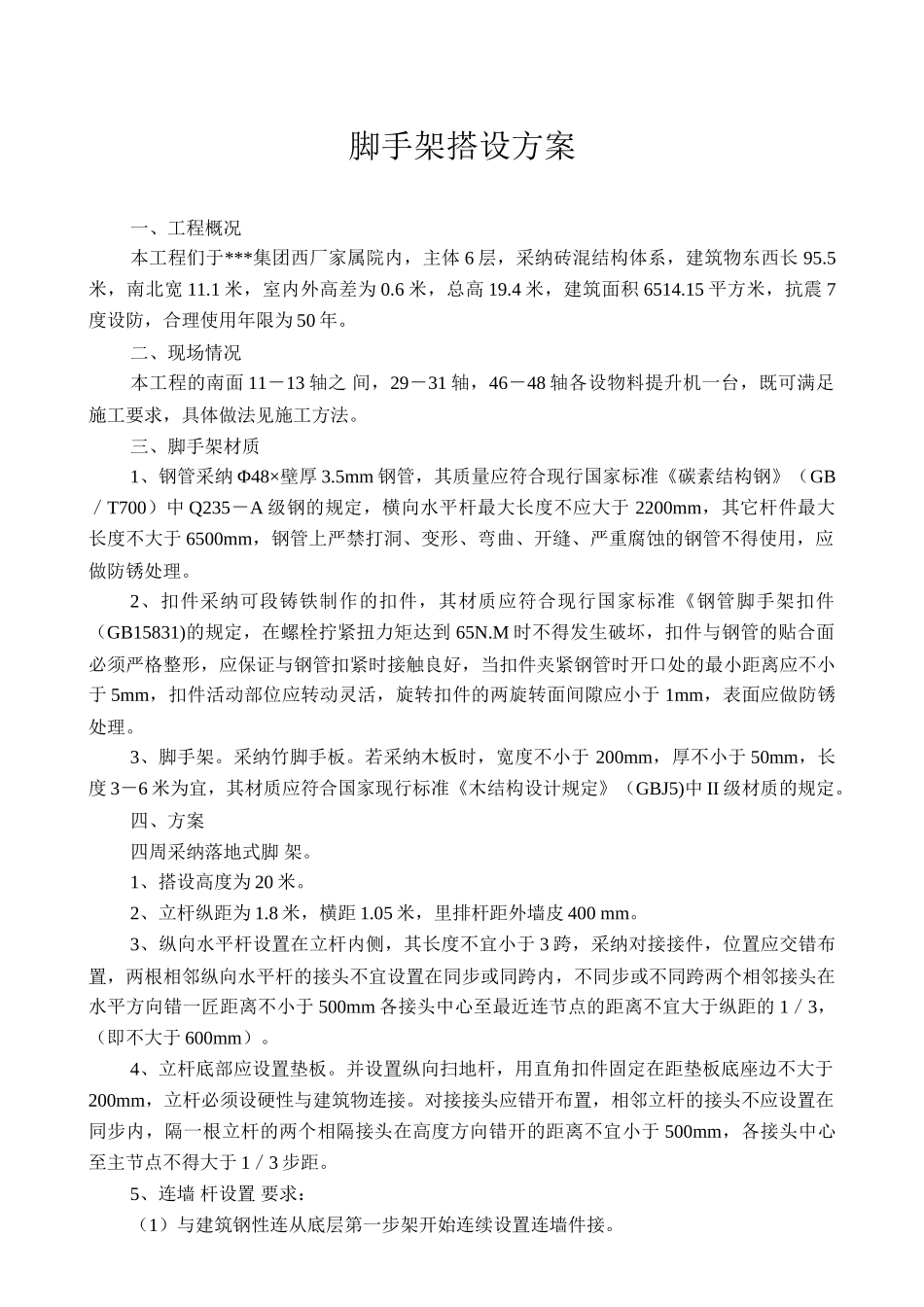

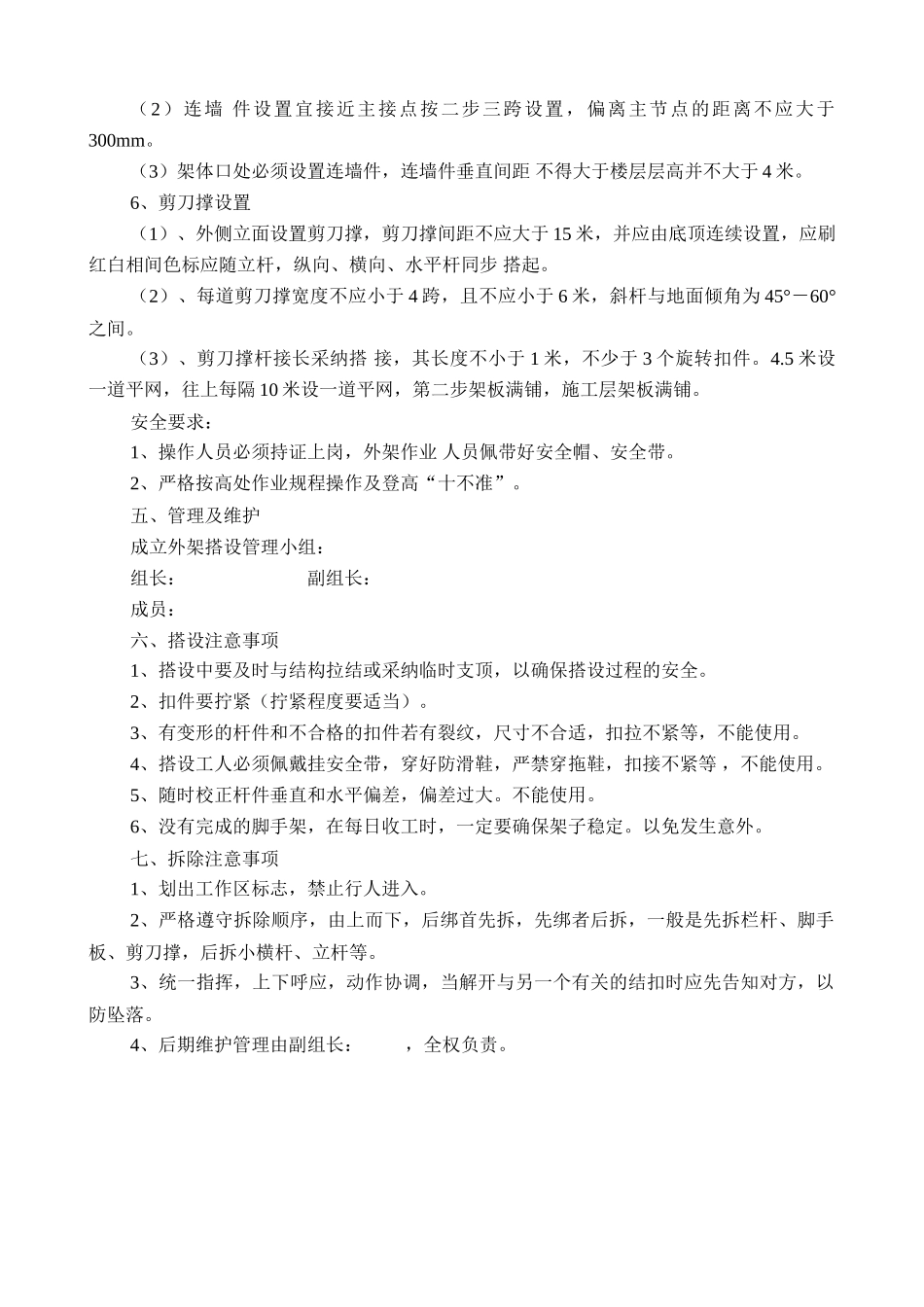

脚手架搭设方案 一、工程概况本工程们于***集团西厂家属院内,主体 6 层,采纳砖混结构体系,建筑物东西长 95.5米,南北宽 11.1 米,室内外高差为 0.6 米,总高 19.4 米,建筑面积 6514.15 平方米,抗震 7度设防,合理使用年限为 50 年。二、现场情况本工程的南面 11-13 轴之 间,29-31 轴,46-48 轴各设物料提升机一台,既可满足施工要求,具体做法见施工方法。三、脚手架材质1、钢管采纳 Φ48×壁厚 3.5mm 钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定,横向水平杆最大长度不应大于 2200mm,其它杆件最大长度不大于 6500mm,钢管上严禁打洞、变形、弯曲、开缝、严重腐蚀的钢管不得使用,应做防锈处理。2、扣件采纳可段铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件(GB15831)的规定,在螺栓拧紧扭力矩达到 65N.M 时不得发生破坏,扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时开口处的最小距离应不小于 5mm,扣件活动部位应转动灵活,旋转扣件的两旋转面间隙应小于 1mm,表面应做防锈处理。3、脚手架。采纳竹脚手板。若采纳木板时,宽度不小于 200mm,厚不小于 50mm,长度 3-6 米为宜,其材质应符合国家现行标准《木结构设计规定》(GBJ5)中 II 级材质的规定。四、方案 四周采纳落地式脚 架。1、搭设高度为 20 米。2、立杆纵距为 1.8 米,横距 1.05 米,里排杆距外墙皮 400 mm。3、纵向水平杆设置在立杆内侧,其长度不宜小于 3 跨,采纳对接接件,位置应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错一匠距离不小于 500mm 各接头中心至最近连节点的距离不宜大于纵距的 1/3,(即不大于 600mm)。4、立杆底部应设置垫板。并设置纵向扫地杆,用直角扣件固定在距垫板底座边不大于200mm,立杆必须设硬性与建筑物连接。对接接头应错开布置,相邻立杆的接头不应设置在同步内,隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于 500mm,各接头中心至主节点不得大于 1/3 步距。5、连墙 杆设置 要求:(1)与建筑钢性连从底层第一步架开始连续设置连墙件接。(2)连墙 件设置宜接近主接点按二步三跨设置,偏离主节点的距离不应大于300mm。(3)架体口处必须设置连墙件,连墙件垂直间距 不得大于楼层层高并不大于 4 米。6、剪刀撑设置...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架搭设方案-new

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
