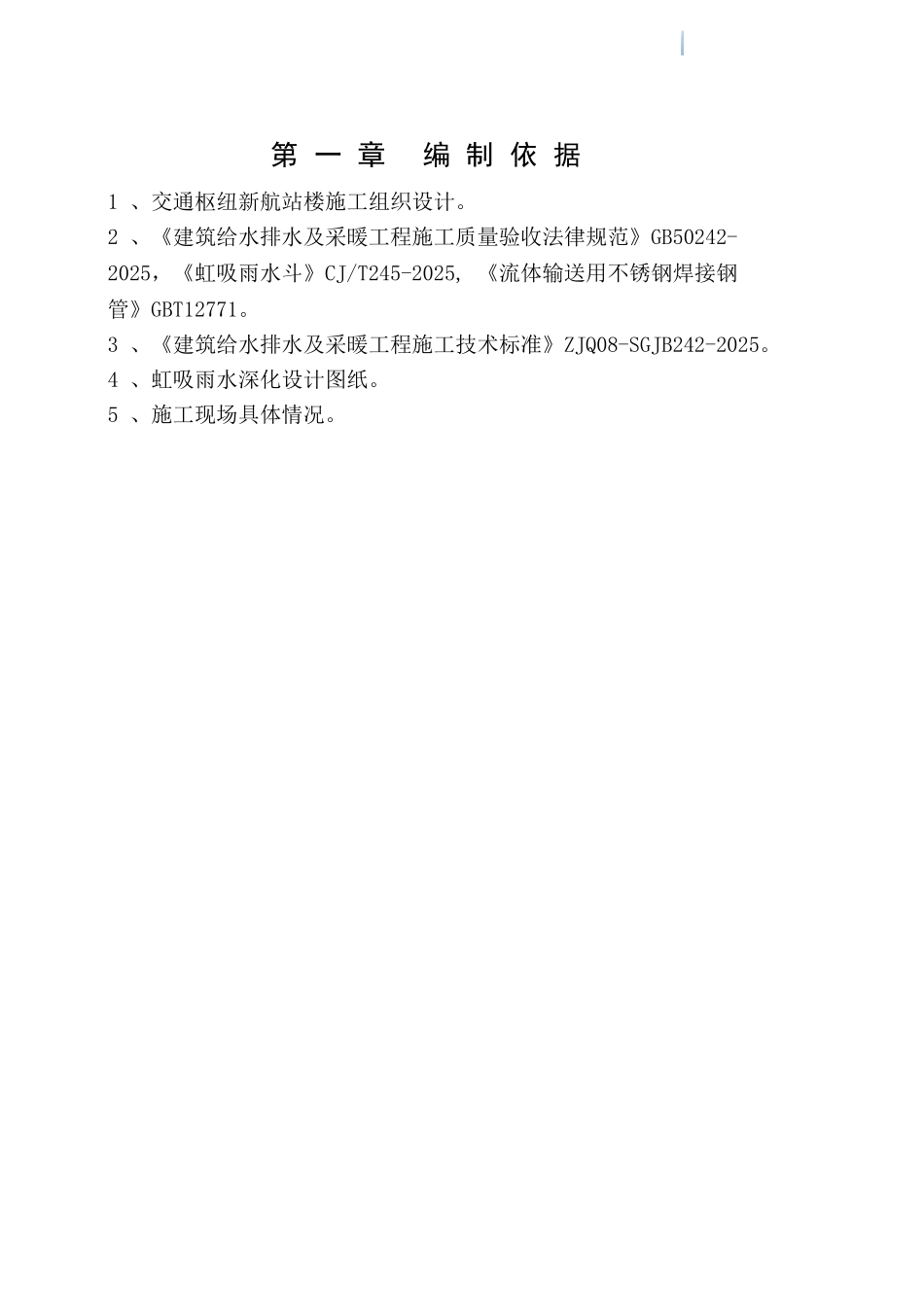

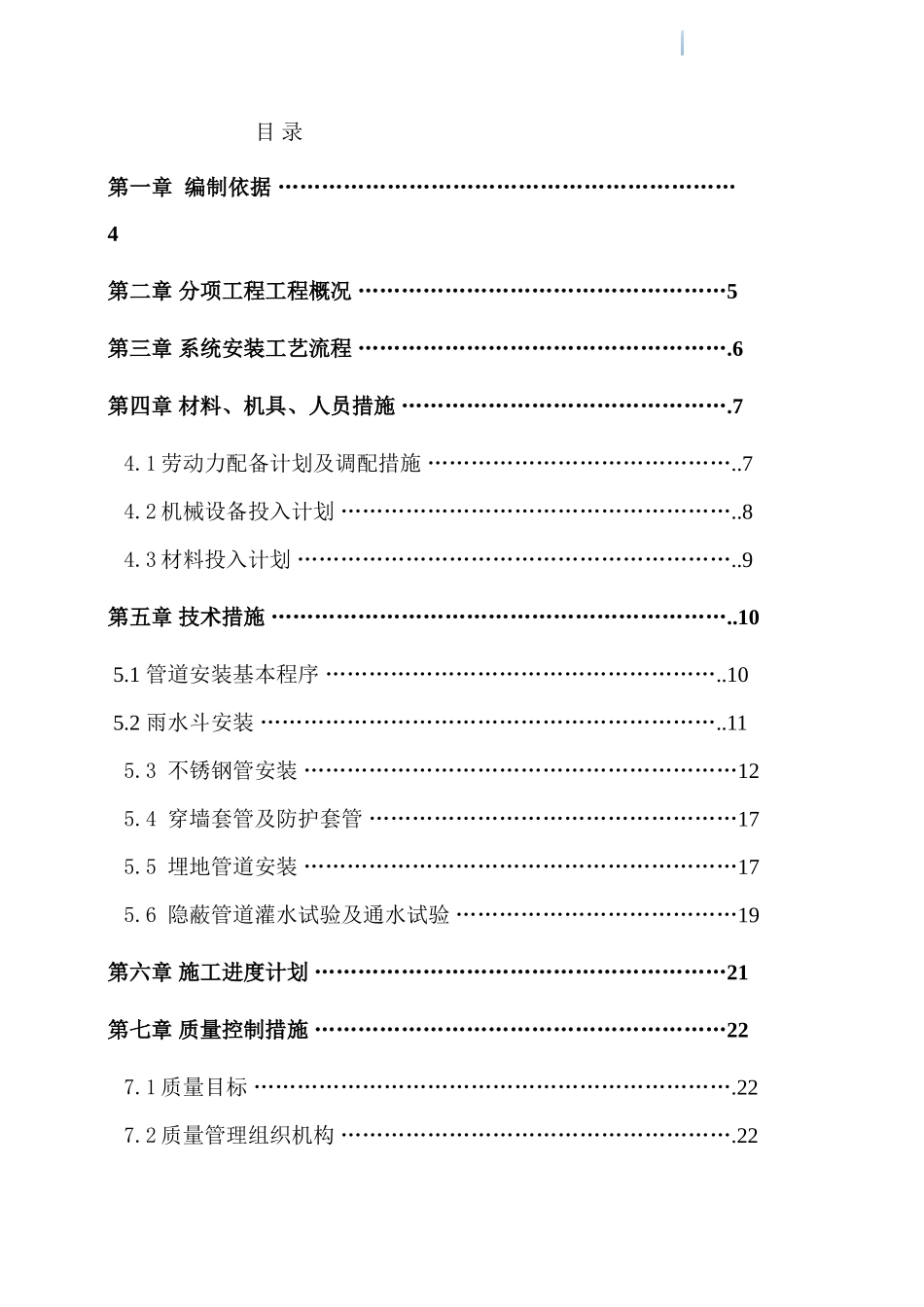

目 录第一章 编制依据 ………………………………………………………4第二章 分项工程工程概况 ……………………………………………5第三章 系统安装工艺流程 …………………………………………….6第四章 材料、机具、人员措施 ……………………………………….74.1 劳动力配备计划及调配措施 ……………………………………..74.2 机械设备投入计划 ………………………………………………..84.3 材料投入计划 ……………………………………………………..9第五章 技术措施 ………………………………………………………..10 5.1 管道安装基本程序 ………………………………………………..10 5.2 雨水斗安装 ………………………………………………………..115.3 不锈钢管安装 ……………………………………………………125.4 穿墙套管及防护套管 ……………………………………………175.5 埋地管道安装 ……………………………………………………175.6 隐蔽管道灌水试验及通水试验 …………………………………19第六章 施工进度计划 …………………………………………………21第七章 质量控制措施 …………………………………………………227.1 质量目标 ………………………………………………………….227.2 质量管理组织机构 ……………………………………………….227.3 质量承诺 ………………………………………………………….227.4 质量管理控制措施 ……………………………………………….237.5 质量技术控制施工 ……………………………………………….247.6 排水安装工程质量通病 ………………………………………….24第八章 安全技术措施 …………………………………………………25第 一 章 编 制 依 据1 、交通枢纽新航站楼施工组织设计。2 、《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2025,《虹吸雨水斗》CJ/T245-2025, 《流体输送用不锈钢焊接钢管》GBT12771。3 、《建筑给水排水及采暖工程施工技术标准》ZJQ08-SGJB242-2025。4 、虹吸雨水深化设计图纸。5 、施工现场具体情况。第 二 章 分 项 工 程 工 程 概 况 交通枢纽新航站楼工程,屋面雨水采纳虹吸式雨水系统,本工程主体为框架结构,地上二层地下二层,屋面为钢结构。总工期510 天,地上部分安装工程计划开始日期为2025年8 月2 日,计划完工日期2025年11月20日。本分项工程主要工作...
