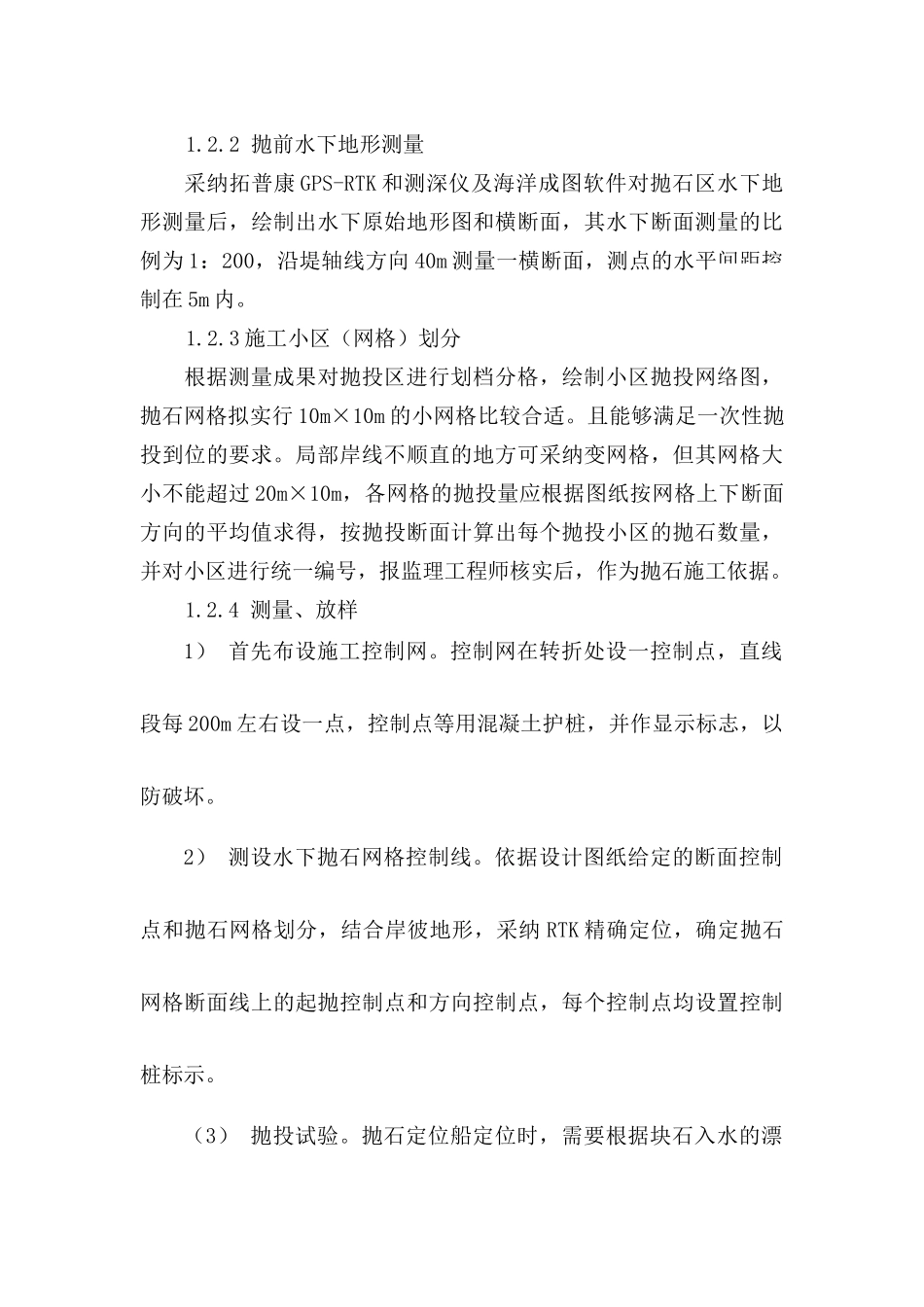

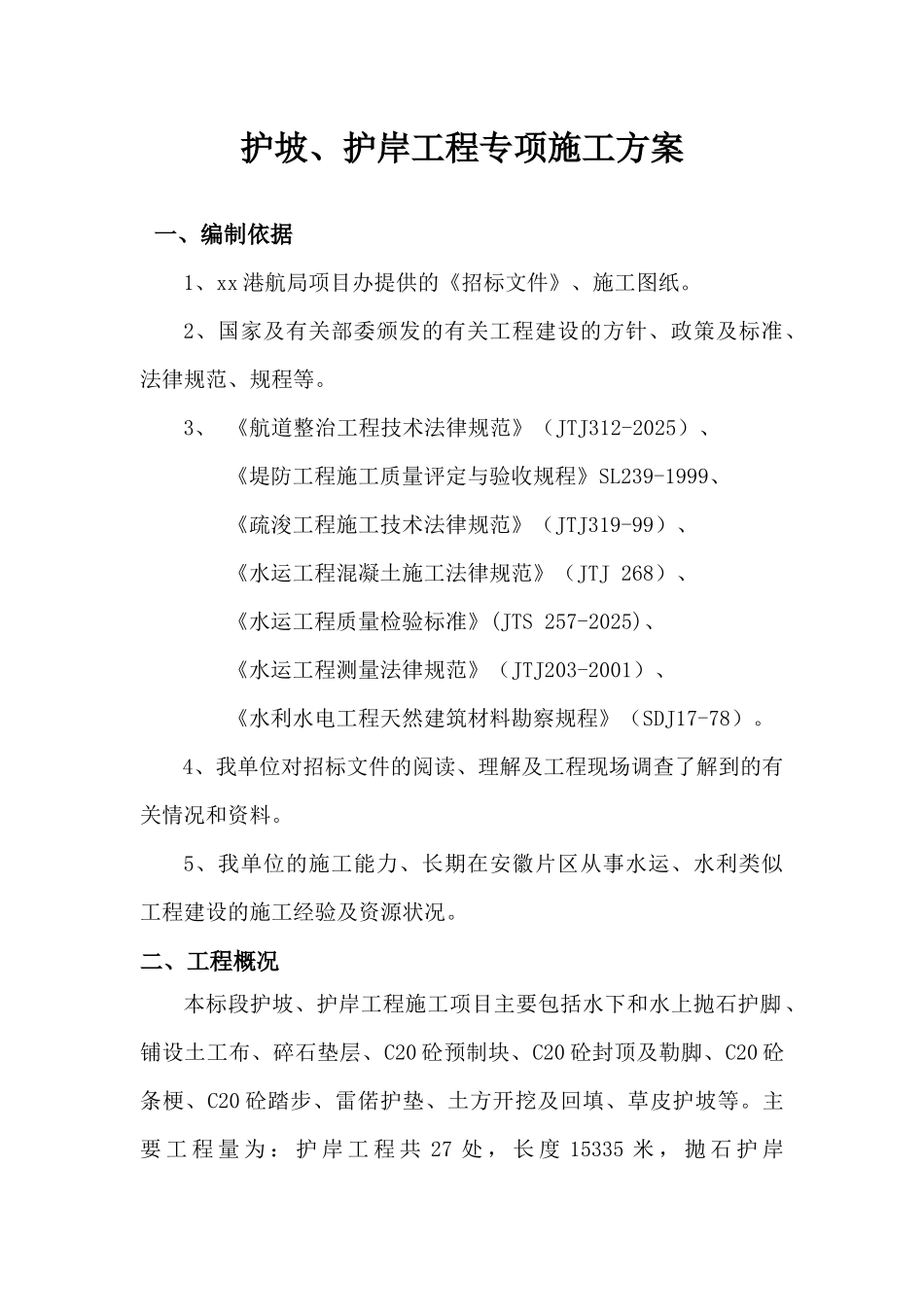

护坡、护岸工程专项施工方案一、编制依据1、xx 港航局项目办提供的《招标文件》、施工图纸
2、国家及有关部委颁发的有关工程建设的方针、政策及标准、法律规范、规程等
3、 《航道整治工程技术法律规范》(JTJ312-2025)、《堤防工程施工质量评定与验收规程》SL239-1999、《疏浚工程施工技术法律规范》(JTJ319-99)、《水运工程混凝土施工法律规范》(JTJ 268)、《水运工程质量检验标准》(JTS 257-2025)、《水运工程测量法律规范》(JTJ203-2001)、《水利水电工程天然建筑材料勘察规程》(SDJ17-78)
4、我单位对招标文件的阅读、理解及工程现场调查了解到的有关情况和资料
5、我单位的施工能力、长期在安徽片区从事水运、水利类似工程建设的施工经验及资源状况
二、工程概况本标段护坡、护岸工程施工项目主要包括水下和水上抛石护脚、铺设土工布、碎石垫层、C20 砼预制块、C20 砼封顶及勒脚、C20 砼条梗、C20 砼踏步、雷偌护垫、土方开挖及回填、草皮护坡等

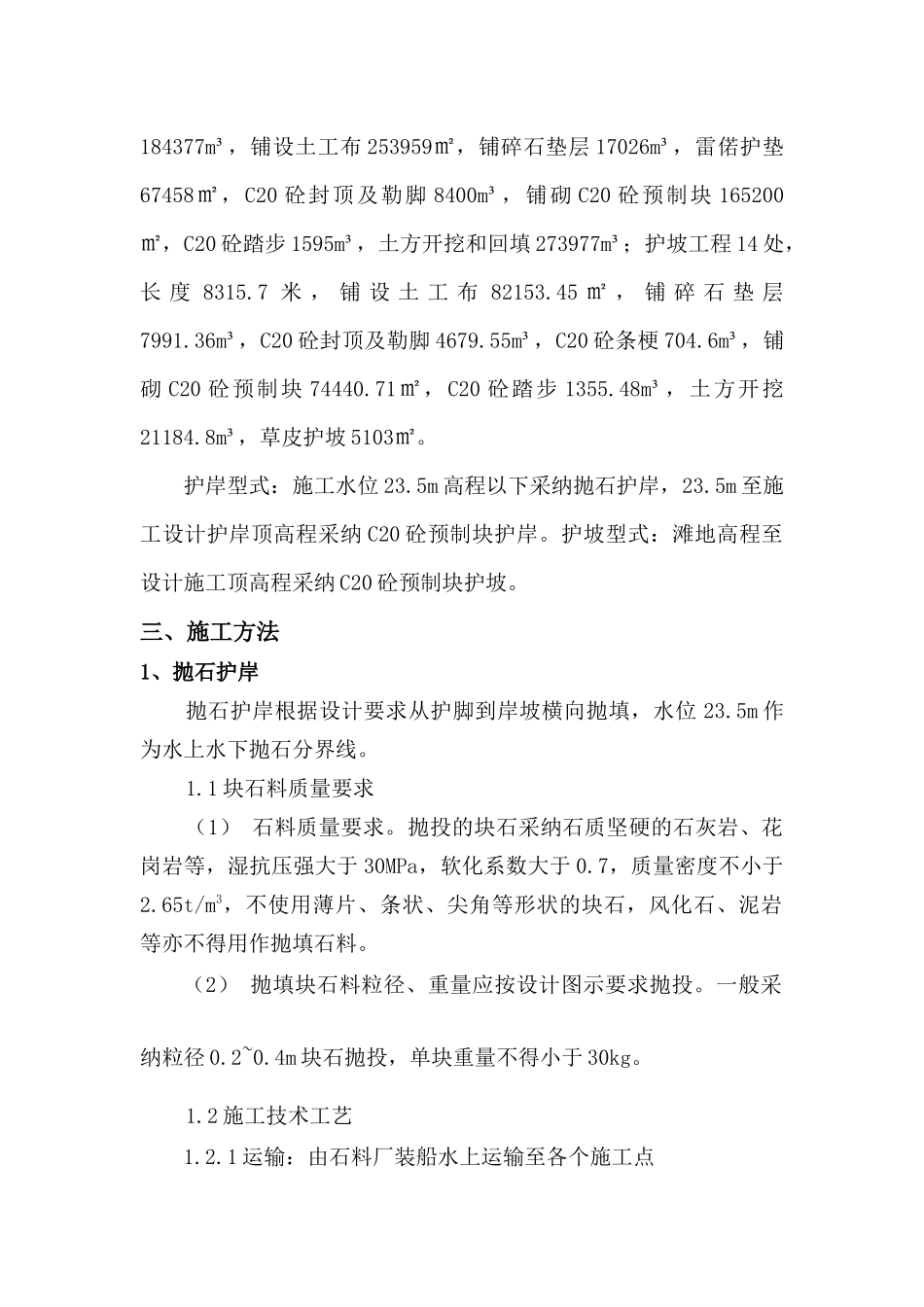

主要 工 程 量 为 : 护 岸 工 程 共 27 处 , 长 度 15335 米 , 抛 石 护 岸184377m³,铺设土工布 253959㎡,铺碎石垫层 17026m³,雷偌护垫67458㎡,C20 砼封顶及勒脚 8400m³,铺砌 C20 砼预制块 165200㎡,C20 砼踏步 1595m³,土方开挖和回填 273977m³;护坡工程 14 处,长 度 8315
7 米 , 铺 设 土 工 布 82153
45 ㎡ , 铺 碎 石 垫 层7991
36m³,C20 砼封顶及勒脚 4679
55m³,C20 砼条梗 704
6m³,铺砌 C20 砼预制块 74440
71㎡,C20 砼踏步 1355
48m³,土方开挖21184
8m³,草皮护坡 5103㎡
护岸型式:施工水位 2
