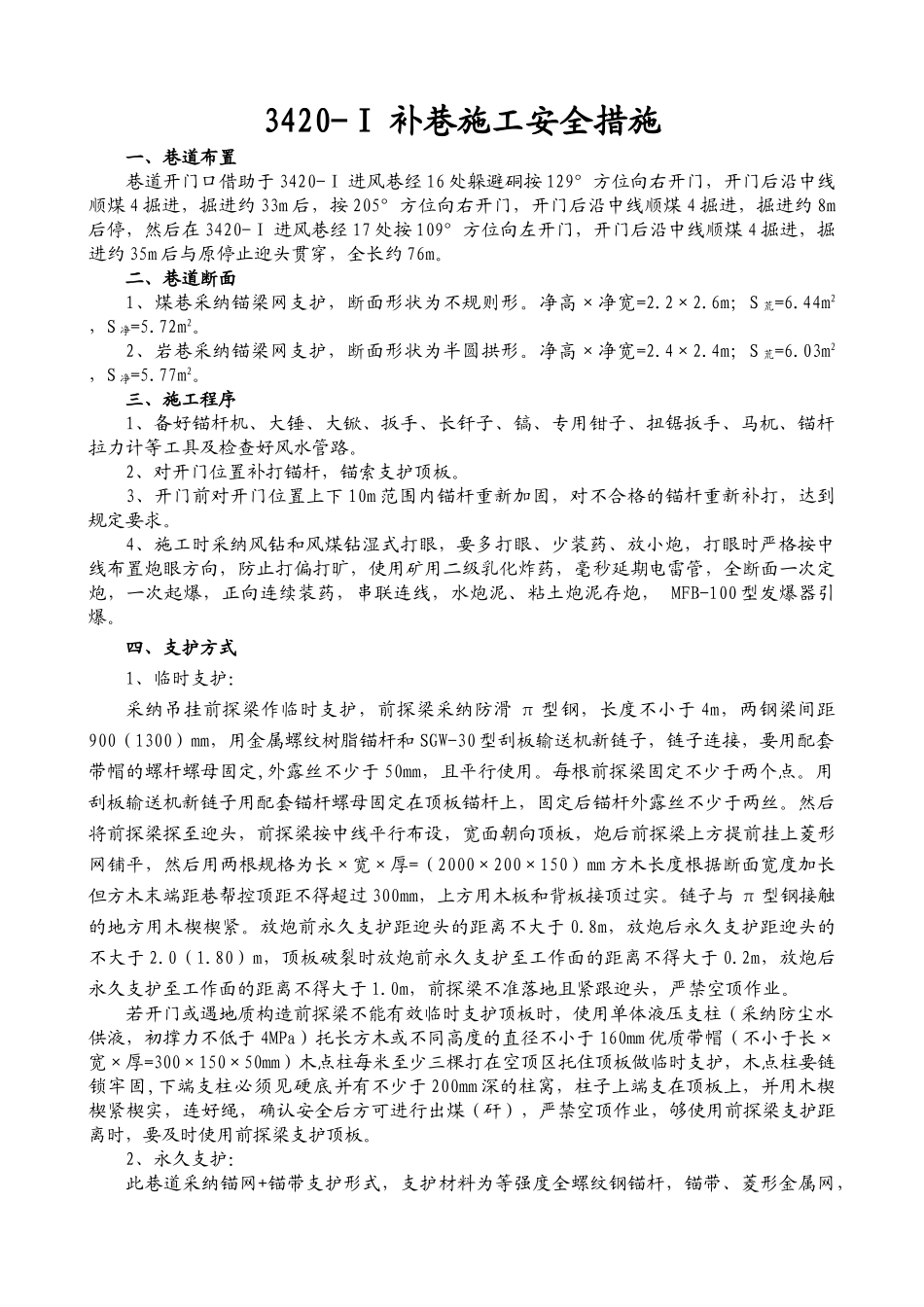

3420-Ⅰ 补巷施工安全措施编制单位:技术科施工单位:掘进一区 编制日期:2013 年 4 月 16 日3420-Ⅰ 补巷施工安全措施一、巷道布置巷道开门口借助于 3420-Ⅰ 进风巷经 16 处躲避硐按 129°方位向右开门,开门后沿中线顺煤 4 掘进,掘进约 33m 后,按 205°方位向右开门,开门后沿中线顺煤 4 掘进,掘进约 8m后停,然后在 3420-Ⅰ 进风巷经 17 处按 109°方位向左开门,开门后沿中线顺煤 4 掘进,掘进约 35m 后与原停止迎头贯穿,全长约 76m。二、巷道断面1、煤巷采纳锚梁网支护,断面形状为不规则形。净高×净宽=2.2×2.6m;S 荒=6.44m2 ,S 净=5.72m2。2、岩巷采纳锚梁网支护,断面形状为半圆拱形。净高×净宽=2.4×2.4m;S 荒=6.03m2 ,S 净=5.77m2。三、施工程序1、备好锚杆机、大锤、大锨、扳手、长钎子、镐、专用钳子、扭锯扳手、马杌、锚杆拉力计等工具及检查好风水管路。2、对开门位置补打锚杆,锚索支护顶板。3、开门前对开门位置上下 10m 范围内锚杆重新加固,对不合格的锚杆重新补打,达到规定要求。4、施工时采纳风钻和风煤钻湿式打眼,要多打眼、少装药、放小炮,打眼时严格按中线布置炮眼方向,防止打偏打旷,使用矿用二级乳化炸药,毫秒延期电雷管,全断面一次定炮,一次起爆,正向连续装药,串联连线,水炮泥、粘土炮泥存炮, MFB-100 型发爆器引爆。四、支护方式1、临时支护:采纳吊挂前探梁作临时支护,前探梁采纳防滑 π 型钢,长度不小于 4m,两钢梁间距900(1300)mm,用金属螺纹树脂锚杆和 SGW-30 型刮板输送机新链子,链子连接,要用配套带帽的螺杆螺母固定,外露丝不少于 50mm,且平行使用。每根前探梁固定不少于两个点。用刮板输送机新链子用配套锚杆螺母固定在顶板锚杆上,固定后锚杆外露丝不少于两丝。然后将前探梁探至迎头,前探梁按中线平行布设,宽面朝向顶板,炮后前探梁上方提前挂上菱形网铺平,然后用两根规格为长×宽×厚=(2000×200×150)mm 方木长度根据断面宽度加长但方木末端距巷帮控顶距不得超过 300mm,上方用木板和背板接顶过实。链子与 π 型钢接触的地方用木楔楔紧。放炮前永久支护距迎头的距离不大于 0.8m,放炮后永久支护距迎头的不大于 2.0(1.80)m,顶板破裂时放炮前永久支护至工作面的距离不得大于 0.2m,放炮后永久支护至工作面的距离不得大于 1.0m,前探梁不准落地且紧跟迎头,严禁空顶作业。若开门或遇地质构造前探梁不能有效临时支...
