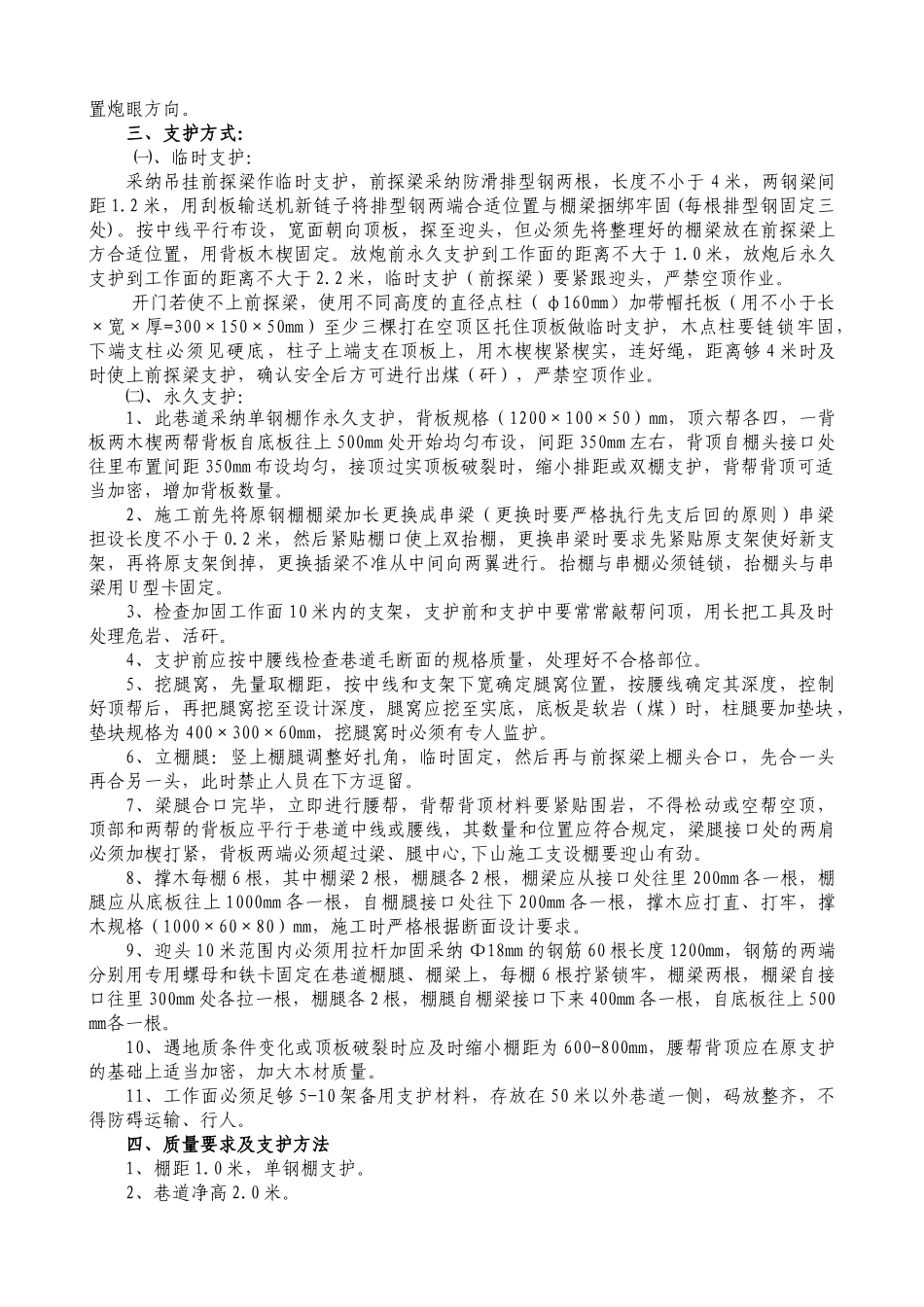

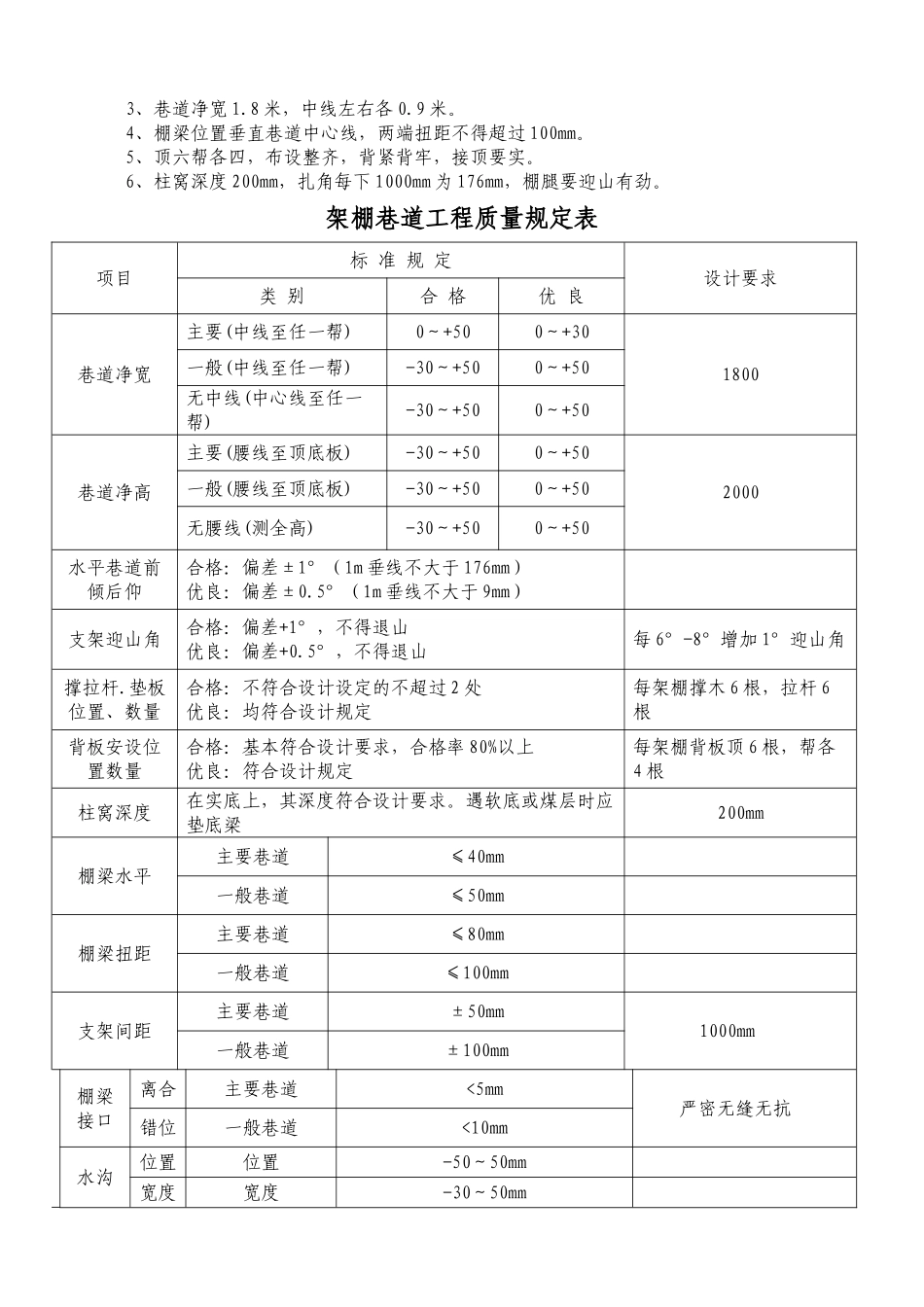

1418 补巷施工安全措施编 制 人:施工单位:掘进一区编制时间:2025 年 1 月 22 日1418 补巷施工安全措施一、概况此巷道位于 1418 进风巷经 4 处开门,掘进巷道标高-404 米,开门时按 317 度方位顺煤掘进 8 米然后向右转弯按 53 度方位顺煤掘进与 1418 回风巷贯穿,全长约计 40 米。二、施工程序1、施工人员进入施施工场地点,首先用长把工具进行敲帮问顶,及时摘除危岩悬矸,确认安全后方可施工。2、开门使用双抬棚支护。3、开门前对开门位置上下 10m 范围内进行连锁。4、采纳风煤钻湿式打眼,开门时采纳要多打眼、少装药、放小炮,打眼时严格按中布置炮眼方向。三、支护方式:㈠、临时支护:采纳吊挂前探梁作临时支护,前探梁采纳防滑排型钢两根,长度不小于 4 米,两钢梁间距 1.2 米,用刮板输送机新链子将排型钢两端合适位置与棚梁捆绑牢固(每根排型钢固定三处)。按中线平行布设,宽面朝向顶板,探至迎头,但必须先将整理好的棚梁放在前探梁上方合适位置,用背板木楔固定。放炮前永久支护到工作面的距离不大于 1.0 米,放炮后永久支护到工作面的距离不大于 2.2 米,临时支护(前探梁)要紧跟迎头,严禁空顶作业。开门若使不上前探梁,使用不同高度的直径点柱(φ160㎜)加带帽托板(用不小于长×宽×厚=300×150×50mm)至少三棵打在空顶区托住顶板做临时支护,木点柱要链锁牢固,下端支柱必须见硬底,柱子上端支在顶板上,用木楔楔紧楔实,连好绳,距离够 4 米时及时使上前探梁支护,确认安全后方可进行出煤(矸),严禁空顶作业。㈡、永久支护:1、此巷道采纳单钢棚作永久支护,背板规格(1200×100×50)mm,顶六帮各四,一背板两木楔两帮背板自底板往上 500mm 处开始均匀布设,间距 350mm 左右,背顶自棚头接口处往里布置间距 350mm 布设均匀,接顶过实顶板破裂时,缩小排距或双棚支护,背帮背顶可适当加密,增加背板数量。2、施工前先将原钢棚棚梁加长更换成串梁(更换时要严格执行先支后回的原则)串梁担设长度不小于 0.2 米,然后紧贴棚口使上双抬棚,更换串梁时要求先紧贴原支架使好新支架,再将原支架倒掉,更换插梁不准从中间向两翼进行。抬棚与串棚必须链锁,抬棚头与串梁用 U 型卡固定。3、检查加固工作面 10 米内的支架,支护前和支护中要常常敲帮问顶,用长把工具及时处理危岩、活矸。4、支护前应按中腰线检查巷道毛断面的规格质量,处理好不合格部位。5、挖腿窝,先量取棚距,...
