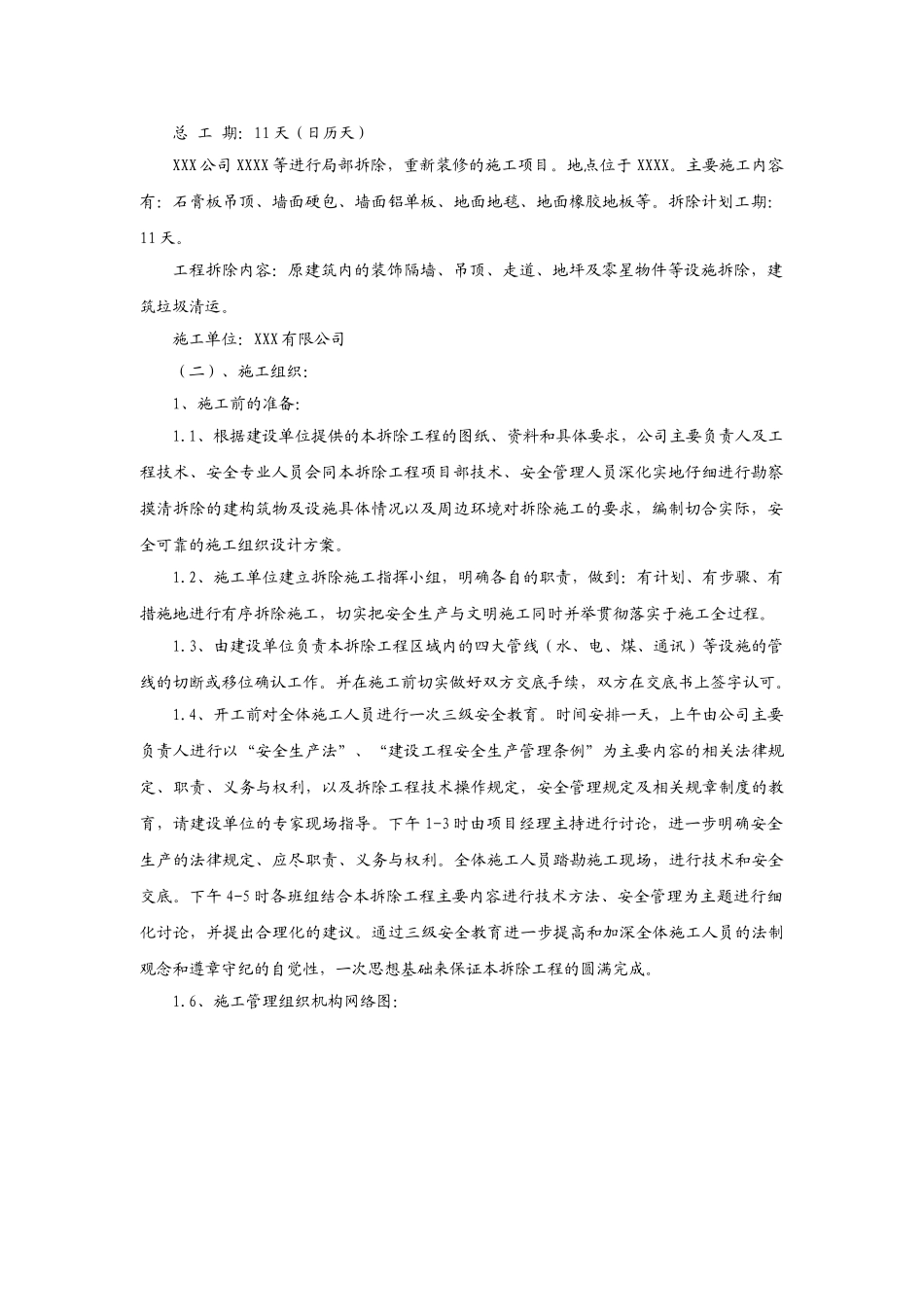

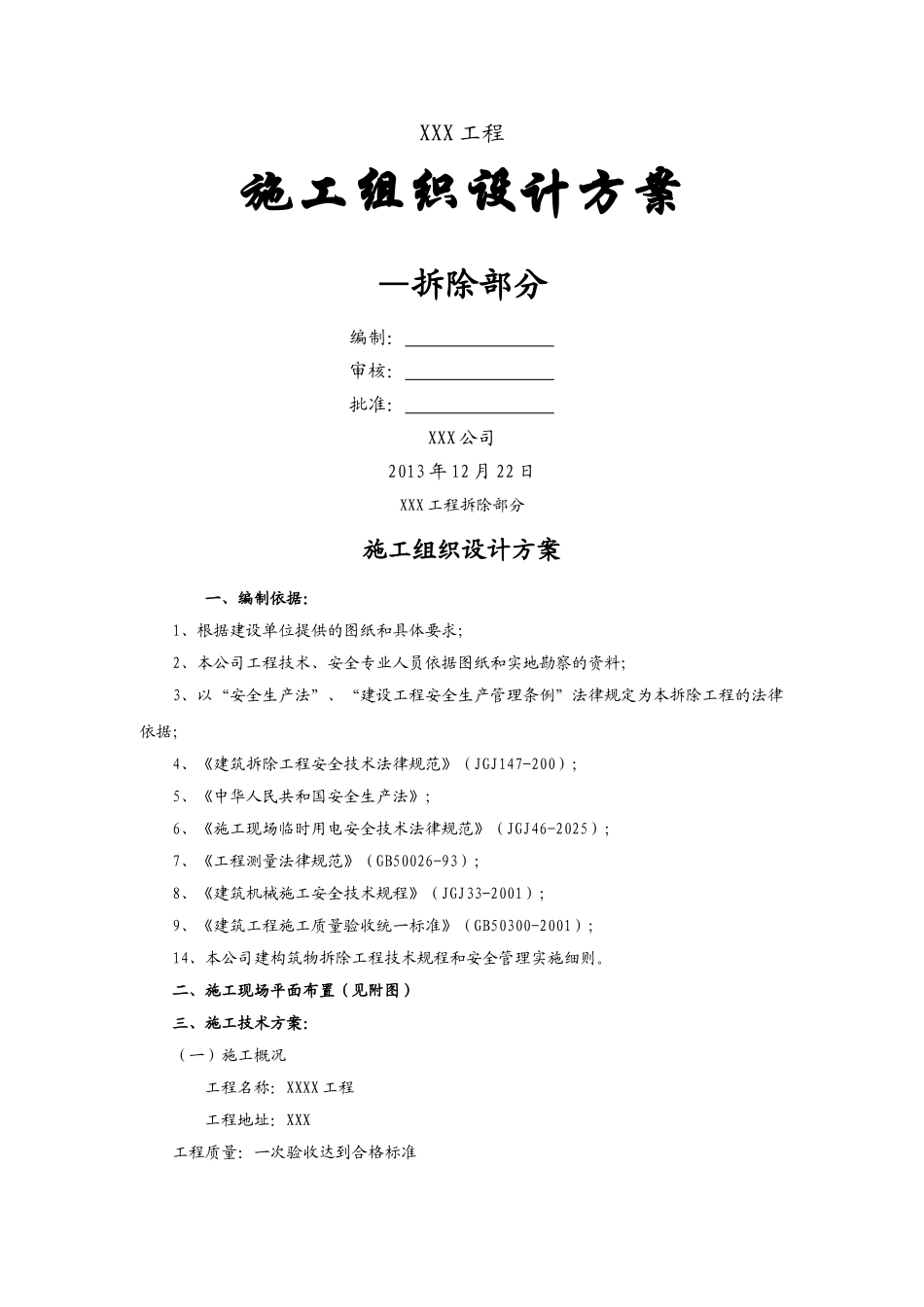

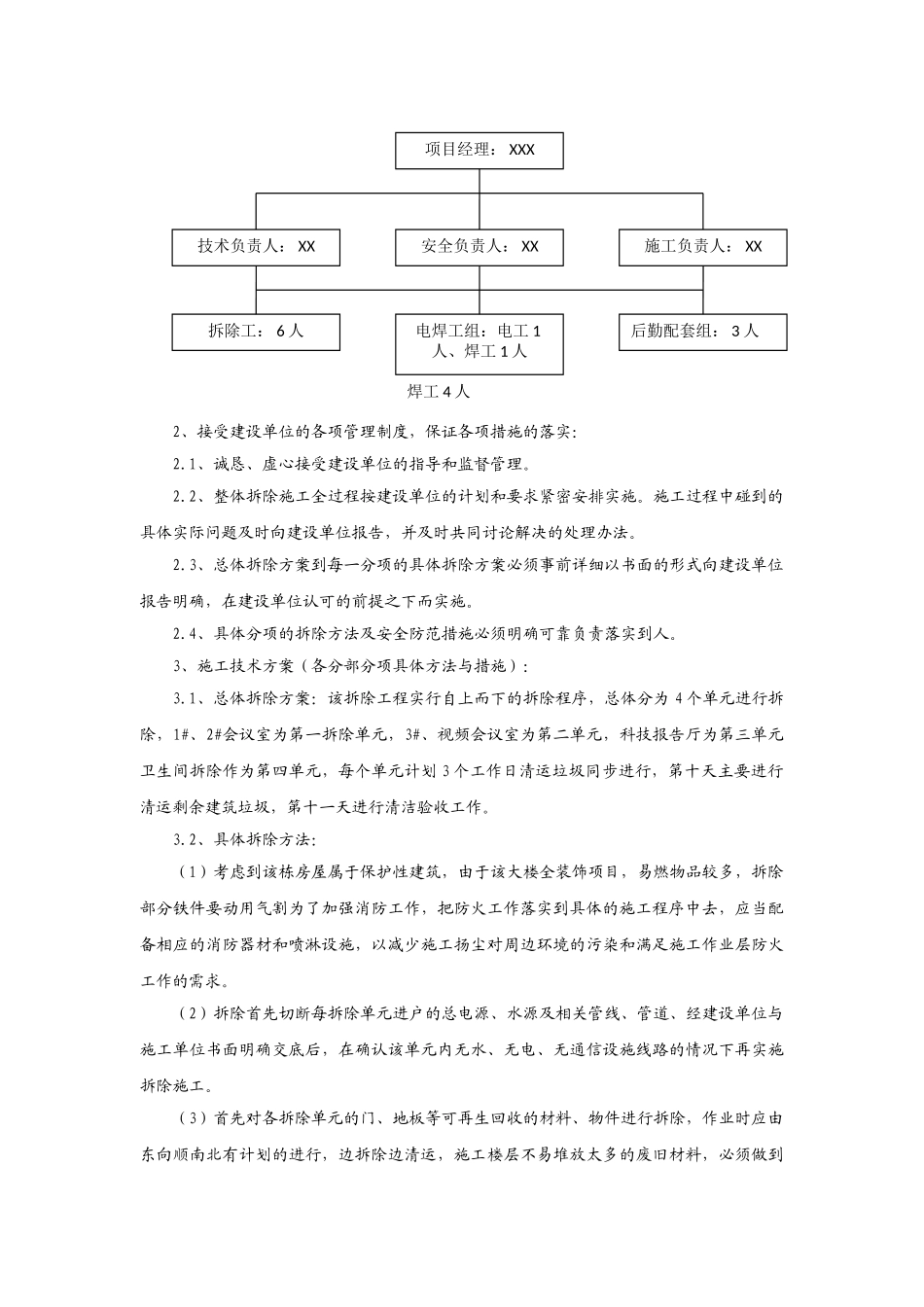

XXX 工程施工组织设计方案—拆除部分编制: 审核: 批准: XXX 公司 2013 年 12 月 22 日XXX 工程拆除部分施工组织设计方案 一、编制依据:1、根据建设单位提供的图纸和具体要求;2、本公司工程技术、安全专业人员依据图纸和实地勘察的资料;3、以“安全生产法”、“建设工程安全生产管理条例”法律规定为本拆除工程的法律依据;4、《建筑拆除工程安全技术法律规范》(JGJ147-200);5、《中华人民共和国安全生产法》;6、《施工现场临时用电安全技术法律规范》(JGJ46-2025);7、《工程测量法律规范》(GB50026-93);8、《建筑机械施工安全技术规程》(JGJ33-2001);9、《建筑工程施工质量验收统一标准》(GB50300-2001);14、本公司建构筑物拆除工程技术规程和安全管理实施细则。二、施工现场平面布置(见附图)三、施工技术方案:(一)施工概况工程名称:XXXX 工程工程地址:XXX工程质量:一次验收达到合格标准总 工 期:11 天(日历天)XXX 公司 XXXX 等进行局部拆除,重新装修的施工项目。地点位于 XXXX。主要施工内容有:石膏板吊顶、墙面硬包、墙面铝单板、地面地毯、地面橡胶地板等。拆除计划工期:11 天。工程拆除内容:原建筑内的装饰隔墙、吊顶、走道、地坪及零星物件等设施拆除,建筑垃圾清运。施工单位:XXX 有限公司 (二)、施工组织:1、施工前的准备:1.1、根据建设单位提供的本拆除工程的图纸、资料和具体要求,公司主要负责人及工程技术、安全专业人员会同本拆除工程项目部技术、安全管理人员深化实地仔细进行勘察摸清拆除的建构筑物及设施具体情况以及周边环境对拆除施工的要求,编制切合实际,安全可靠的施工组织设计方案。1.2、施工单位建立拆除施工指挥小组,明确各自的职责,做到:有计划、有步骤、有措施地进行有序拆除施工,切实把安全生产与文明施工同时并举贯彻落实于施工全过程。1.3、由建设单位负责本拆除工程区域内的四大管线(水、电、煤、通讯)等设施的管线的切断或移位确认工作。并在施工前切实做好双方交底手续,双方在交底书上签字认可。1.4、开工前对全体施工人员进行一次三级安全教育。时间安排一天,上午由公司主要负责人进行以“安全生产法”、“建设工程安全生产管理条例”为主要内容的相关法律规定、职责、义务与权利,以及拆除工程技术操作规定,安全管理规定及相关规章制度的教育,请建设单位的专家现场指导。下午 1-3 时由项目经理主持进行讨论,进一步明确安全生产...
