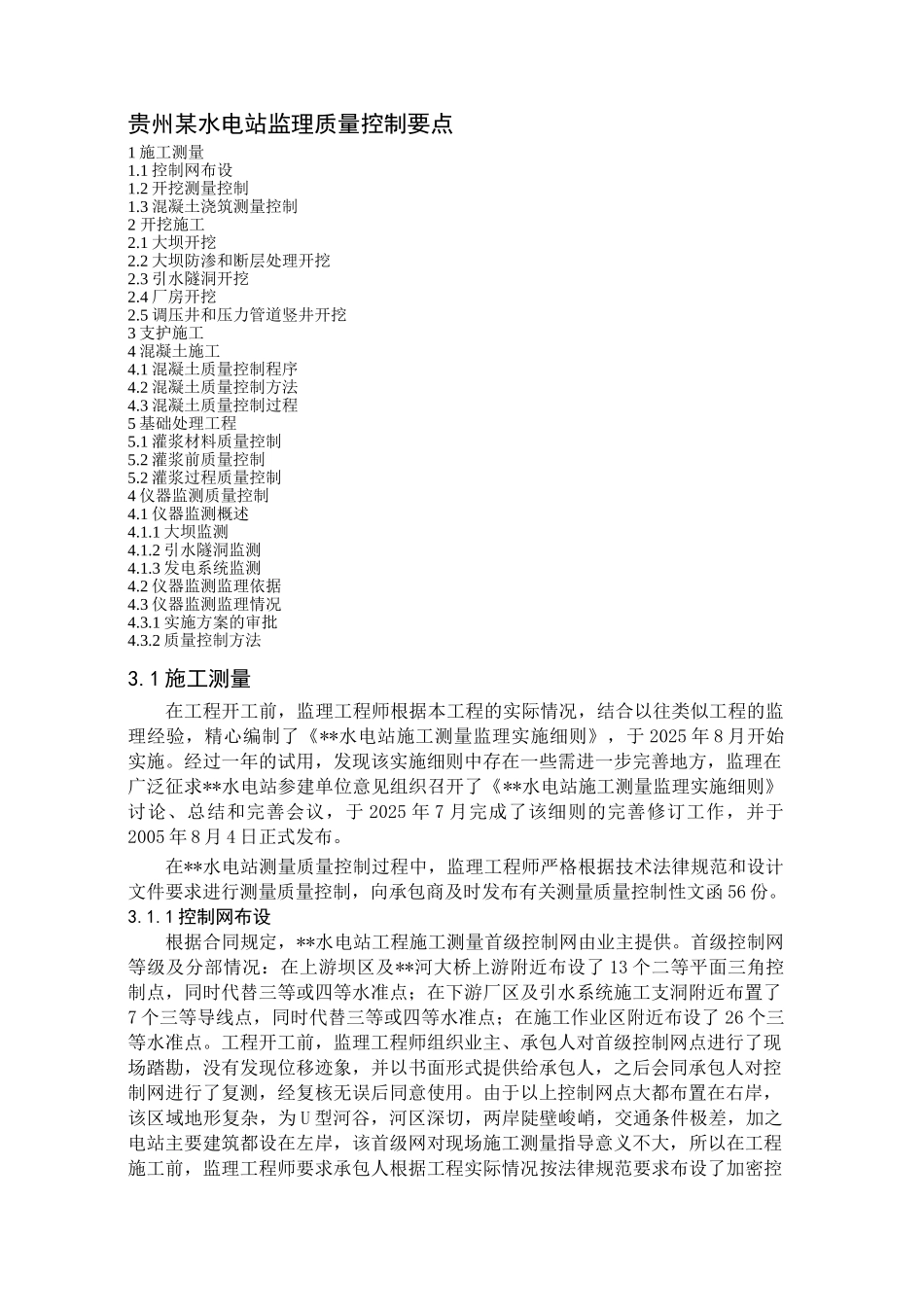

贵州某水电站监理质量控制要点1 施工测量1
1 控制网布设1
2 开挖测量控制1
3 混凝土浇筑测量控制2 开挖施工2
1 大坝开挖2
2 大坝防渗和断层处理开挖2
3 引水隧洞开挖2
4 厂房开挖2
5 调压井和压力管道竖井开挖3 支护施工4 混凝土施工4
1 混凝土质量控制程序4
2 混凝土质量控制方法4
3 混凝土质量控制过程5 基础处理工程5
1 灌浆材料质量控制5
2 灌浆前质量控制5
2 灌浆过程质量控制4 仪器监测质量控制4
1 仪器监测概述4
1 大坝监测4
2 引水隧洞监测4
3 发电系统监测4
2 仪器监测监理依据4
3 仪器监测监理情况4
1 实施方案的审批4
2 质量控制方法3

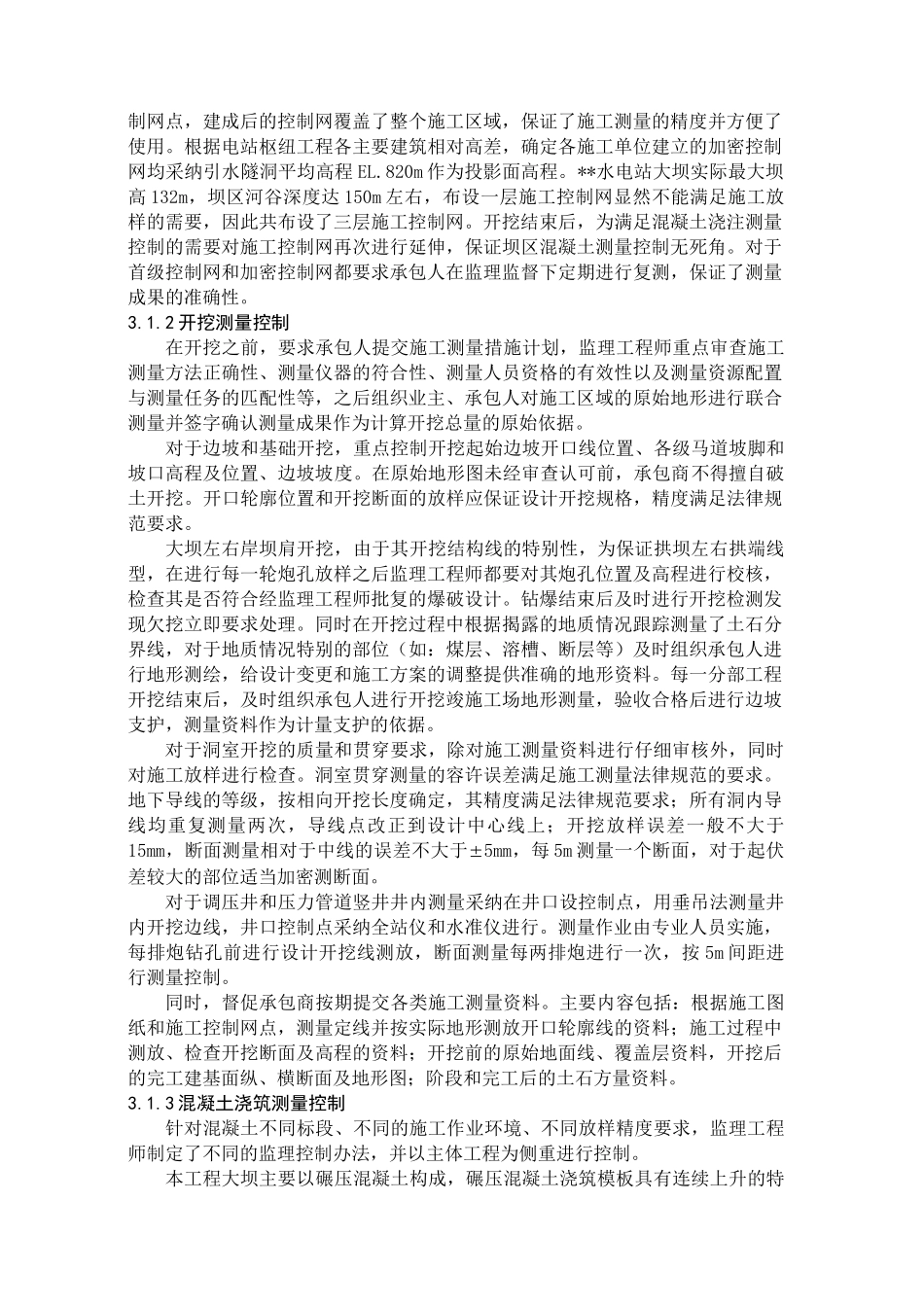

1 施工测量在工程开工前,监理工程师根据本工程的实际情况,结合以往类似工程的监理经验,精心编制了《**水电站施工测量监理实施细则》,于 2025 年 8 月开始实施
经过一年的试用,发现该实施细则中存在一些需进一步完善地方,监理在广泛征求**水电站参建单位意见组织召开了《**水电站施工测量监理实施细则》讨论、总结和完善会议,于 2025 年 7 月完成了该细则的完善修订工作,并于2005 年 8 月 4 日正式发布
在**水电站测量质量控制过程中,监理工程师严格根据技术法律规范和设计文件要求进行测量质量控制,向承包商及时发布有关测量质量控制性文函 56 份
1 控制网布设根据合同规定,**水电站工程施工测量首级控制网由业主提供
首级控制网等级及分部情况:在上游坝区及**河大桥上游附近布设了 13 个二等平面三角控制点,同时代替三等或四等水准点;在下游厂区及引水系统施工支洞附近布置了7 个三等导线点,同时代替三等或四等水准点;在施工作业区附近布设了 26 个三等水准点

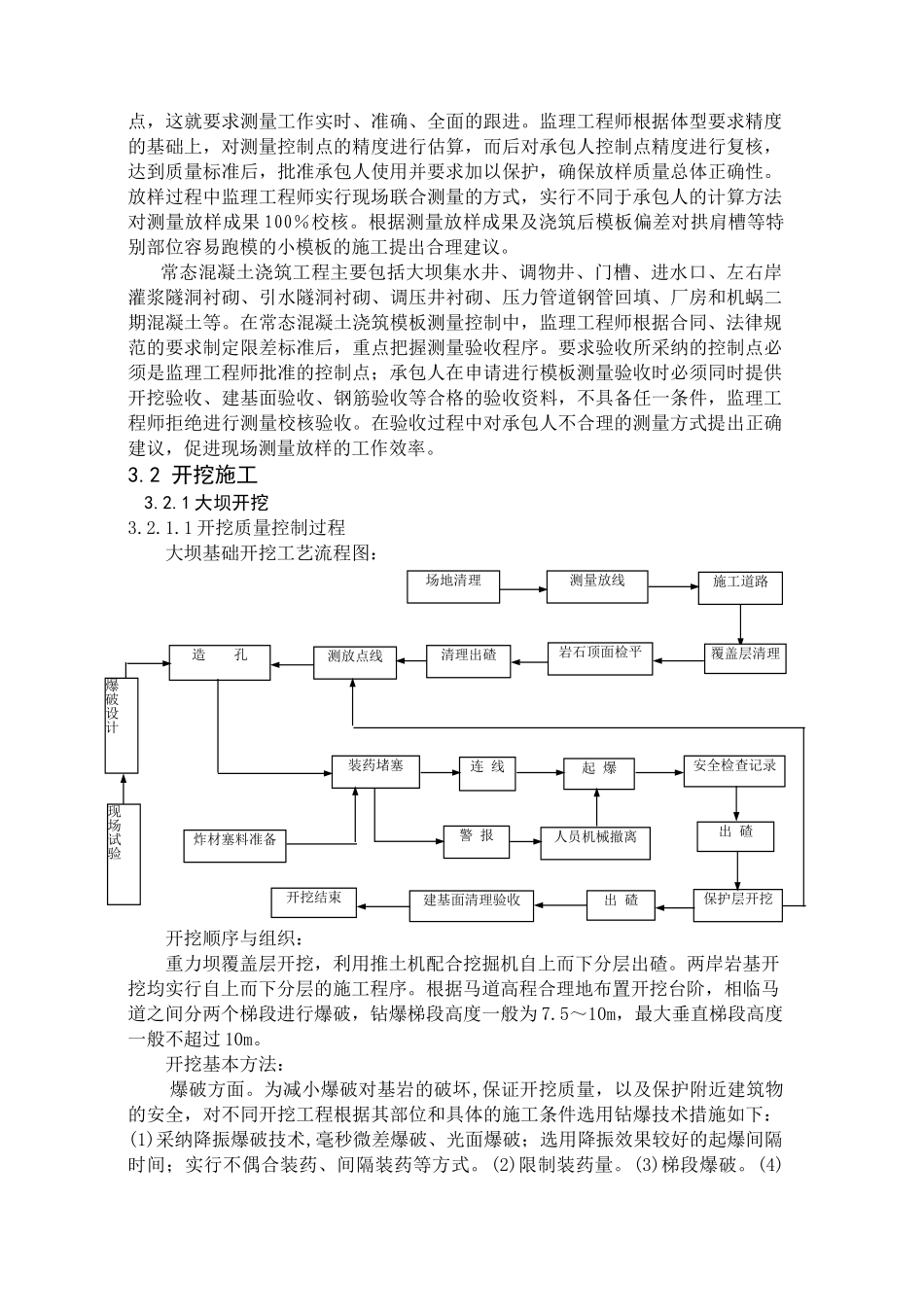

工程开工前,监理工程师组织业主、承包人对首级控制网点进行了现场踏勘,没有发现位移迹
