贵州电信金阳枢纽楼贵州电信金阳枢纽楼项目位于贵阳市观山湖区核心位置,本项目为中国电信云计算研发应用全国核心基地,长江经济带重要数据资源节点,贵州省战略性新兴产业示范项目
总建筑面积 49541
90㎡,地下二层,地上十一层,框架结构
贵州建工集团第八建筑工程有限责任公司作为总承包商,承建该项目由于该项目为 中国电信云计算研发应用全国核心基地,所以对于工程的工期和质量要求都非常高,并且该项目也被评选为贵州省第一批试点项目,该项目负责人要求以 BIM 技术为管理手段,控制项目进度、质量要求,提升项目整理管理水平,达到项目各项指标要求
实际应用 EVALUATION深化设计首先本项目的 BIM 团队建立好 BIM 模型,实现可视化的图纸会审

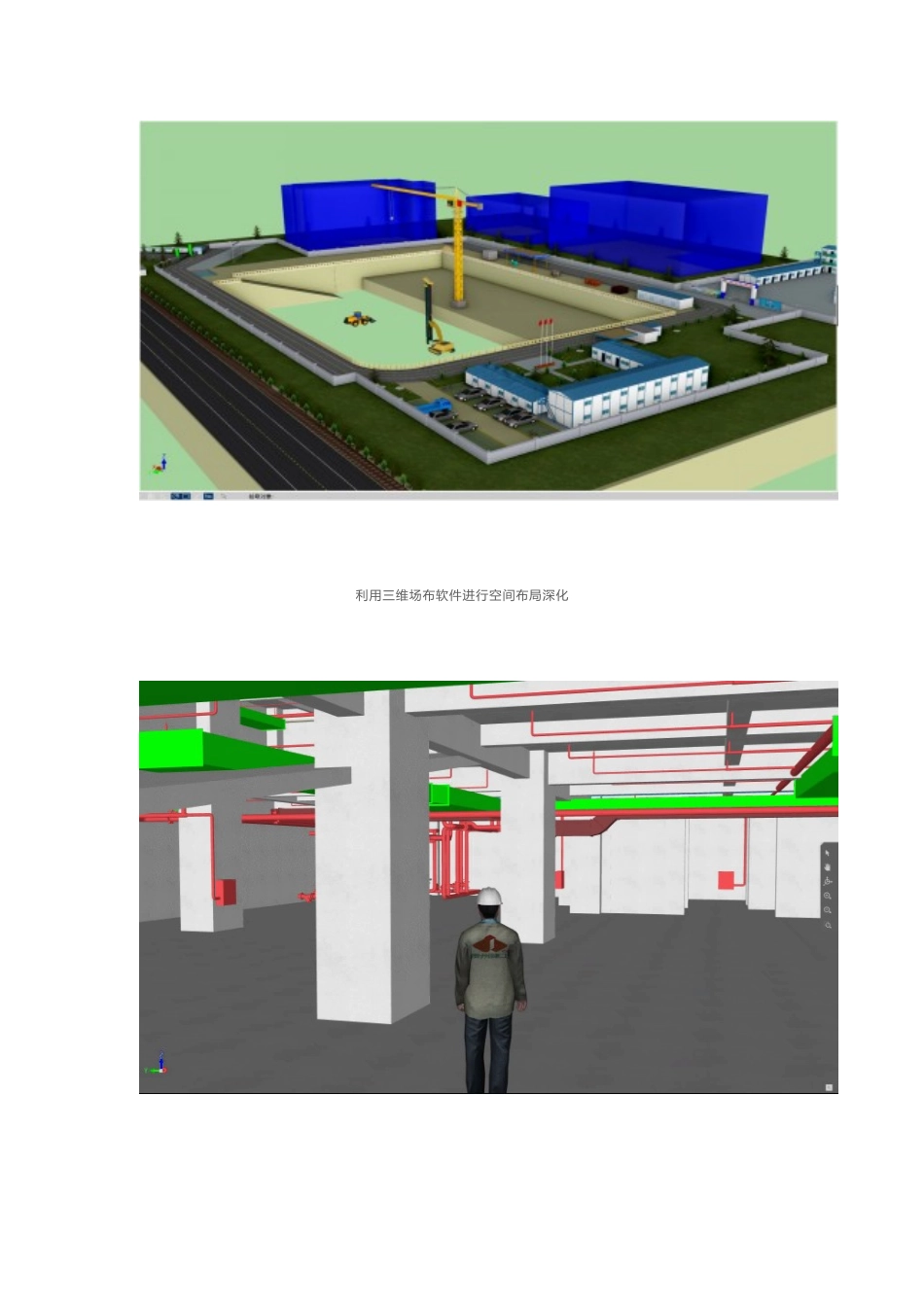

利用三维场地布置软件,为项目提供现场布置规划方案,解决设计思考法律规范考虑不周全带来的绘制慢、不直观、调整多以及带来的环保、消防及安全隐患等问题,自动生成工程量
而且本项目机电系统复杂,将各专业模型整合到 BIM 审图软件
进行碰撞检测,对空间布局进行深化设计,项目发现安装碰撞点 152 个
将模型作为施工现场的指导,不仅为将来施工提供便利,更避开了管线位置冲突造成的拆改浪费

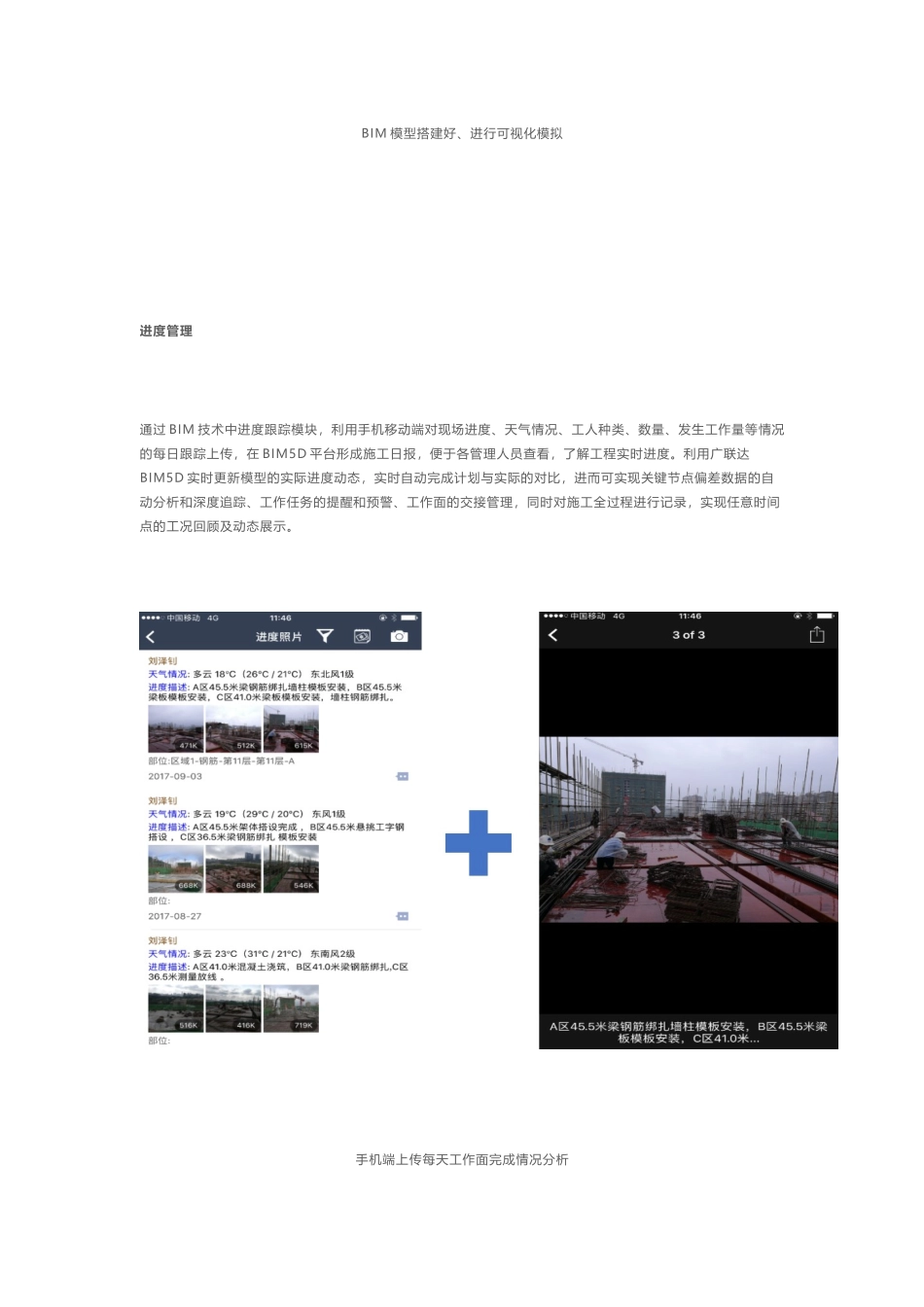

利用三维场布软件进行空间布局深化BIM 模型搭建好、进行可视化模拟 进度管理通过 BIM 技术中进度跟踪模块,利用手机移动端对现场进度、天气情况、工人种类、数量、发生工作量等情况的每日跟踪上传,在 BIM5D 平台形成施工日报,便于各管理人员查看,了解工程实时进度
利用广联达BIM5D 实时更新模型的实际进度动态,实时自动完成计划与实际的对比,进而可实现关键节点偏差数据的自动分析和深度追踪、工作任务的提醒和预警、工作面的交接管理,同时对施工全过程进行记录,实现任意时间点的工况回顾及动态展示
手机端上传每天工作面完成情况分析平台多视口直观预警进度滞后情况 物资管理本项目工
