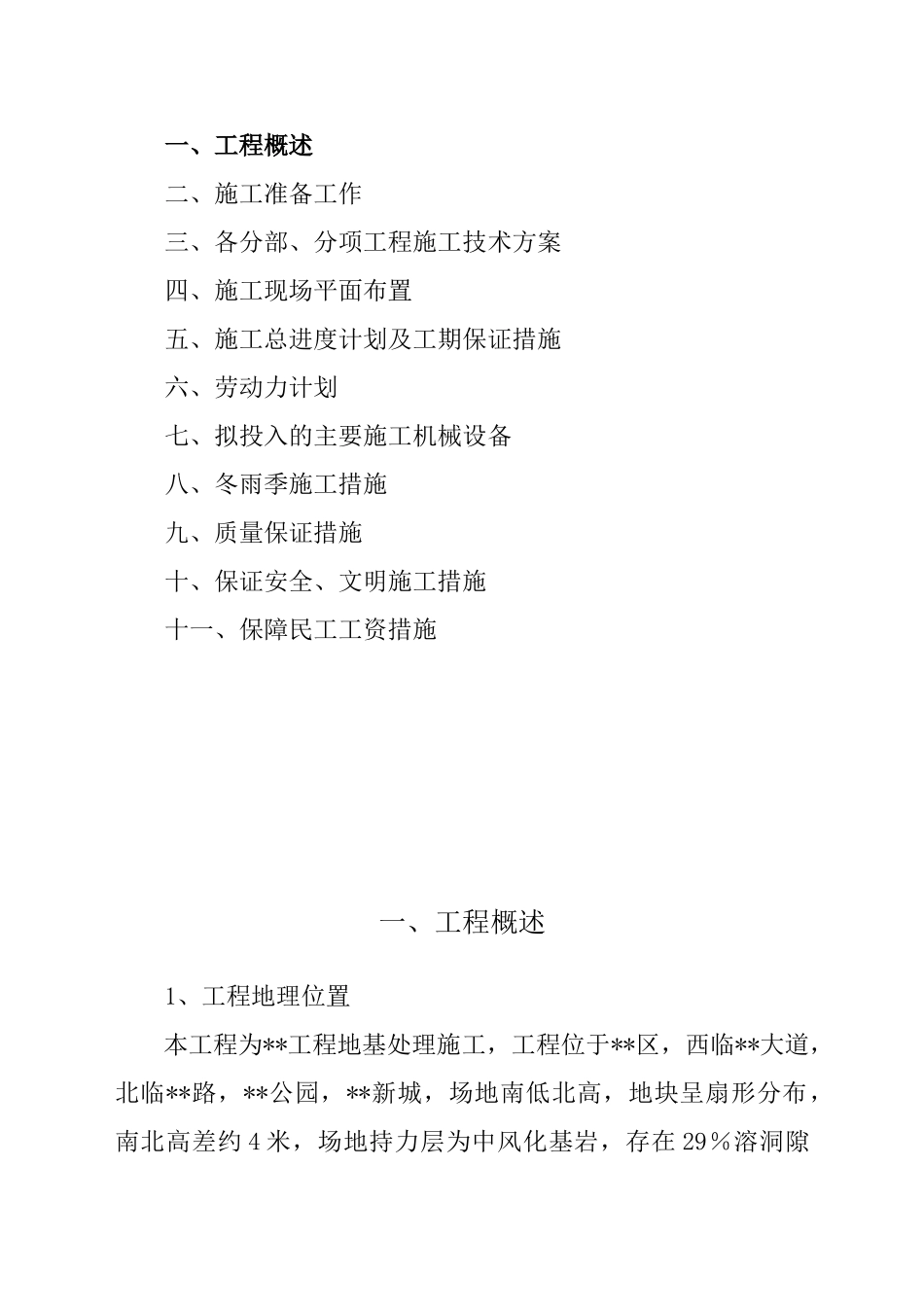

施工组织设计目 录一、工程概述二、施工准备工作三、各分部、分项工程施工技术方案四、施工现场平面布置五、施工总进度计划及工期保证措施六、劳动力计划七、拟投入的主要施工机械设备八、冬雨季施工措施九、质量保证措施十、保证安全、文明施工措施十一、保障民工工资措施一、工程概述1、工程地理位置本工程为**工程地基处理施工,工程位于**区,西临**大道,北临**路,**公园,**新城,场地南低北高,地块呈扇形分布,南北高差约 4 米,场地持力层为中风化基岩,存在 29%溶洞隙率,丙类建筑,设防烈度 6 度,Ⅱ类场地。2、工程规模本工程分为办公楼部分和五星级酒店部分,施工内容包含孔桩、独立柱基础土石方开挖及运输,孔桩钢筋笼制作、安装,孔桩混凝土填芯及独立柱基础垫层。其中办公楼部分有孔桩 49个,独立柱基础 67 个,人工挖孔桩深度在 3m~20m 之间。五星级酒店部分有孔桩 155 个,独立柱基础 79 个,人工挖孔桩深度在 3m~20m 之间。本工程所使用材料如下:(1)、孔桩填芯砼采纳商品混凝土,强度等级为 C25 及C35;(2)、孔桩护壁采纳现场自拌混凝土,强度等级为 C15;(3)、独立柱基础垫层采纳商品砼,强度等级为 C15;(4) 、 孔 桩 护 壁 钢 筋 为 HPB235 级 钢 筋 , 孔 桩 钢 筋 笼 为HRB400 级钢筋。 3、施工条件本工程所处地理位置条件优越,交通十分方便,周围除有政府机构行政办公区外,临时还未形成生活住宅区,施工对周围的噪音干扰较小,所有建筑材料均可从现有道路进出,且车流量小,施工基本不会受到交通限制。本工程除地质结构上(或地下水)会对工程的进度产生影响外,其余组自然条件基本不是制约本工程进度的主要因素。4、工程建设标准依据设计文件的要求,本工程项目的材料、设备和施工质量须达到下列现行中华人民共和国以及省、自治区、直辖市或行业的工程建设法律规范、标准的要求。《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)《 混 凝 土 结 构 工 程 施 工 及 验 收 法 律 规 范 》 ( GB50204-2025)《建设工程项目管理法律规范》(GBGB/T50326-2001)《 建 设 工 程 文 件 归 档 整 理 法 律 规 范 》 ( GBGB/T50328-2001)《工程测量法律规范》(GB50026-93)《混凝土强度检验评定标准》《混凝土结构试验方法标准》(GBJ152-1992)《硅酸盐水泥、普通硅酸盐水...
