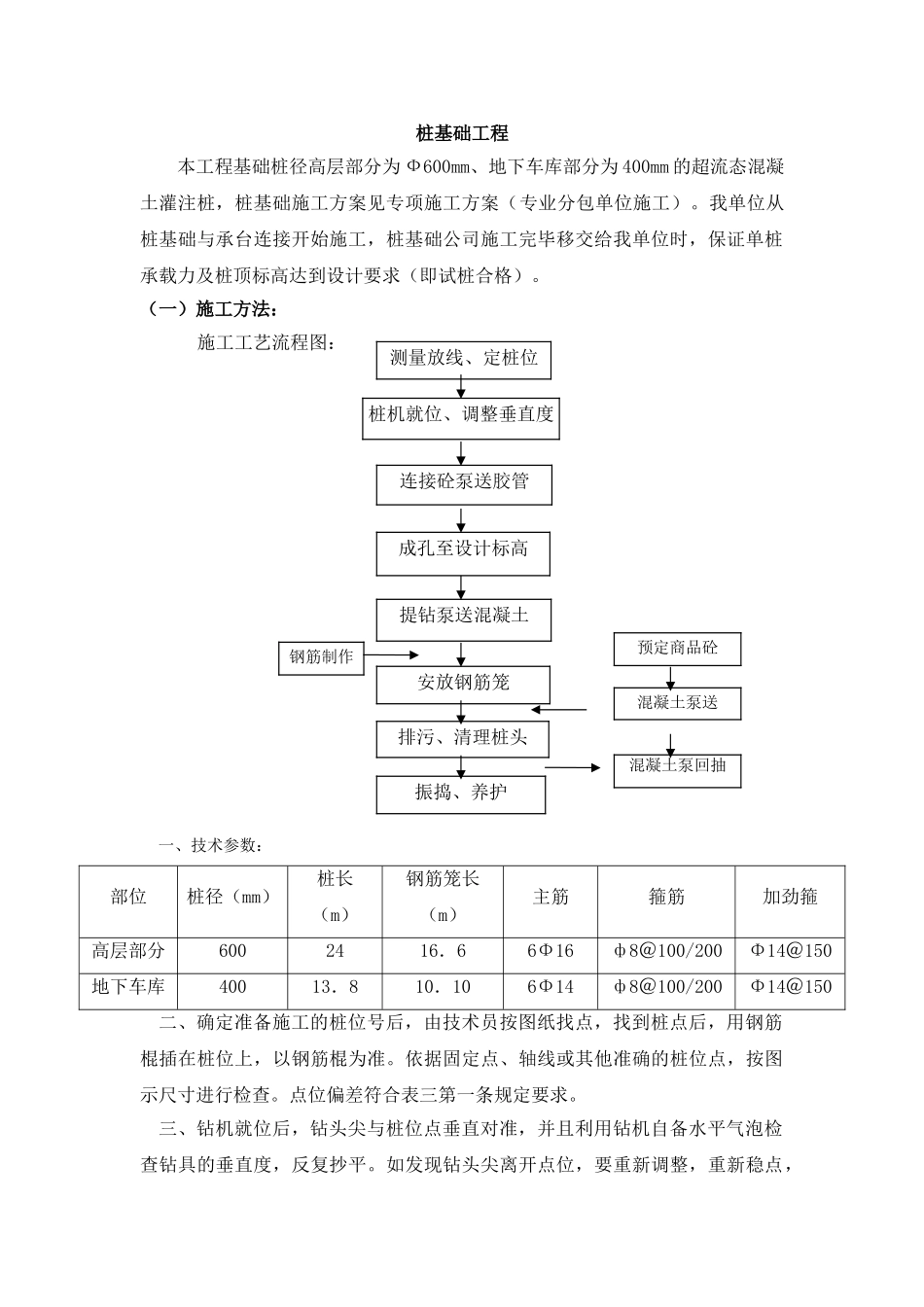

桩基础工程本工程基础桩径高层部分为 Ф600mm、地下车库部分为 400mm 的超流态混凝土灌注桩,桩基础施工方案见专项施工方案(专业分包单位施工)
我单位从桩基础与承台连接开始施工,桩基础公司施工完毕移交给我单位时,保证单桩承载力及桩顶标高达到设计要求(即试桩合格)
(一)施工方法:施工工艺流程图:一、技术参数:部位桩径(mm)桩长(m)钢筋笼长(m)主筋箍筋加劲箍高层部分6002416.66Φ16ф8@100/200Φ14@150地下车库40013.810.106Φ14ф8@100/200Φ14@150二、确定准备施工的桩位号后,由技术员按图纸找点,找到桩点后,用钢筋棍插在桩位上,以钢筋棍为准
依据固定点、轴线或其他准确的桩位点,按图示尺寸进行检查
点位偏差符合表三第一条规定要求
三、钻机就位后,钻头尖与桩位点垂直对准,并且利用钻机自备水平气泡检查钻具的垂直度,反复抄平

如发现钻头尖离开点位,要重新调整,重新稳点,连接砼泵送胶管提钻泵送混凝土安放钢筋笼振捣、养护成孔至设计标高排污、清理桩头桩机就位、调整垂直度测量放线、定桩位混凝土泵送钢筋制作预定商品砼混凝土泵回抽桩基础施工分为定桩位、施工机具材料制备、钻机钻进清土、钻孔泵送混凝土、沉放钢筋笼四 个小分项工程
砼使用商品砼,用泵车输送
四、成孔工序1.施工前,技术员应依据设计桩长及施工场地地坪标高,分别在钻机抱杆上作出明显标记,以确定钻具钻进深度
2.施工时,首先将钻头喷孔堵严,防止钻进过程中砂土从喷浆空中进入,造成混凝土输送管路堵塞
3.钻机下钻速度要平稳
在可能的情况下,进尺越快越好,但要注意电流和返土情况,防止出现埋钻事故
4.钻进中,如发现地下障碍时,应立即停止钻进,与甲方协商决绝处理
5.钻机钻至设计孔底标高后,开动泵车向孔内注入混凝土
6.开始灌注时,钻具应在孔底旋转一段时间,然后边提边灌注,但要保证钻头埋入
