超长厚大钢筋混凝土墙体防裂施工技术一、概述***图书馆工程总建筑面积 69100m2,其中地下建筑面积为 32877m2
此工程分为主楼和车库两部分
主楼地下三层,地上五层;车库地下两层,局部地上一层
主楼外墙南北方向全长 90m,东西方向全长 120m;车库外墙 6 南北方向全长 175
8m,东西方向全长 36
主楼地下三层外墙厚度 700mm,高度 4
75m;车库地下三层外墙厚度600mm,高度 4
6m,均属于超长且厚大钢筋混凝土结构
地下外墙混凝土强度等级为C35,抗渗等级 S8,限制膨胀率要求为 0
025%,墙体膨胀加强带的限制膨胀率为 0
车库外墙在 2025 年 5 月-8 月期间施工,主楼外墙在 2025 年 5 月-9 月期间施工

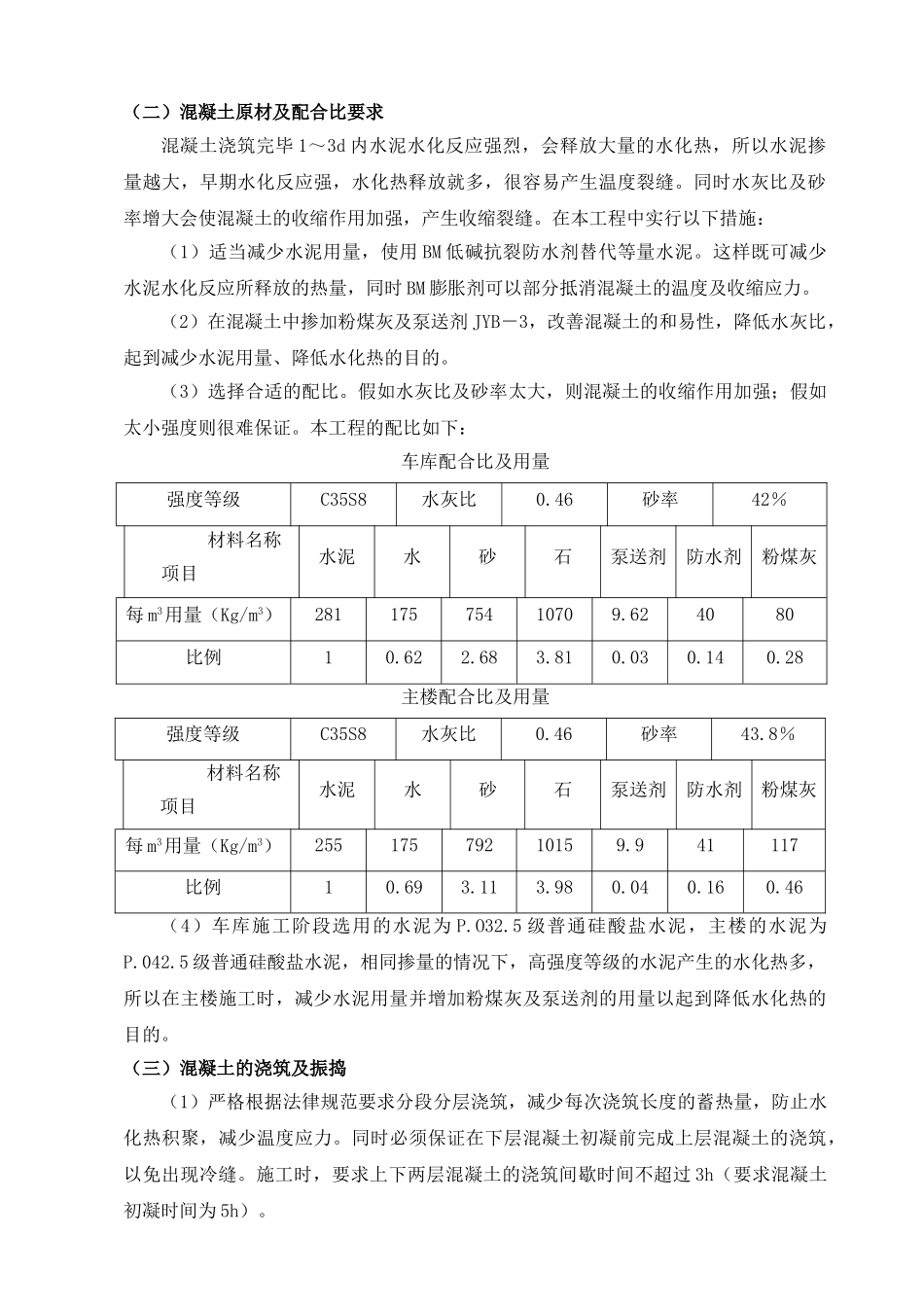

二、主要施工技术及方法由于混凝土超长、超厚大,假如技术措施不到位,很容易产生温度裂缝及收缩裂缝,严重影响混凝土的质量
本工程施工中,将裂缝控制作为一项重要内容,从流水段划分、混凝土原材及配合比到浇筑、振捣、拆模及养护均提出了详细的技术要求
(一)合理划分流水段根据设计后浇带划分流水段,设计要求后浇带混凝土在其他部位混凝土浇筑完毕30d 后再浇筑,后浇带部位使用快易收口网进行分隔
1、车库施工时,原设计图纸上设置了 4 条东西方向的后浇带,将整个车库划分为5 部分,但是考虑到以下几个因素,将后浇带数量改为 2 条
(1)假如后浇带两侧混凝土假如处理不好,后浇带混凝土容易和原混凝土界面之间由于结合不好而产生裂缝,后浇带数量越多越不利
(2)后浇带数量增加对防水不利
因为节点越多,越不利于防水施工及质量控制
(3)后浇带数量增多,增加了工人的施工难度,不利于现场施工
2、主楼主要是沉降后浇带,根据设计的后浇带为界划分流水段
同时膨胀加强带的设置更加有利于消弱混凝土的收缩及温度应力产生的负面影
