技术交底记录表 C2-1编 号工程名称xxx交底日期2025-06-04施工单位xxx 公司分项工程名称/交底提要B、D 座室外升降机施工技术交底交底内容:一、材料准备碗扣架、钢板、Φ16 钢筋、C20 混凝土二、作业条件1、在施工前必须先根据布置平面图在现场放出升降机的准确位置
2、D 座肥槽已回填完毕并夯压密实,其上杂物已清理洁净
B 座地下室顶板上杂物以清理洁净
3、安装升降机前首先应根据外用电梯租赁厂家所提供的导轨架中心与建筑物的距离及自定的安装位置,按外用电梯混凝土基础图要求,先平整、夯实基底,达到地基承载要求,再按图纸要求施工混凝土基础

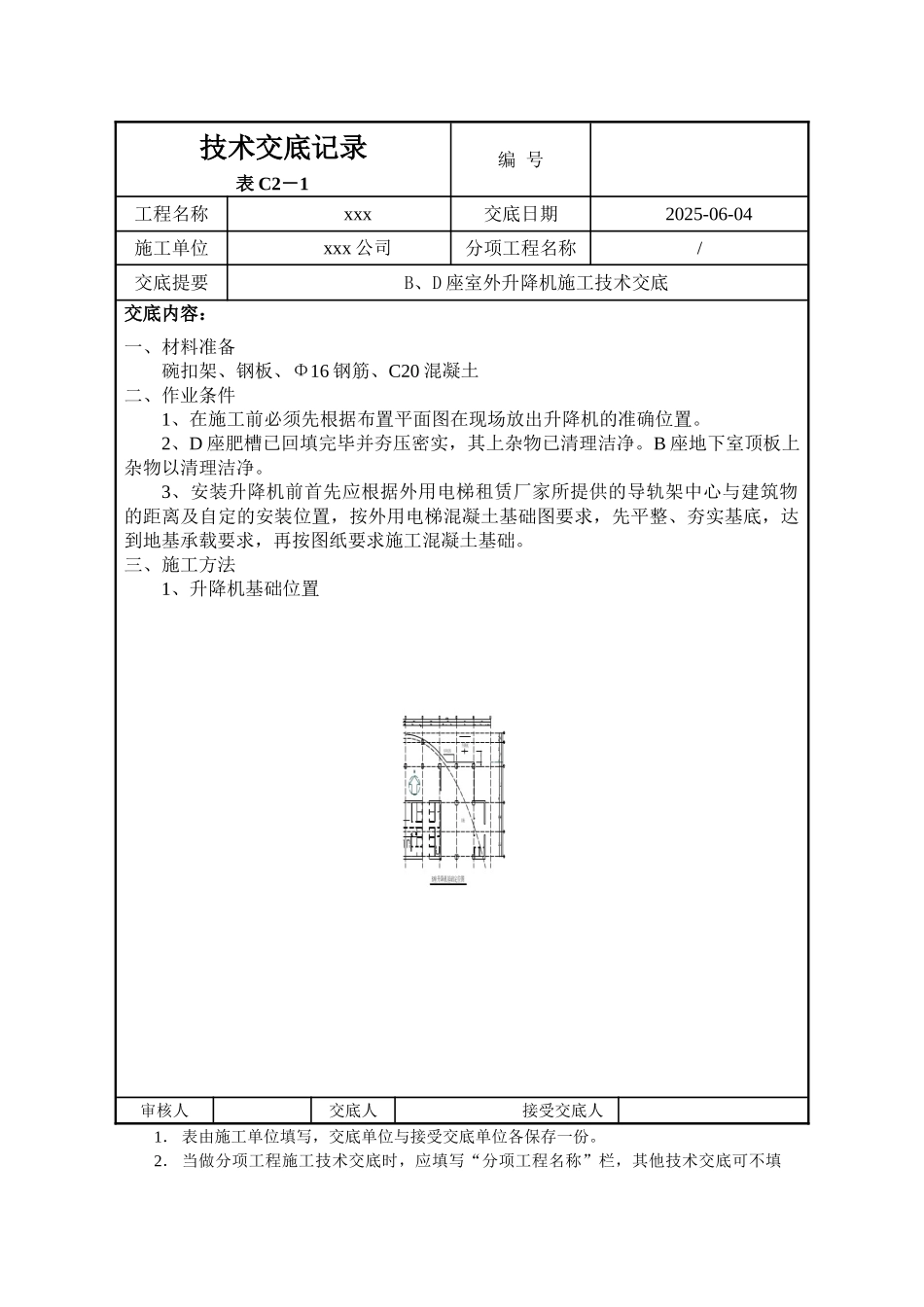

三、施工方法1、升降机基础位置审核人交底人接受交底人1. 表由施工单位填写,交底单位与接受交底单位各保存一份
2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

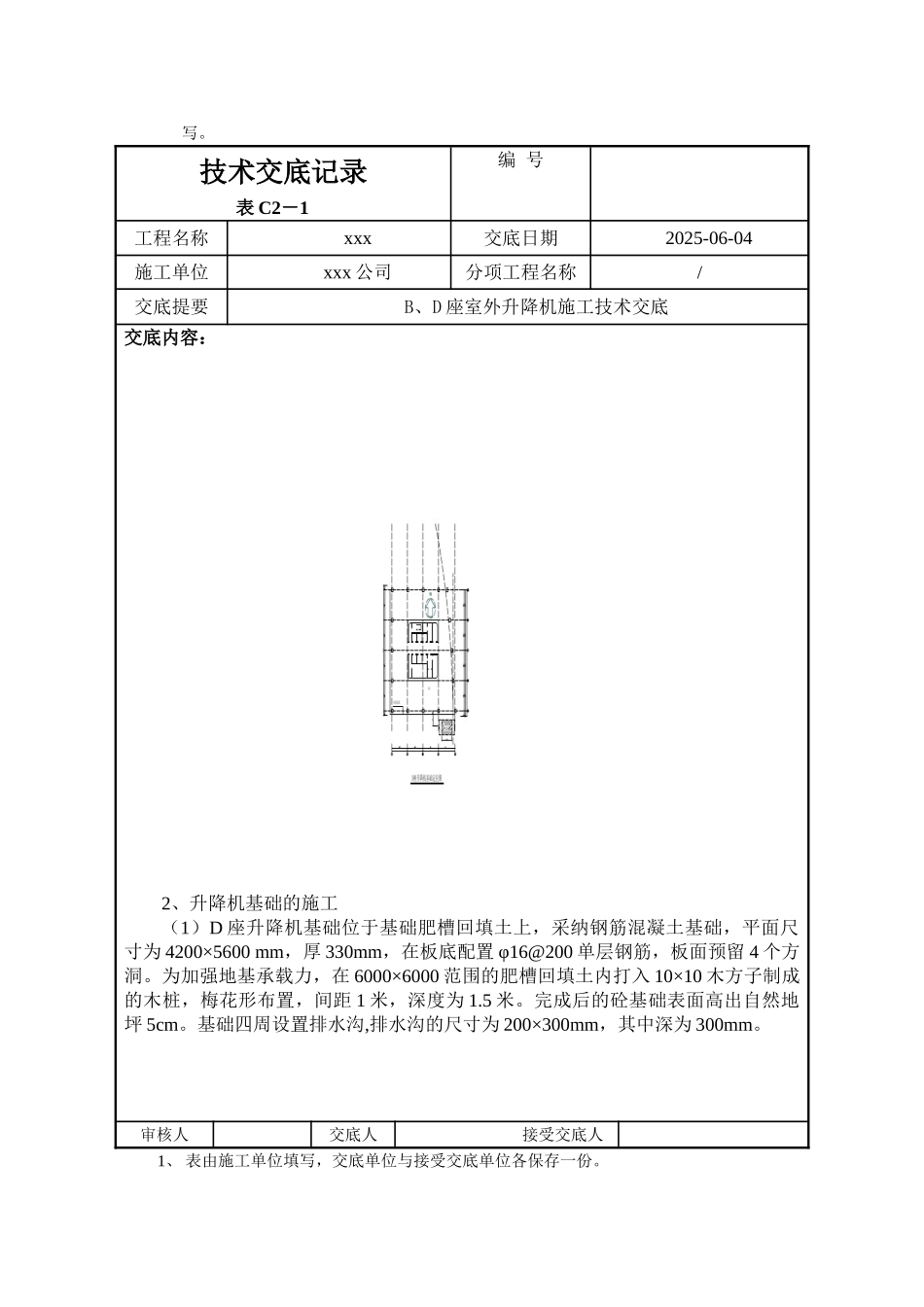

技术交底记录表 C2-1编 号工程名称xxx交底日期2025-06-04施工单位xxx 公司分项工程名称/交底提要B、D 座室外升降机施工技术交底交底内容:2、升降机基础的施工(1)D 座升降机基础位于基础肥槽回填土上,采纳钢筋混凝土基础,平面尺寸为 4200×5600 mm,厚 330mm,在板底配置 φ16@200 单层钢筋,板面预留 4 个方洞
为加强地基承载力,在 6000×6000 范围的肥槽回填土内打入 10×10 木方子制成的木桩,梅花形布置,间距 1 米,深度为 1
完成后的砼基础表面高出自然地坪 5cm
基础四周设置排水沟,排水沟的尺寸为 200×300mm,其中深为 300mm
审核人交底人接受交底人1、 表由施工单位填写,交底单位与接受交底单位各保存一份
2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

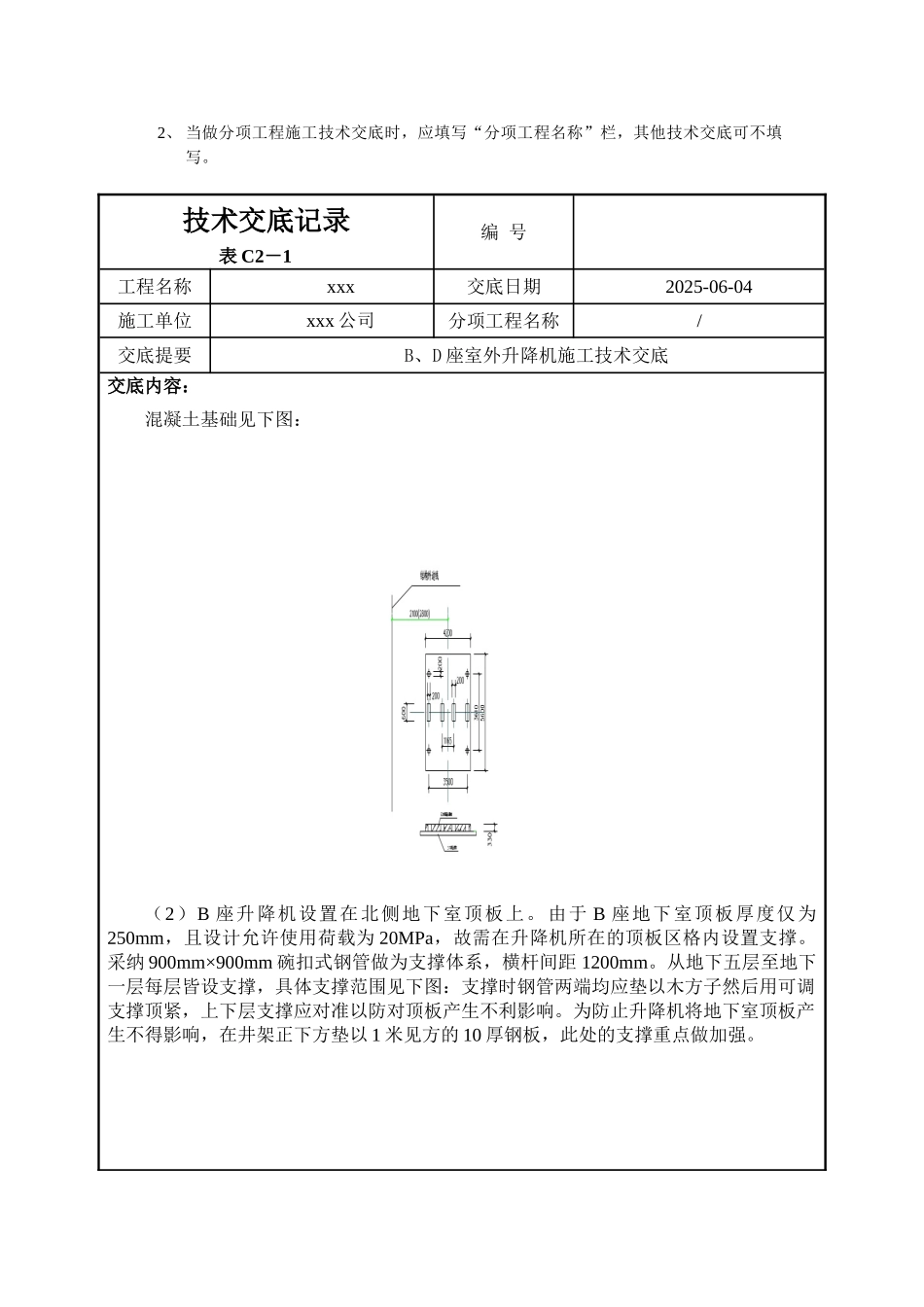

技术交底记录表 C2-1编 号工程名称xxx交底日期2025-06-04施工
