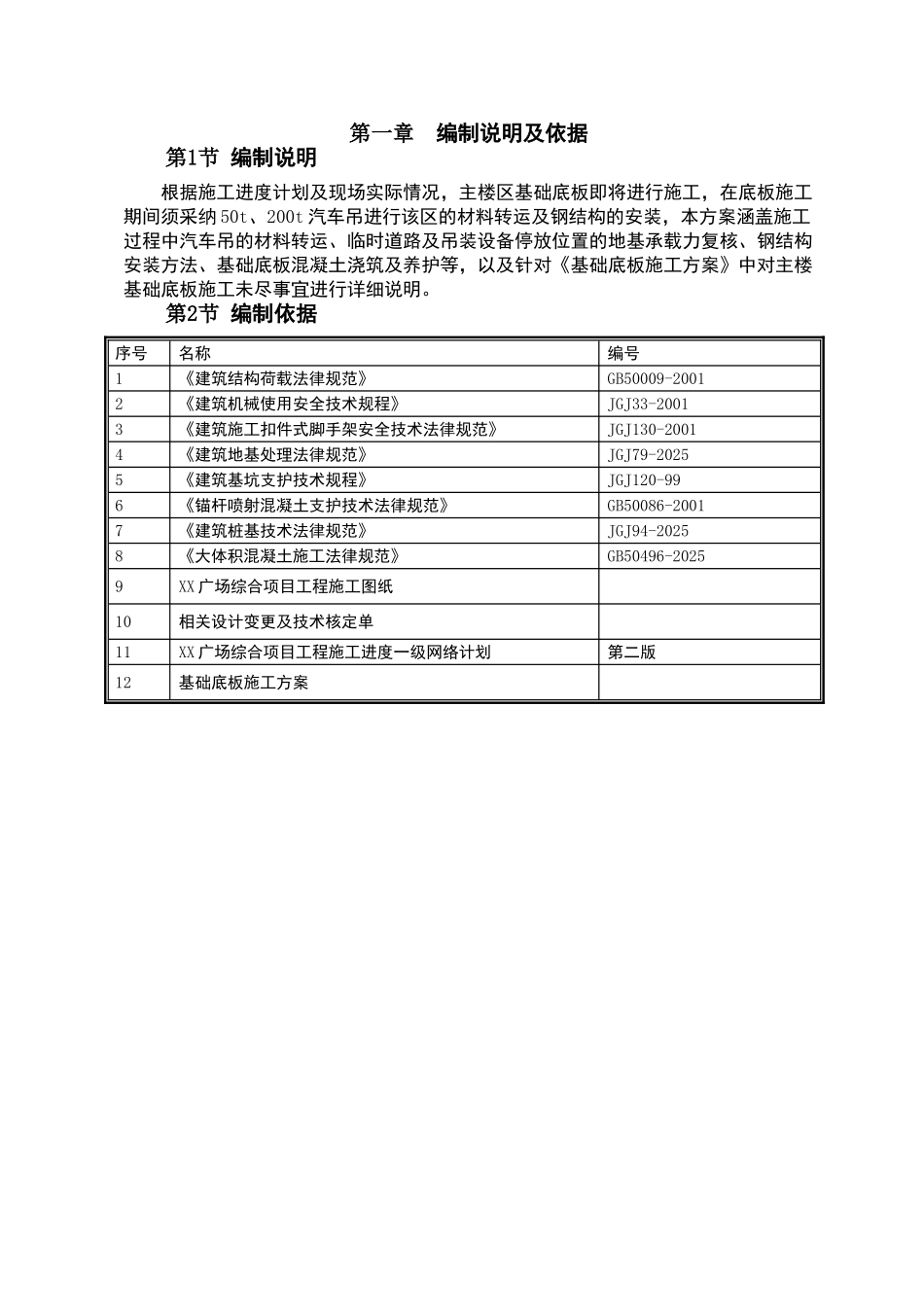

XX 广场综合项目基础底板补充方案XX 建设工程股份有限公司XX 广场综合项目经理部第一章 编制说明及依据第1节 编制说明根据施工进度计划及现场实际情况,主楼区基础底板即将进行施工,在底板施工期间须采纳 50t、200t 汽车吊进行该区的材料转运及钢结构的安装,本方案涵盖施工过程中汽车吊的材料转运、临时道路及吊装设备停放位置的地基承载力复核、钢结构安装方法、基础底板混凝土浇筑及养护等,以及针对《基础底板施工方案》中对主楼基础底板施工未尽事宜进行详细说明
第2节 编制依据序号名称编号1《建筑结构荷载法律规范》GB50009-20012《建筑机械使用安全技术规程》JGJ33-20013《建筑施工扣件式脚手架安全技术法律规范》JGJ130-20014《建筑地基处理法律规范》JGJ79-20255《建筑基坑支护技术规程》JGJ120-996《锚杆喷射混凝土支护技术法律规范》GB50086-20017《建筑桩基技术法律规范》JGJ94-20258《大体积混凝土施工法律规范》GB50496-20259XX 广场综合项目工程施工图纸10相关设计变更及技术核定单11XX 广场综合项目工程施工进度一级网络计划第二版12基础底板施工方案第二章 工程概况第1节 土建概况本工程地下 3 层,地面以上由一幢 47 层塔楼及 4 层裙房组成,塔楼总高度 208米
采纳型钢混凝土柱-钢框架梁-钢筋混凝土筒体剪力墙组成的混合结构形式
建筑总用地 48412 平方米,建筑总规模约 19
16 万平方米

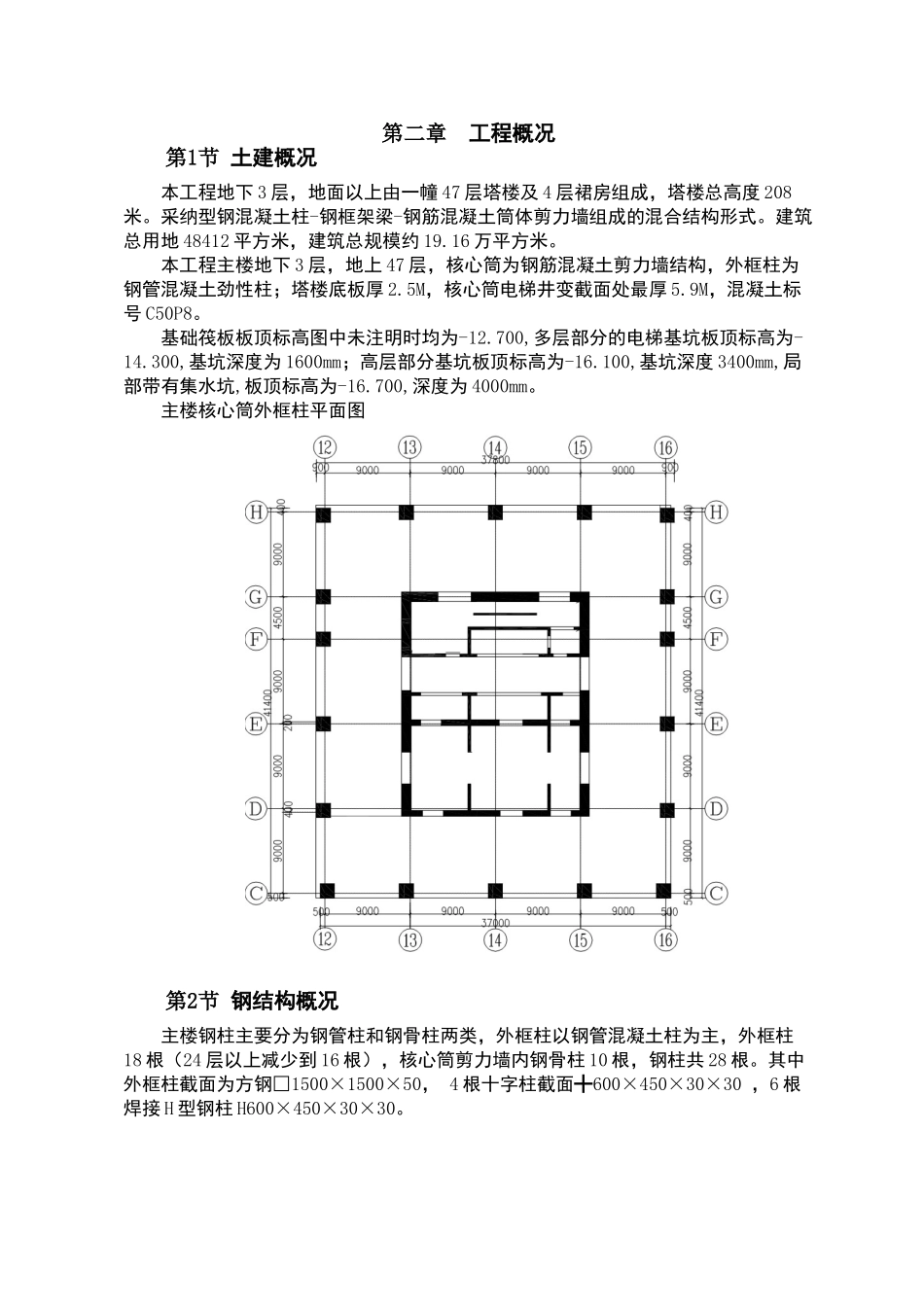

本工程主楼地下 3 层,地上 47 层,核心筒为钢筋混凝土剪力墙结构,外框柱为钢管混凝土劲性柱;塔楼底板厚 2
5M,核心筒电梯井变截面处最厚 5
9M,混凝土标号 C50P8
基础筏板板顶标高图中未注明时均为-12
700,多层部分的电梯基坑板顶标高为-14
300,基坑深度为 1600mm;高层部分基坑板
