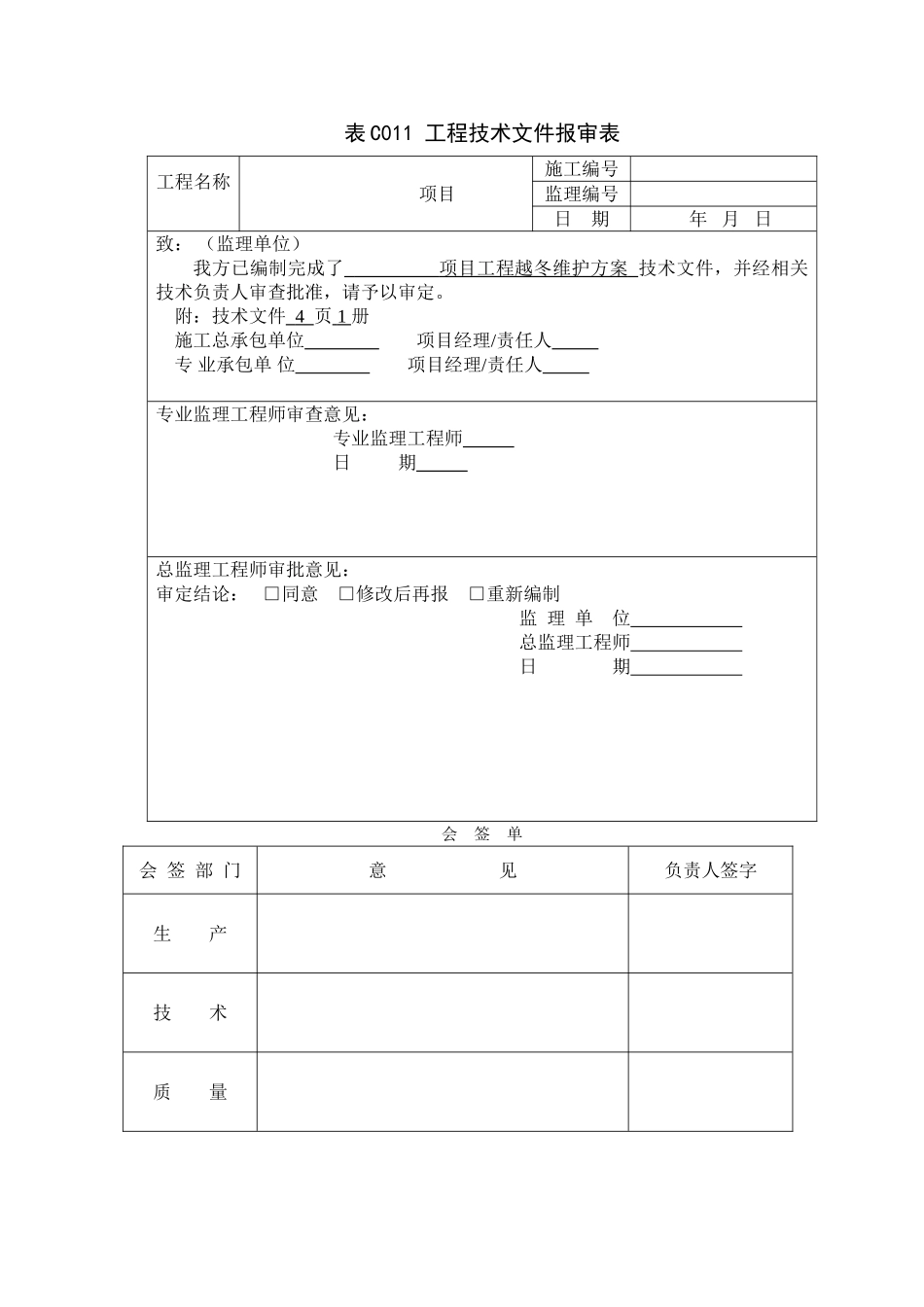

表 C011 工程技术文件报审表工程名称 项目施工编号监理编号日 期 年 月 日致: (监理单位)我方已编制完成了 项目工程越冬维护方案 技术文件,并经相关技术负责人审查批准,请予以审定
附:技术文件 4 页 1 册施工总承包单位 项目经理/责任人 专 业承包单 位 项目经理/责任人 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审批意见:审定结论: □同意 □修改后再报 □重新编制 监 理 单 位 总监理工程师 日 期 会 签 单会 签 部 门意 见负责人签字生 产技 术质 量安 全建设单位意见:单 位 公 章:负 责 人 签 字:日 期:越冬维护方案工 程 名 称: 项目施工单位(章): 技术负责人: 项目经理:项目技术负责人:编 制 人:审 核 人: 编制时间:越冬维护方案工程名称: 建设单位: 监理单位: 施工单位: 一

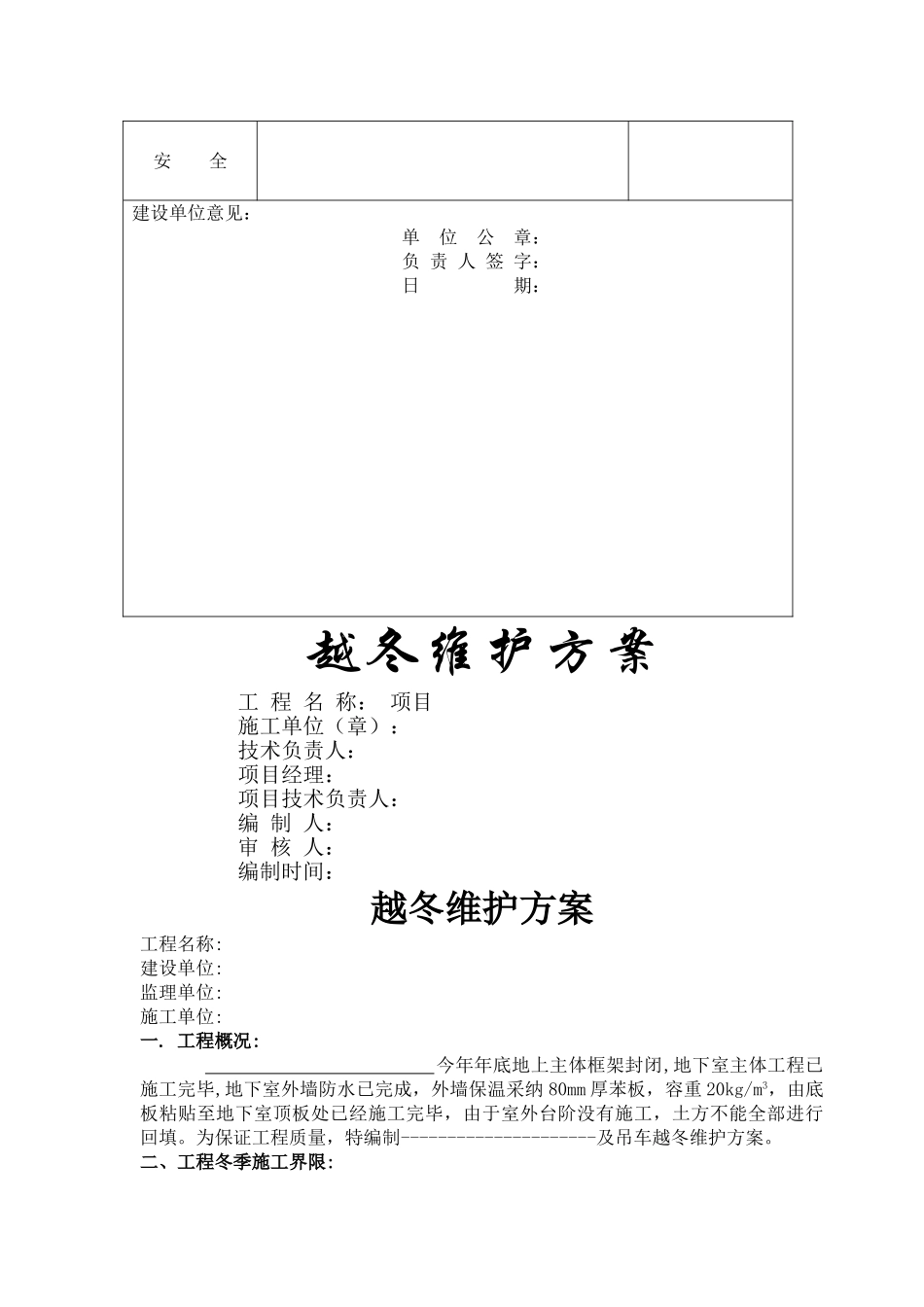

工程概况: 今年年底地上主体框架封闭,地下室主体工程已施工完毕,地下室外墙防水已完成,外墙保温采纳 80mm 厚苯板,容重 20kg/m3,由底板粘贴至地下室顶板处已经施工完毕,由于室外台阶没有施工,土方不能全部进行回填
为保证工程质量,特编制---------------------及吊车越冬维护方案
二、工程冬季施工界限: 根据我市常年气象观测资料,结合工程相关冬季施工的有关规定于 2025 年 11 月 10 日停止施工,进入越冬维护期
到明年的 4 月 10 日,视天气气温情况开始复工

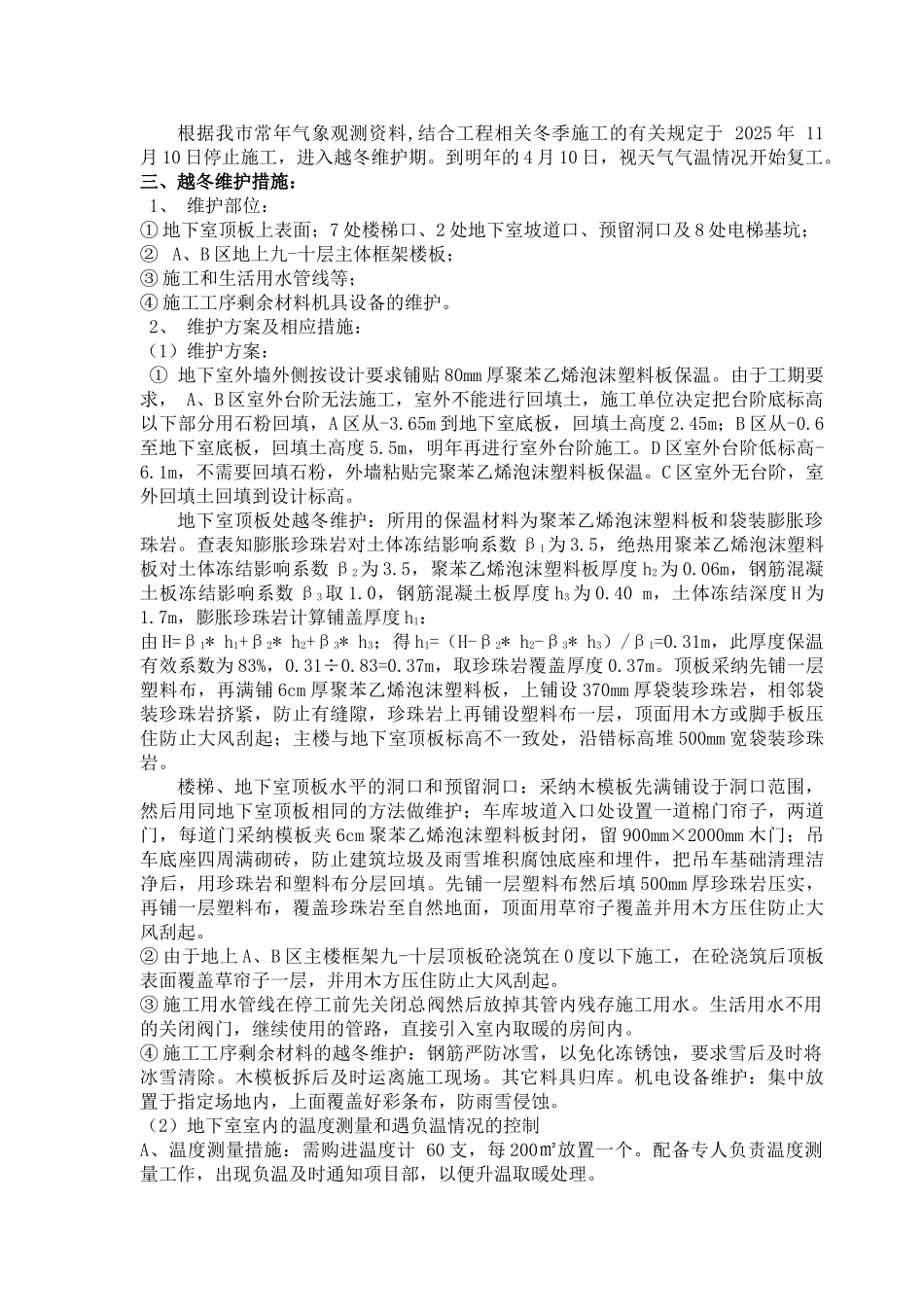

三、越冬维护措施: 1、 维护部位: ① 地下室顶板上表面;7 处楼梯口、2 处地下室坡道口、预留洞口及 8 处电梯基坑;② A、B 区地上九-十层主体框架楼板;③ 施工和生活用水管线等; ④ 施工工序剩余材料机具设备的维护
2、 维护方案及相应措施: (1)维护方案: ① 地下室外墙外侧按设计要求铺贴 80mm 厚聚苯乙烯泡沫塑料板保
