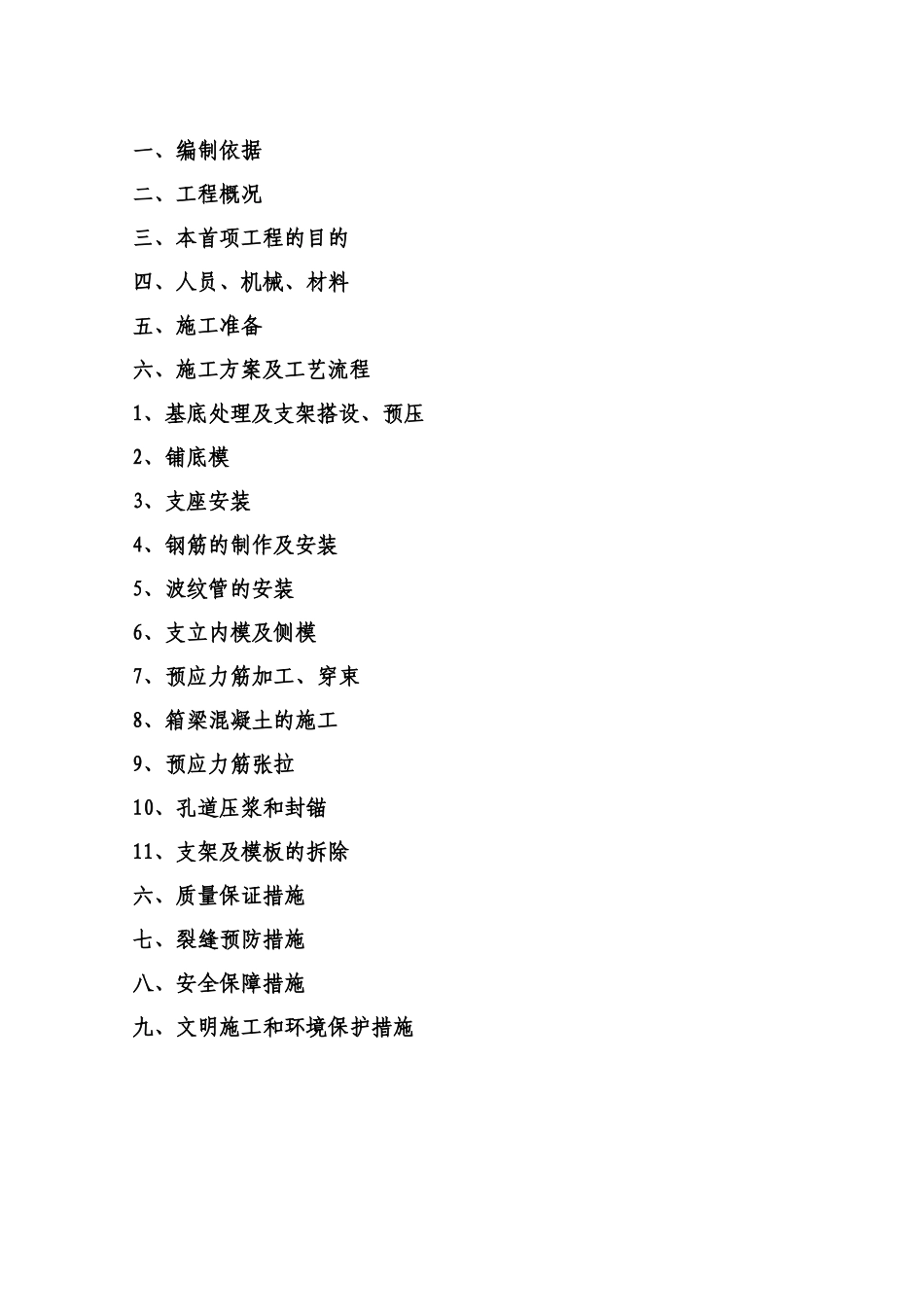

一、编制依据二、工程概况三、本首项工程的目的四、人员、机械、材料五、施工准备六、施工方案及工艺流程1、基底处理及支架搭设、预压2、铺底模3、支座安装4、钢筋的制作及安装5、波纹管的安装6、支立内模及侧模7、预应力筋加工、穿束8、箱梁混凝土的施工9、预应力筋张拉10、孔道压浆和封锚11、支架及模板的拆除六、质量保证措施七、裂缝预防措施八、安全保障措施九、文明施工和环境保护措施一、编制依据1、荣成至文登高速公路一合同段施工合同文件、设计图纸及设计资料;2、公路工程技术法律规范、质量评定验收标准及国家行业标准、规则、规程;3、国家及地方关于环境保护等方面的法规;4、部颁《公路桥涵施工技术法律规范(JTG/T F50-2025)》;5、部颁《公路工程质量检验评定标准(JTG 80/1-2025)》

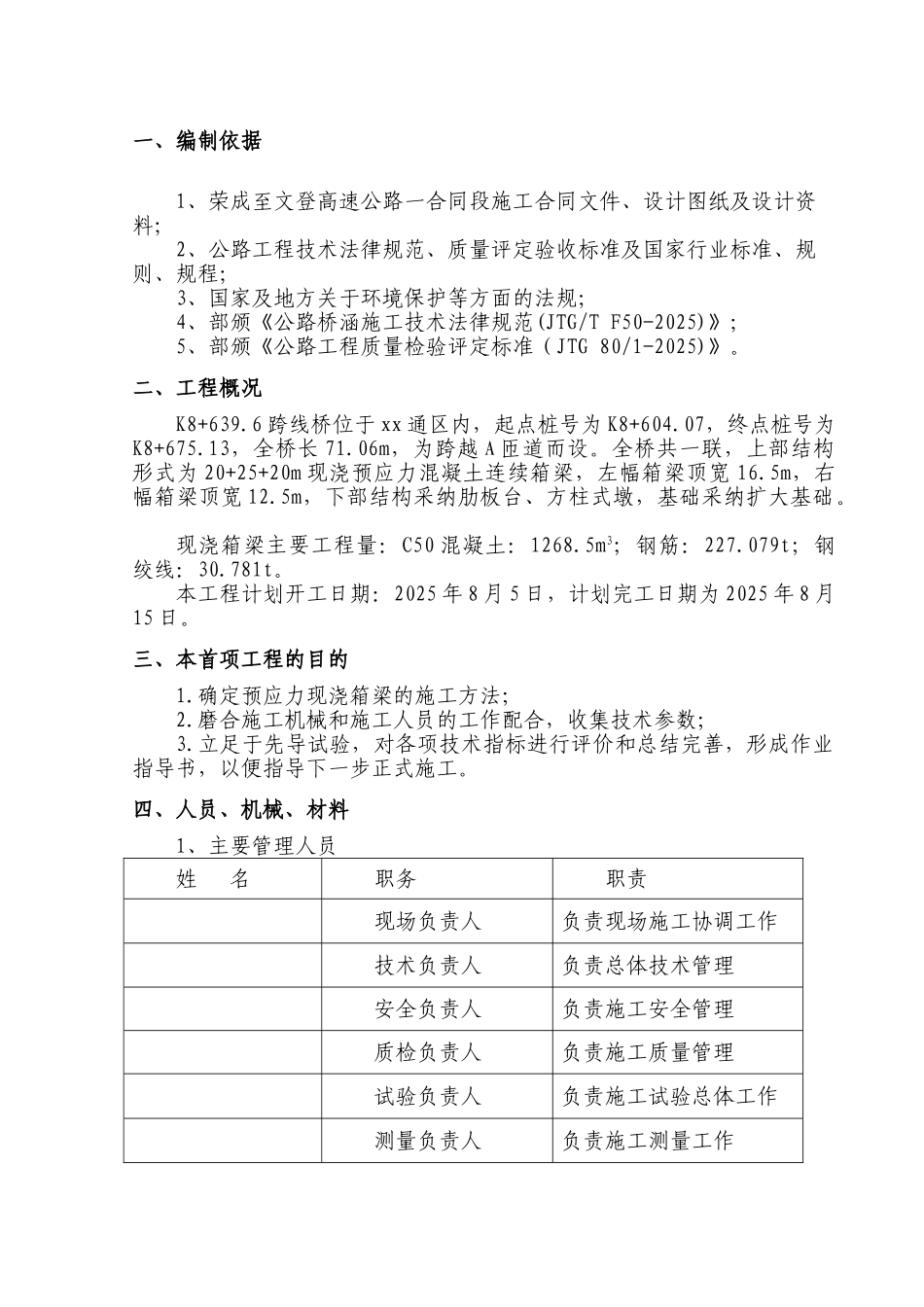

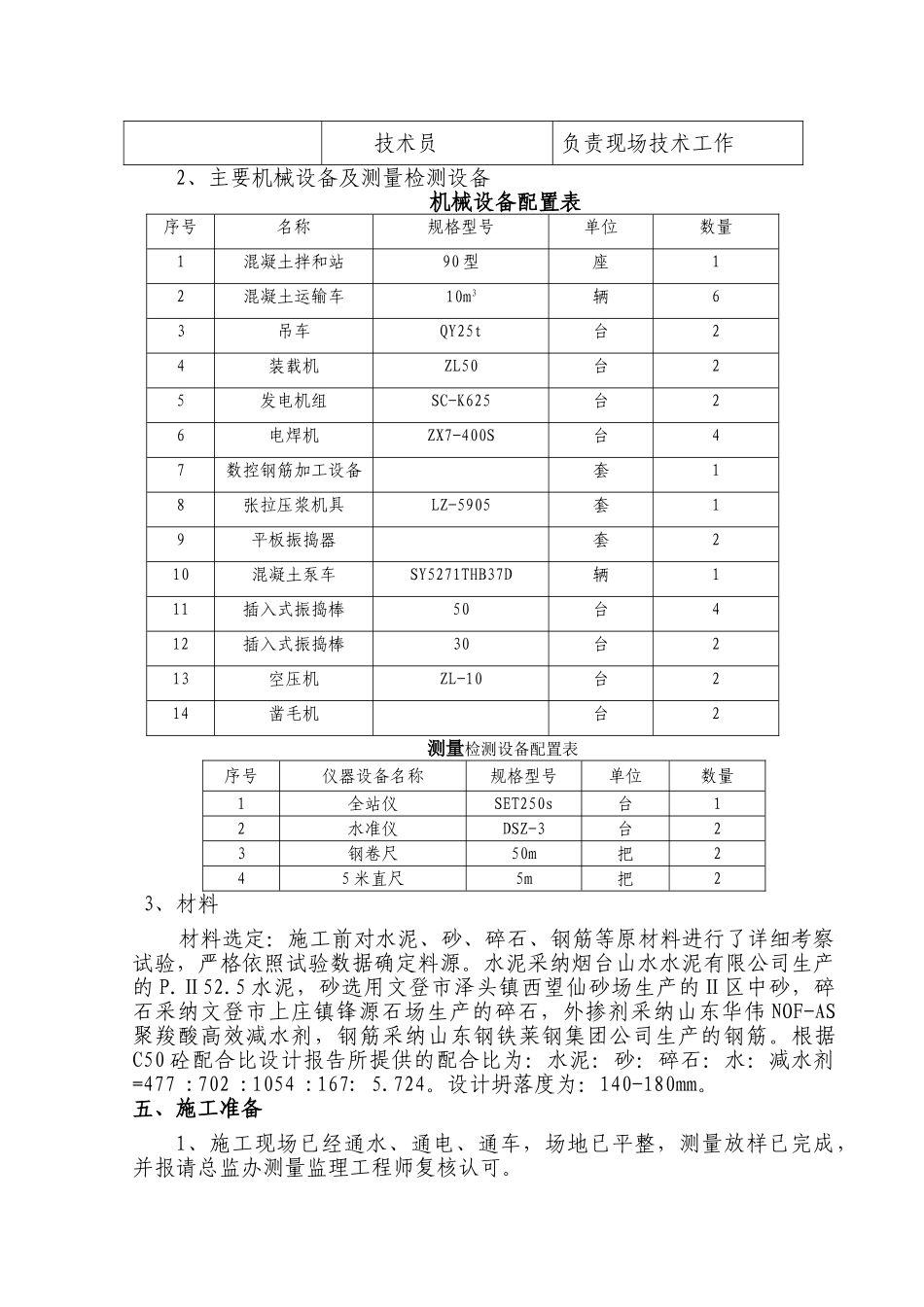

二、工程概况K8+639
6 跨线桥位于 xx 通区内,起点桩号为 K8+604
07,终点桩号为K8+675
13,全桥长 71
06m,为跨越 A 匝道而设
全桥共一联,上部结构形式为 20+25+20m 现浇预应力混凝土连续箱梁,左幅箱梁顶宽 16
5m,右幅箱梁顶宽 12
5m,下部结构采纳肋板台、方柱式墩,基础采纳扩大基础
现浇箱梁主要工程量:C50 混凝土:1268
5m3;钢筋:227
079t;钢绞线:30
本工程计划开工日期:2025 年 8 月 5 日,计划完工日期为 2025 年 8 月15 日
三、本首项工程的目的1
确定预应力现浇箱梁的施工方法;2
磨合施工机械和施工人员的工作配合,收集技术参数;3
立足于先导试验,对各项技术指标进行评价和总结完善,形成作业指导书,以便指导下一步正式施工
