车道地面施工技术交底记录

车道地面施工技术交底记录_第1页
1/6
车道地面施工技术交底记录_第2页
2/6
车道地面施工技术交底记录_第3页
3/6

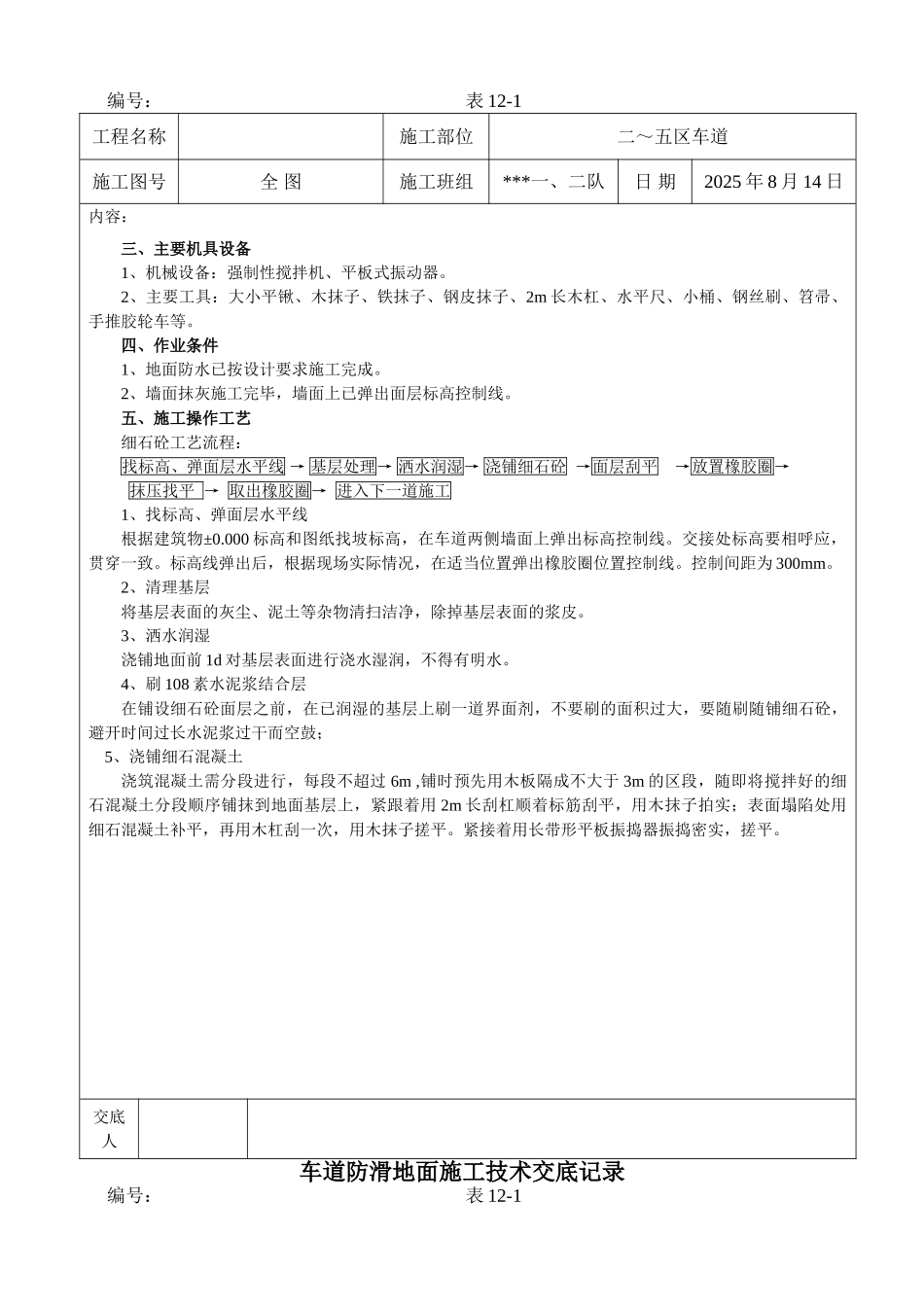

车道防滑地面施工技术交底记录编号: 表 12-1工程名称施工部位二~五区车道施工图号全 图施工班组日 期内容: 一、工程概况本工程靠近二、三、四、五区各有一个车道通向一区地下室,靠近二区的为 1 号车道,靠近三区的为 2号车道,靠近四区的为 4 号车道,靠近五区的为 3 号车道。1 号车道长度约 55.5m,宽度 5.1m,2 号车道长度约 58.5m, 宽度 5.1m,3 号车道长度约 15.6m, 宽度 7.0m,4 号车道长度约 13.1m, 宽度 8.1m,具体标高控制见附图。车道地面面层厚度为 4cm,采纳细石混凝土浇筑(局部超厚部分上面铺钢丝网),混凝土标号为 C20,地面面层作防滑圈。如下图所示:二、原材料要求本部位细石混凝土全部为现场搅拌混凝土,材料要求如下:1、水泥:采纳 Po32.5 普通硅酸盐水泥,水泥必须随到随用,禁止使用积压时间较长的水泥( 3 个月),水泥进场经复试合格后方可使用,并具有出厂合格证;并保持干燥。2、砂子:中砂,含泥量不得超过 3%,在搅拌地点设磅秤,砂子按配合比严格计量。3、细石:用坚硬、耐磨级配良好的砾石,粒径为 5mm~20mm,含泥量小于 2%。4、水:搅拌用水采纳井水(经检验合格)。交底人车道防滑地面施工技术交底记录编号: 表 12-1工程名称施工部位二~五区车道施工图号全 图施工班组***一、二队日 期2025 年 8 月 14 日内容: 三、主要机具设备1、机械设备:强制性搅拌机、平板式振动器。2、主要工具:大小平锹、木抹子、铁抹子、钢皮抹子、2m 长木杠、水平尺、小桶、钢丝刷、笤帚、手推胶轮车等。四、作业条件1、地面防水已按设计要求施工完成。2、墙面抹灰施工完毕,墙面上已弹出面层标高控制线。五、施工操作工艺细石砼工艺流程:找标高、弹面层水平线 → 基层处理→ 洒水润湿→ 浇铺细石砼 →面层刮平 →放置橡胶圈→ 抹压找平 → 取出橡胶圈→ 进入下一道施工1、找标高、弹面层水平线根据建筑物±0.000 标高和图纸找坡标高,在车道两侧墙面上弹出标高控制线。交接处标高要相呼应,贯穿一致。标高线弹出后,根据现场实际情况,在适当位置弹出橡胶圈位置控制线。控制间距为 300mm。2、清理基层将基层表面的灰尘、泥土等杂物清扫洁净,除掉基层表面的浆皮。3、洒水润湿浇铺地面前 1d 对基层表面进行浇水湿润,不得有明水。4、刷 108 素水泥浆结合层在铺设细石砼面层之前,在已润湿的基层上刷一道界面剂,不要刷的面积过大,要随刷随铺细石砼,避开时间...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

车道地面施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
