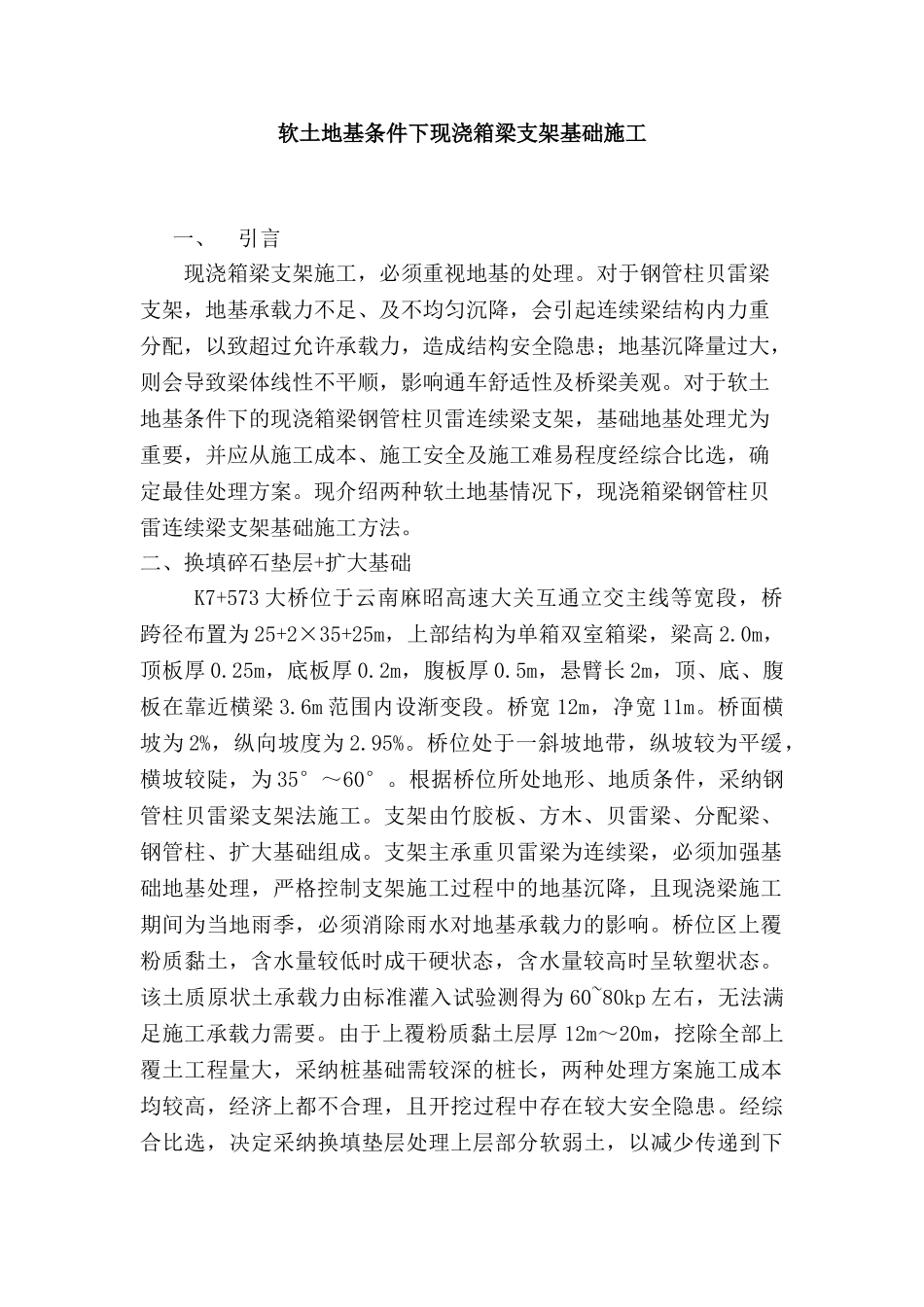

软土地基条件下现浇箱梁支架基础施工一、引言现浇箱梁支架施工,必须重视地基的处理
对于钢管柱贝雷梁支架,地基承载力不足、及不均匀沉降,会引起连续梁结构内力重分配,以致超过允许承载力,造成结构安全隐患;地基沉降量过大,则会导致梁体线性不平顺,影响通车舒适性及桥梁美观
对于软土地基条件下的现浇箱梁钢管柱贝雷连续梁支架,基础地基处理尤为重要,并应从施工成本、施工安全及施工难易程度经综合比选,确定最佳处理方案
现介绍两种软土地基情况下,现浇箱梁钢管柱贝雷连续梁支架基础施工方法
二、换填碎石垫层+扩大基础K7+573 大桥位于云南麻昭高速大关互通立交主线等宽段,桥跨径布置为 25+2×35+25m,上部结构为单箱双室箱梁,梁高 2
0m,顶板厚 0
25m,底板厚 0
2m,腹板厚 0
5m,悬臂长 2m,顶、底、腹板在靠近横梁 3
6m 范围内设渐变段
桥宽 12m,净宽 11m
桥面横坡为 2%,纵向坡度为 2
桥位处于一斜坡地带,纵坡较为平缓,横坡较陡,为 35°~60°
根据桥位所处地形、地质条件,采纳钢管柱贝雷梁支架法施工
支架由竹胶板、方木、贝雷梁、分配梁、钢管柱、扩大基础组成
支架主承重贝雷梁为连续梁,必须加强基础地基处理,严格控制支架施工过程中的地基沉降,且现浇梁施工期间为当地雨季,必须消除雨水对地基承载力的影响
桥位区上覆粉质黏土,含水量较低时成干硬状态,含水量较高时呈软塑状态
该土质原状土承载力由标准灌入试验测得为 60~80kp 左右,无法满足施工承载力需要
由于上覆粉质黏土层厚 12m~20m,挖除全部上覆土工程量大,采纳桩基础需较深的桩长,两种处理方案施工成本均较高,经济上都不合理,且开挖过程中存在较大安全隐患
经综合比选,决定采纳换填垫层处理上层部分软弱土,以减少传递到下卧层顶面的附加应力
换填上层部分软弱土,地基虽然仍会产生微小的沉降,但不会对结构
