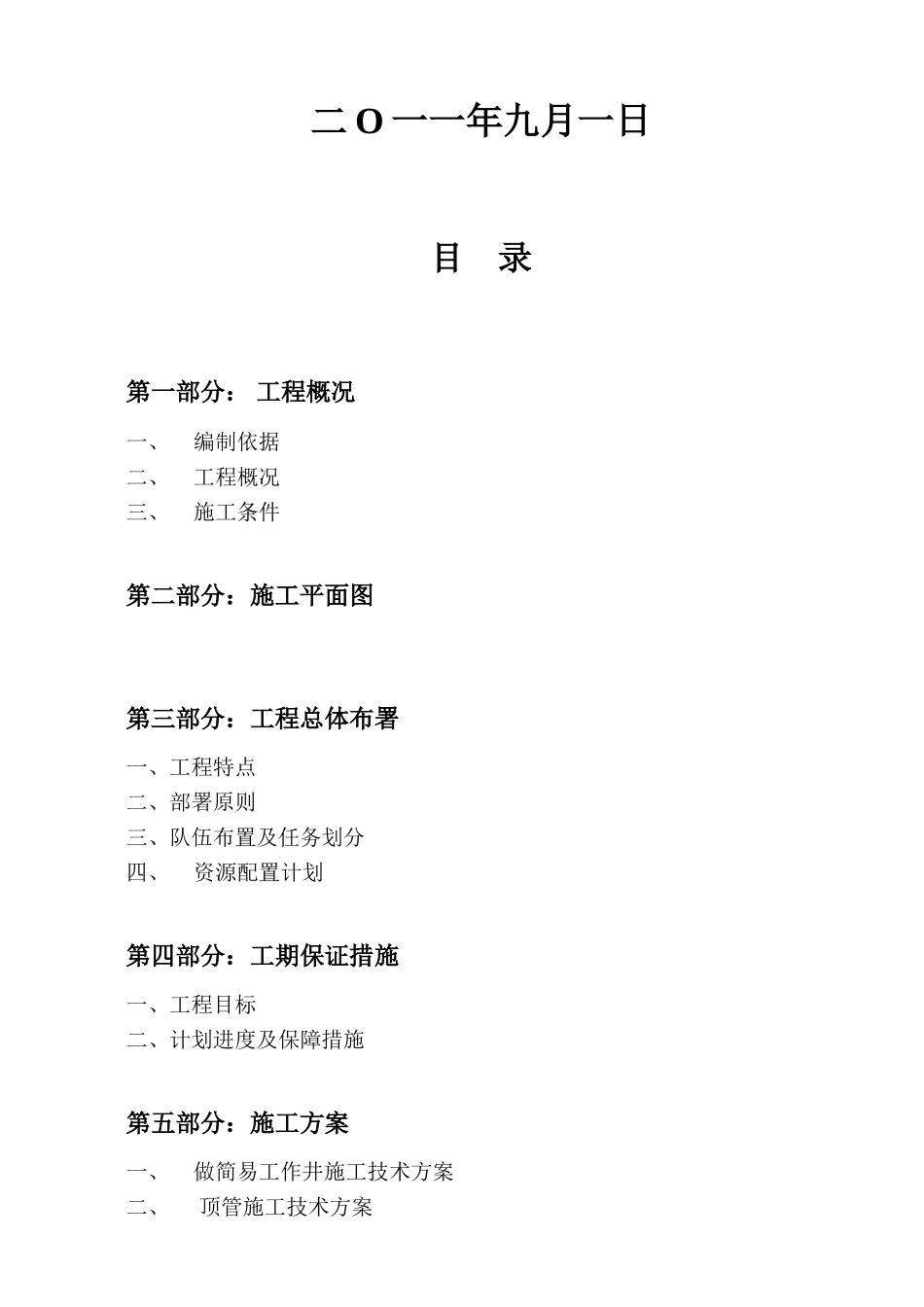

过路顶管工程施工组织设计编制人: 技术负责人:审核人: 审 批 人:二 O 一一年九月一日目 录第一部分: 工程概况一、编制依据二、工程概况三、施工条件第二部分:施工平面图第三部分:工程总体布署一、工程特点二、部署原则三、队伍布置及任务划分四、资源配置计划第四部分:工期保证措施一、工程目标二、计划进度及保障措施第五部分:施工方案一、做简易工作井施工技术方案二、顶管施工技术方案三、雨季施工措施第一部分:工程概况一、 编制依据:1、工程项目图纸2、《室外排水设计法律规范》(GBJ50014-2025)3、《给水排水工程构筑物结构设计法律规范》(GB50069-2025)4、《混凝土结构设计法律规范》(GB50010-2025)5、与本工程相关的其他行业标准、法律规范、规程等6、现场踏勘情况二、工程概况本工程过路管道采纳顶 D1500 钢筋砼管施工工艺施工,共计 6 段顶管,每段顶管 18~34m 不等,合计 132m
顶管工作坑坑采纳简易工作坑,工作坑底板垫层采纳 10cm 素砼垫层,底板采 40cm 钢筋砼底板
工作坑后靠背采纳 50cm 钢筋砼及 1cm 钢板
顶管工作坑共计 6 坑
三、施工条件1、地下管线情况施施工场地段没有提供管道资料图纸,施工前要对施工区域地下管进行探测,要先开挖样洞,弄清管线位置后再进行施工,遇到地下管道时注意加以保护
2、施工用电由于本工程顶管施工用电量较大,施工现场没有施工电源及配电房
采纳 50KW 发电机发电供施工用电及生活用电
第二部分:施工平面布置 1、由于本工程施工现场位于道路边上,采纳顶管工艺施工
减少对周边环境影响,不影响道路正常运行
2、采纳 50KW 发电机发电供施工用电及生活用电
3、在沿线路段上搭建材料仓库及施工棚,确保各个工段的材料供应;项目经理部的布置要考虑简洁明了,以提高施工效率,体现本单位的风格
本着确保工程的施
