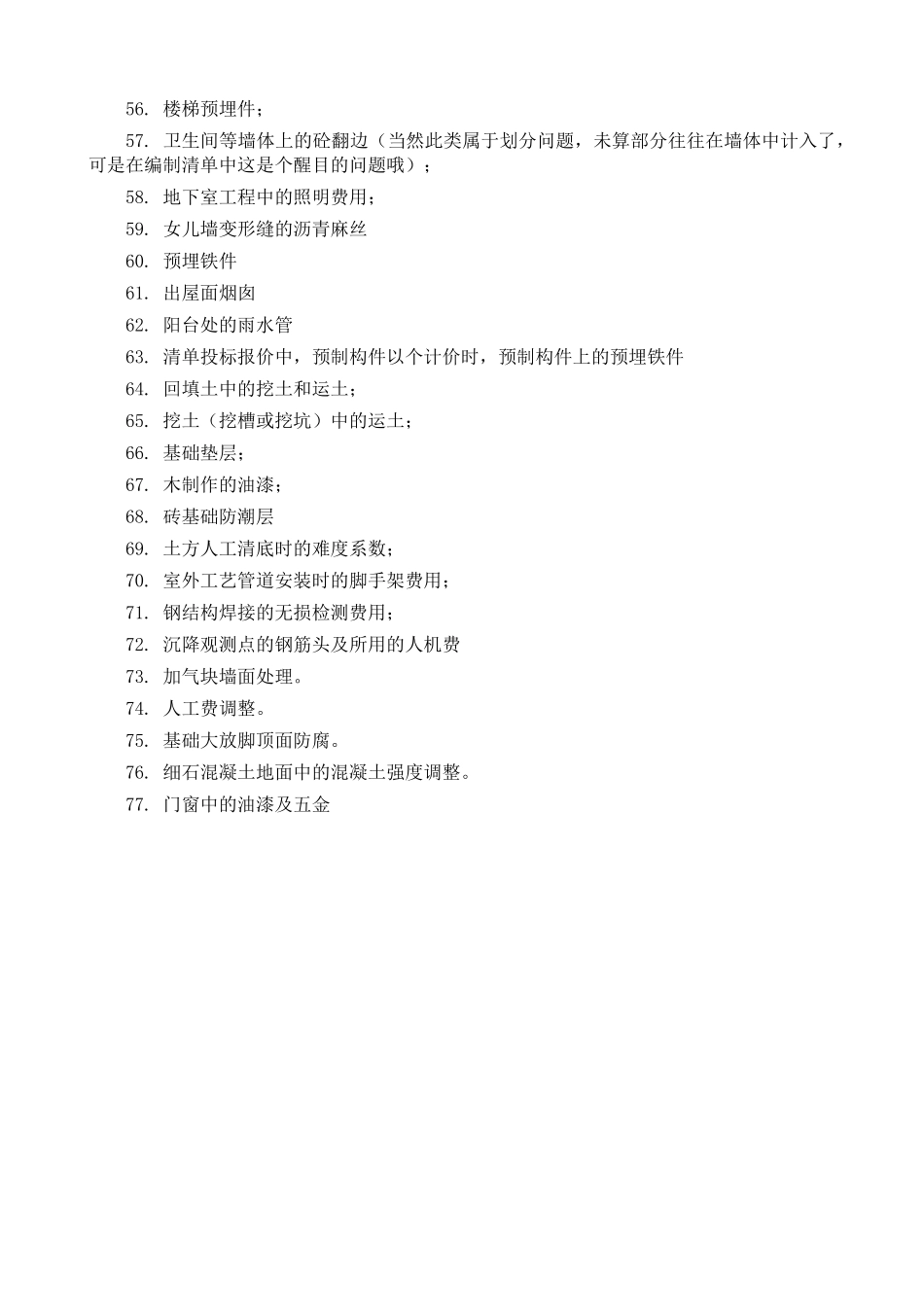

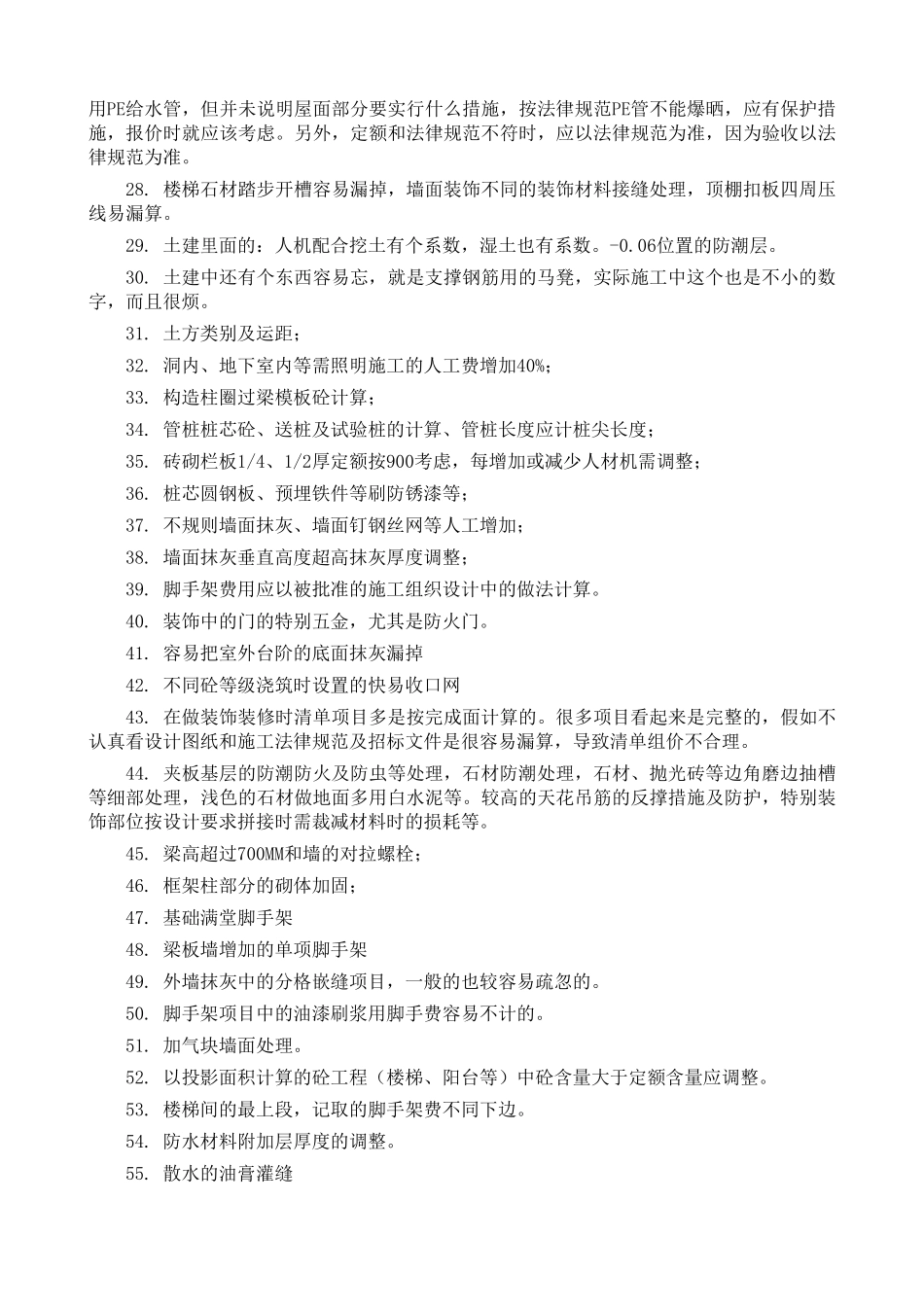

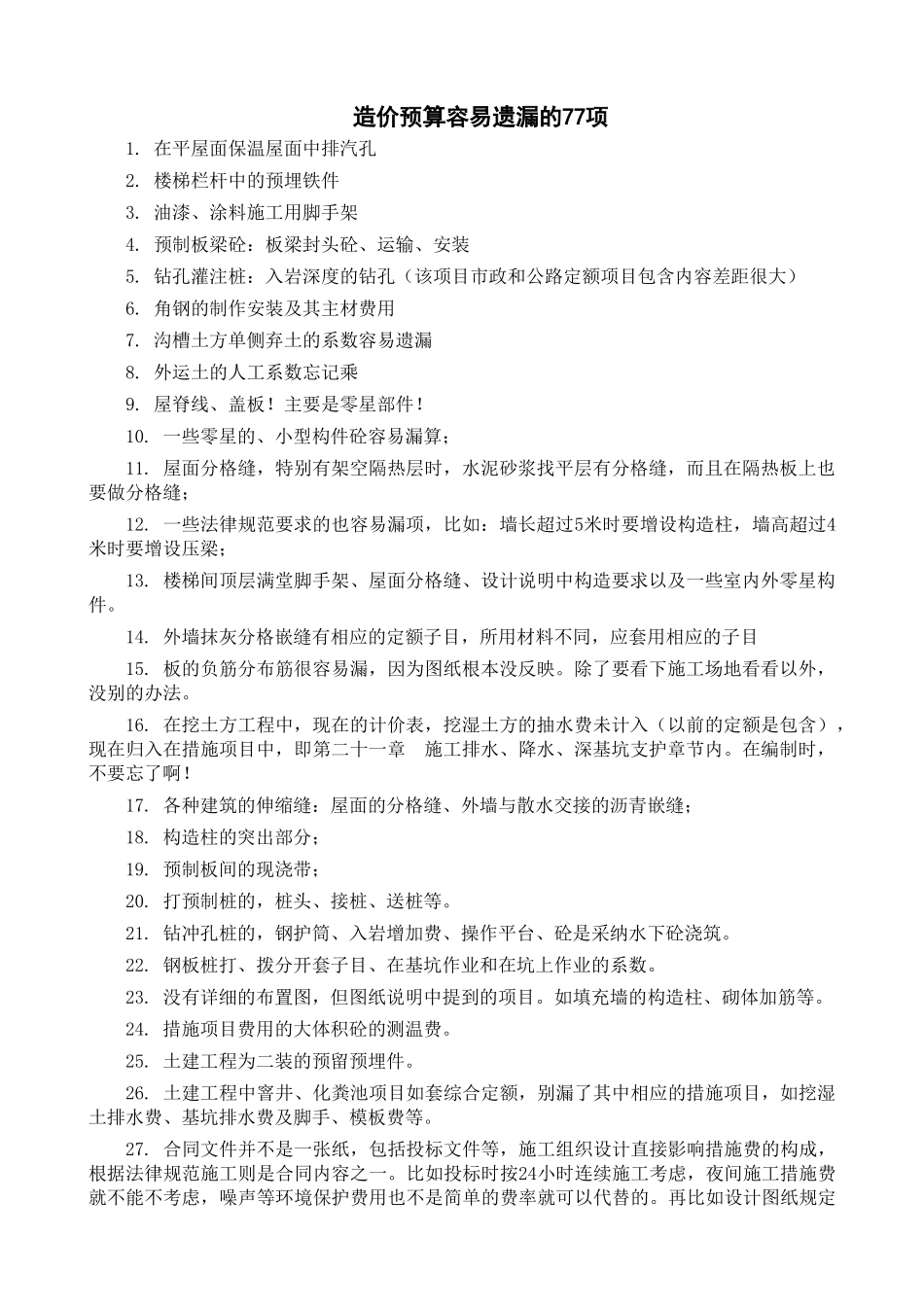

造价预算容易遗漏的77项1
在平屋面保温屋面中排汽孔2
楼梯栏杆中的预埋铁件3
油漆、涂料施工用脚手架4
预制板梁砼:板梁封头砼、运输、安装5
钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6
角钢的制作安装及其主材费用7
沟槽土方单侧弃土的系数容易遗漏8
外运土的人工系数忘记乘9
屋脊线、盖板
主要是零星部件
一些零星的、小型构件砼容易漏算;11
屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;12
一些法律规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;13
楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件
外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目15
板的负筋分布筋很容易漏,因为图纸根本没反映
除了要看下施工场地看看以外,没别的办法
在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章 施工排水、降水、深基坑支护章节内
在编制时,不要忘了啊
各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;18
构造柱的突出部分;19
预制板间的现浇带;20
打预制桩的,桩头、接桩、送桩等
钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采纳水下砼浇筑
钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数
没有详细的布置图,但图纸说明中提到的项目
如填充墙的构造柱、砌体加筋等
措施项目费用的大体积砼的测温费
土建工程为二装的预留预埋件
土建工程中窨井、化粪池项目如套综合定额,别漏了其中相应的措施项目,如挖湿土排水费、基坑排水费及脚手、模板费等
合同文件并不是一张纸
