一、 工程概况1、本项目工程为门源县 2025 年征占用林地植被恢复项目苗木 采购及栽植
工程建设单位:门源县环境保护和林业局
该项目实施后对生态环境有所改变,改善自然条件具有长远意义,能够制造良好的生态效益、社会效益和经济效益
2、本项目工程的主要内容为造林,主要工程量如下表:树 种规 格数 量备 注二、项目组织机构我方将组建以项目经理为首的项目管理班子,实行技术负责人为首的及时负责制,对工程质量实行层层负责,精心施工,全面完成本项目工程的全部施工任务,确保工程质量达到招标文件合同要求
我方在工程施工建设中,根据建设单位提供的工程施工、设计方案和技术资料的要求,结合实际情况,将全部工程任务划分为若干个施工组
先修机械通行便道,做好工程开工前的准备工作,合理配置机械、劳力、技术管理人员,合理安排工序衔接,组织流水作业,做好材料的需用和供应计划,达到机械、材料、人员的最优配置,保质保量按期完成施工任务
三、施工进度计划1
本工程招标文件要求,开工日期为 2025 年 4 月 19 日,竣工日期为 2025 年 5 月 10 日;工期为 21 天

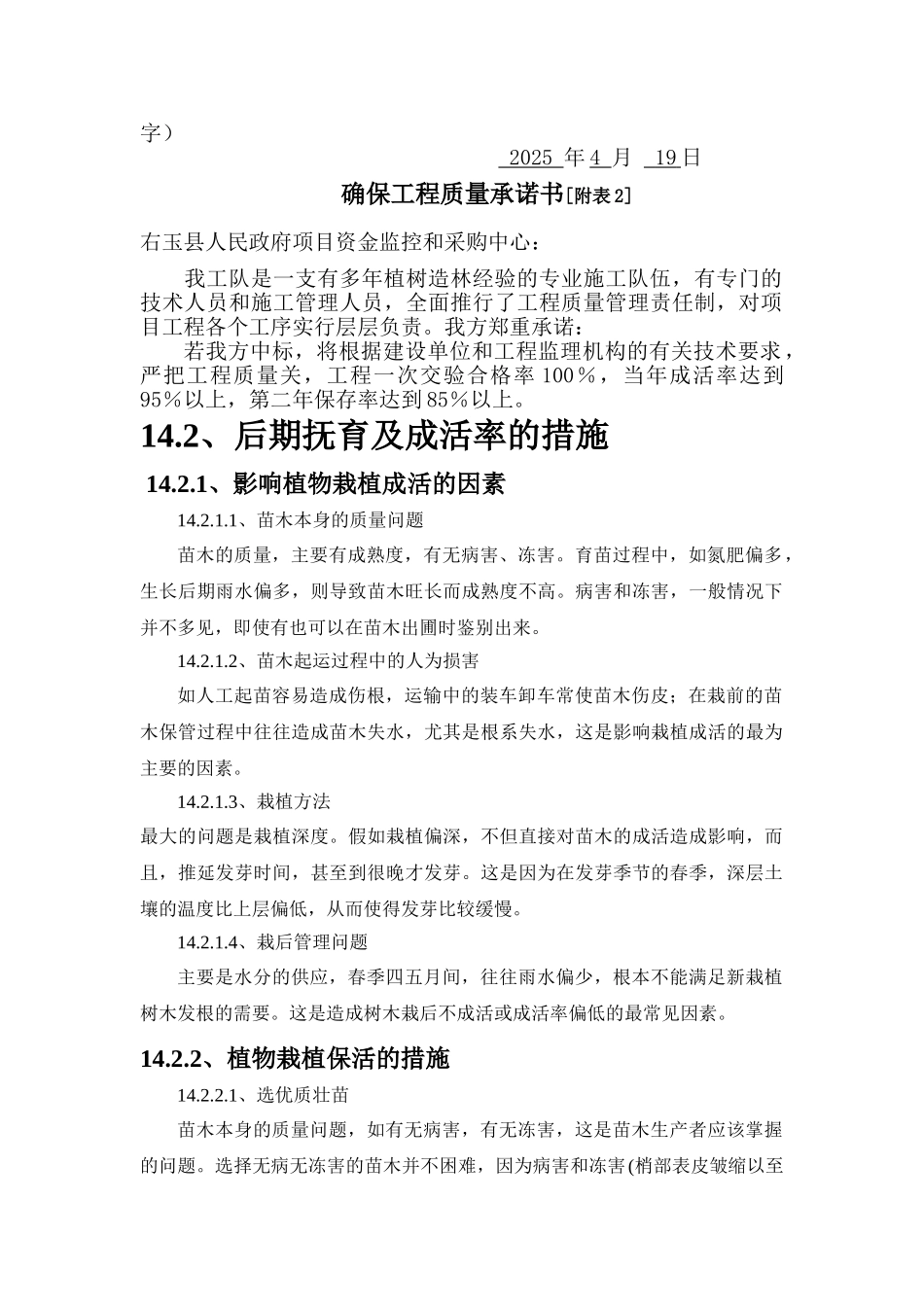

施工有效工作日分析
考虑到气候影响施工,为保障工程按合同工期顺利完成,重点工程安排在 2025 年 4 月 26 日截止 2025 年5 月 10 日一切完工
工程计划进度
根据本合同总工程量和有效工期,计划日投入整地工人,可在规定的工期内完成全部合同工程
四、主要施工方法1
施工原则(1)严格根据施工设计中的技术要求进行施工,使所实施的生物措施达到防止水土流失,改善生态环境的目的;(2)造林时所采纳的各项措施均要达到成活率和保存率标准
(3)不偷工减料,不违反技术规定,实施科学而有序的施工作业

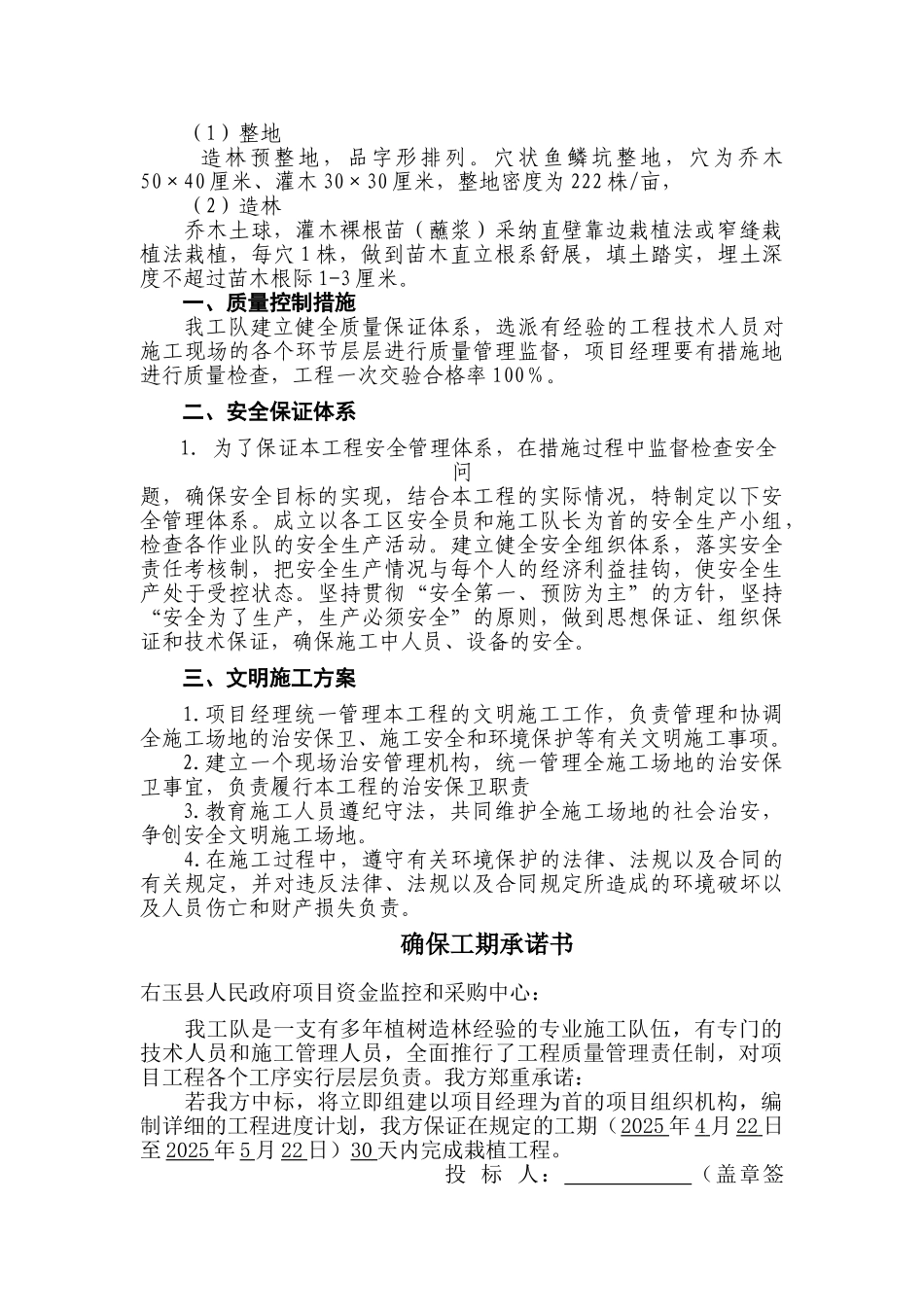

造林技术措施(1)整地 造林预整地,品字形排列
穴状鱼鳞坑整地,穴为乔木50×40 厘米、灌木 30×30 厘米,
