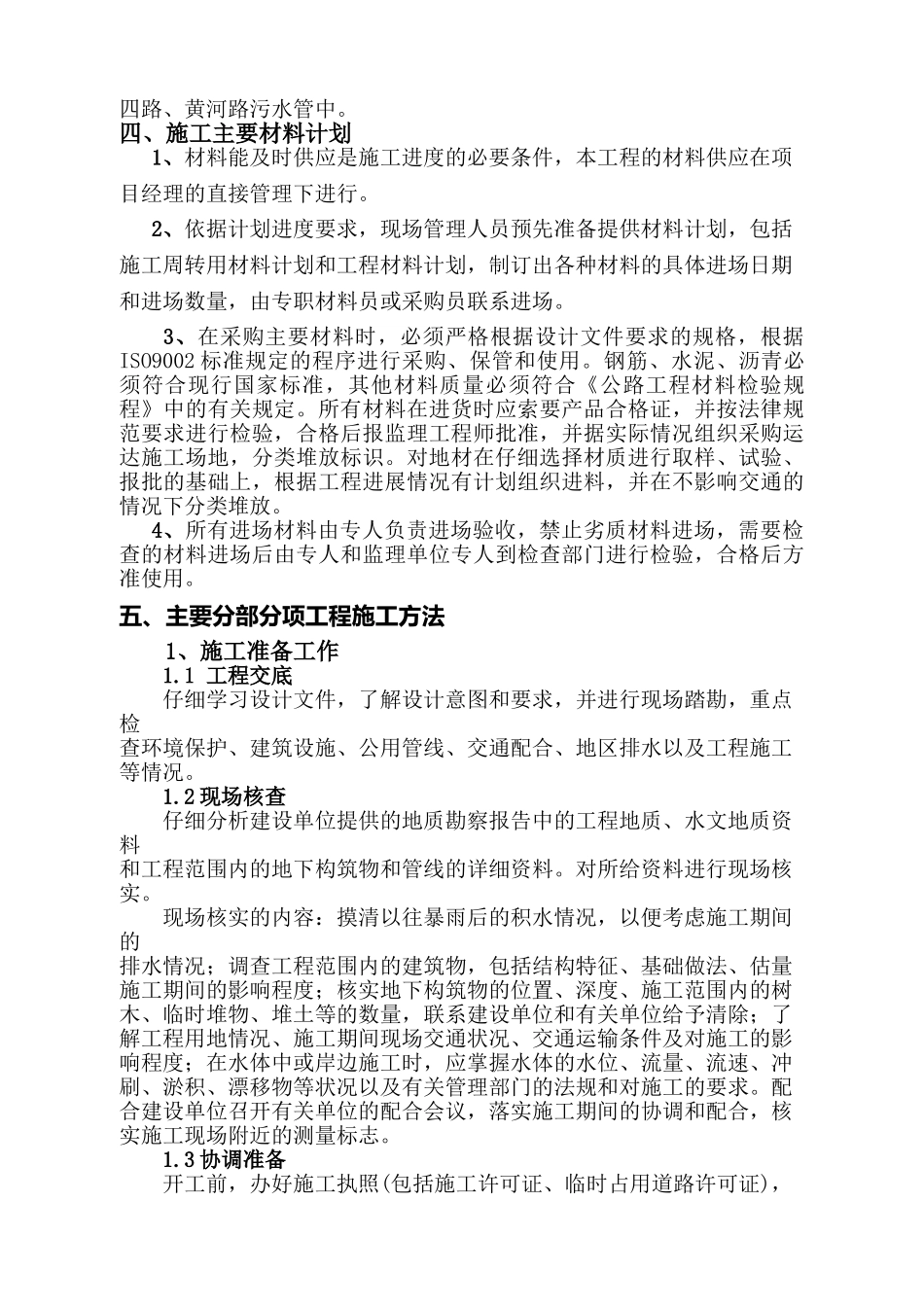

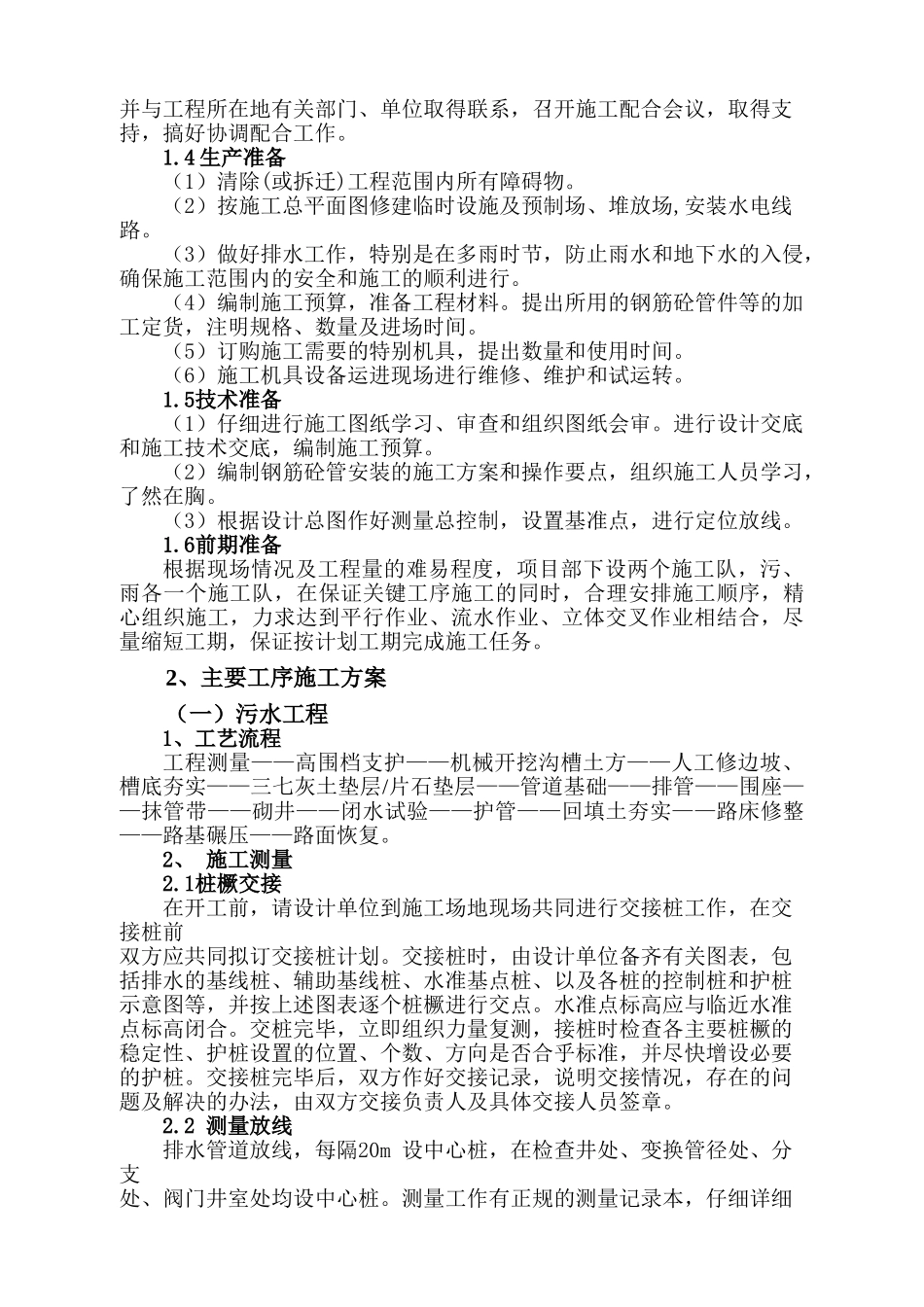

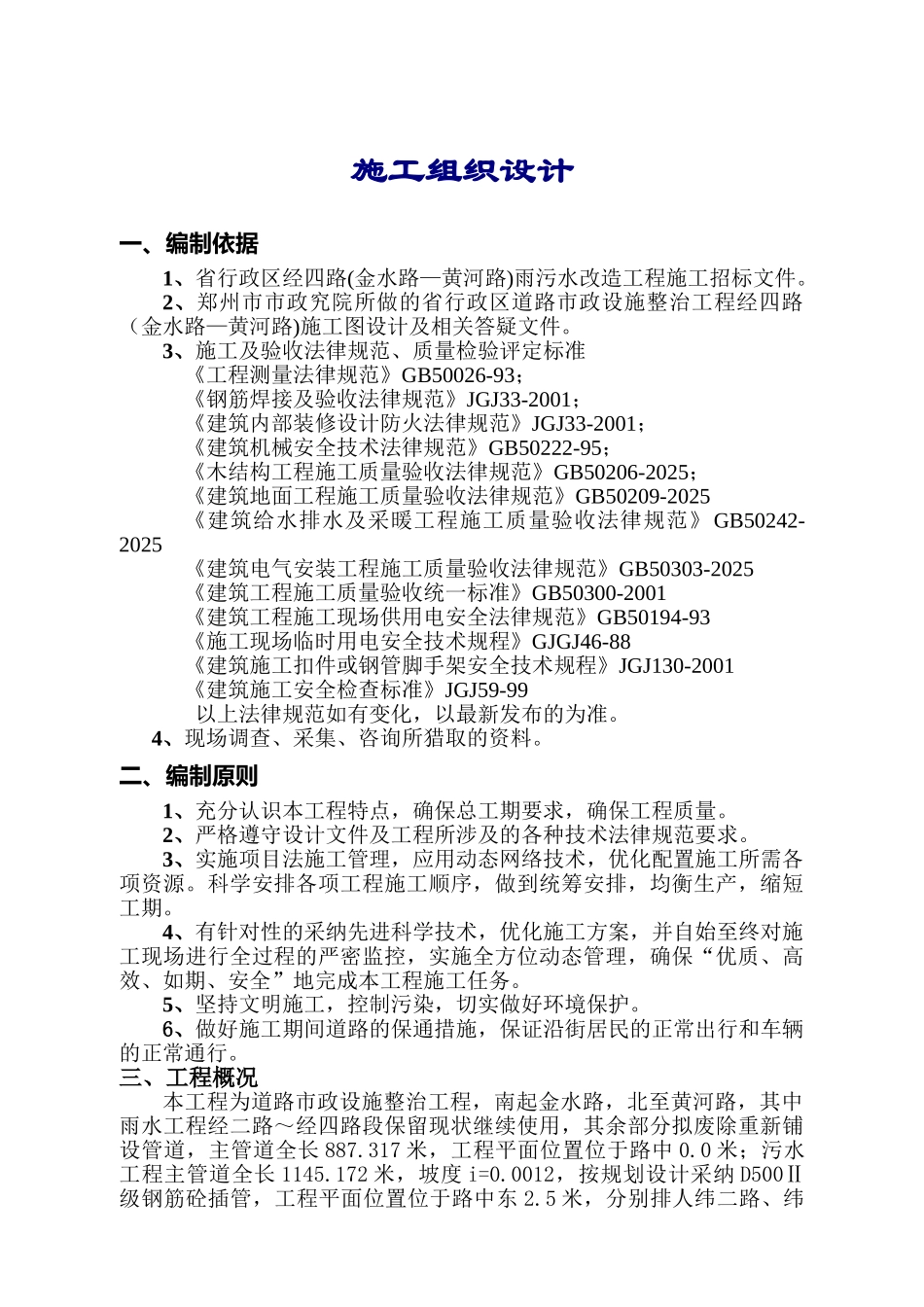

施工组织设计一、编制依据1、省行政区经四路(金水路—黄河路)雨污水改造工程施工招标文件。2、郑州市市政究院所做的省行政区道路市政设施整治工程经四路(金水路—黄河路)施工图设计及相关答疑文件。3、施工及验收法律规范、质量检验评定标准《工程测量法律规范》GB50026-93;《钢筋焊接及验收法律规范》JGJ33-2001;《建筑内部装修设计防火法律规范》JGJ33-2001;《建筑机械安全技术法律规范》GB50222-95;《木结构工程施工质量验收法律规范》GB50206-2025;《建筑地面工程施工质量验收法律规范》GB50209-2025《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2025《建筑电气安装工程施工质量验收法律规范》GB50303-2025《建筑工程施工质量验收统一标准》GB50300-2001《建筑工程施工现场供用电安全法律规范》GB50194-93《施工现场临时用电安全技术规程》GJGJ46-88《建筑施工扣件或钢管脚手架安全技术规程》JGJ130-2001《建筑施工安全检查标准》JGJ59-99以上法律规范如有变化,以最新发布的为准。4、现场调查、采集、咨询所猎取的资料。二、编制原则1、充分认识本工程特点,确保总工期要求,确保工程质量。2、严格遵守设计文件及工程所涉及的各种技术法律规范要求。3、实施项目法施工管理,应用动态网络技术,优化配置施工所需各项资源。科学安排各项工程施工顺序,做到统筹安排,均衡生产,缩短工期。4、有针对性的采纳先进科学技术,优化施工方案,并自始至终对施工现场进行全过程的严密监控,实施全方位动态管理,确保“优质、高效、如期、安全”地完成本工程施工任务。5、坚持文明施工,控制污染,切实做好环境保护。6、做好施工期间道路的保通措施,保证沿街居民的正常出行和车辆的正常通行。三、工程概况本工程为道路市政设施整治工程,南起金水路,北至黄河路,其中雨水工程经二路~经四路段保留现状继续使用,其余部分拟废除重新铺设管道,主管道全长 887.317 米,工程平面位置位于路中 0.0 米;污水工程主管道全长 1145.172 米,坡度 i=0.0012,按规划设计采纳 D500Ⅱ级钢筋砼插管,工程平面位置位于路中东 2.5 米,分别排人纬二路、纬四路、黄河路污水管中。四、施工主要材料计划1、材料能及时供应是施工进度的必要条件,本工程的材料供应在项目经理的直接管理下进行。2、依据计划进度要求,现场管理人员预先准备提供材料计划,包括施工周转用材料计划和工程材料计划,制订出各种材料的具体进场日期和进场数量,由专职...
