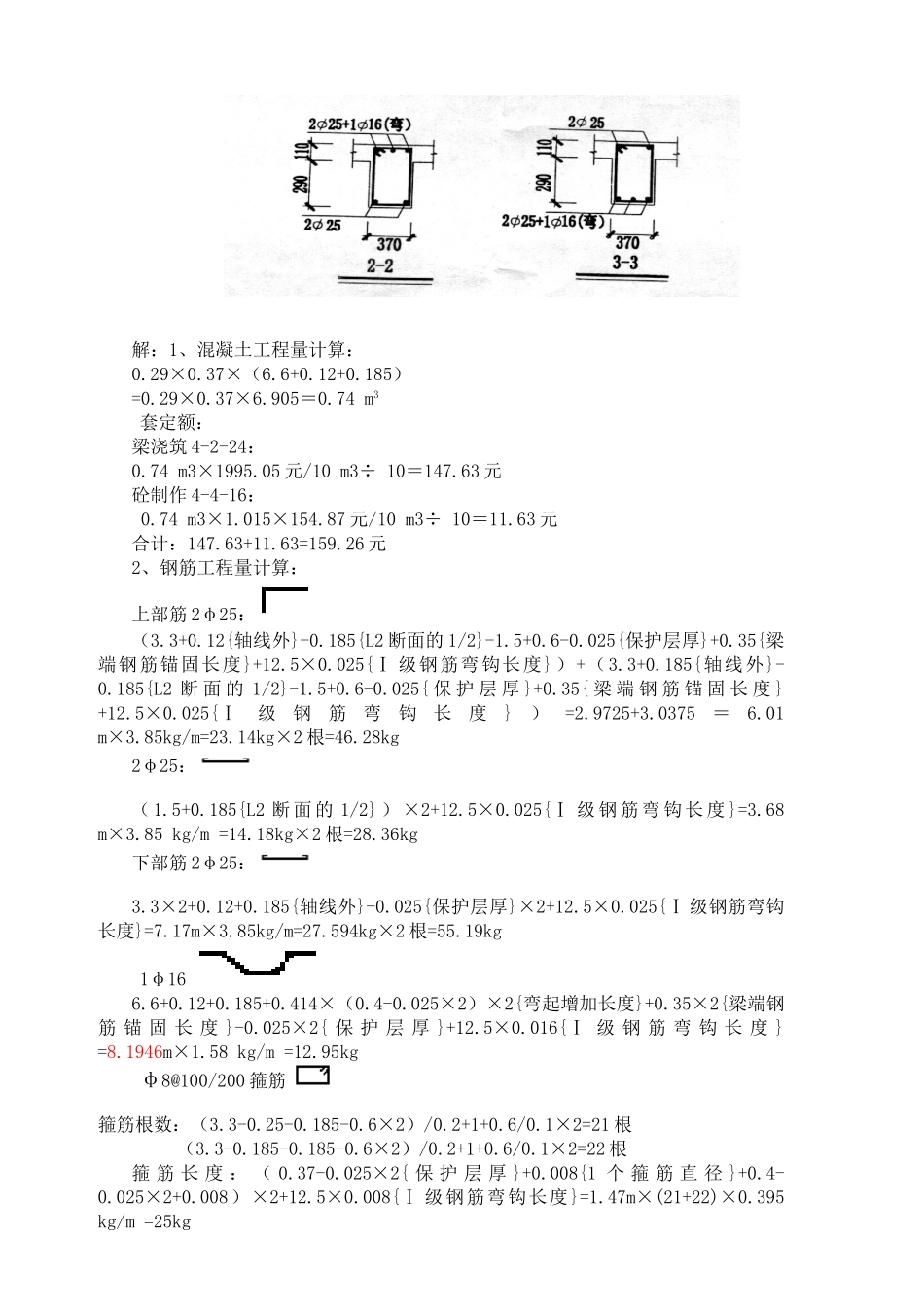

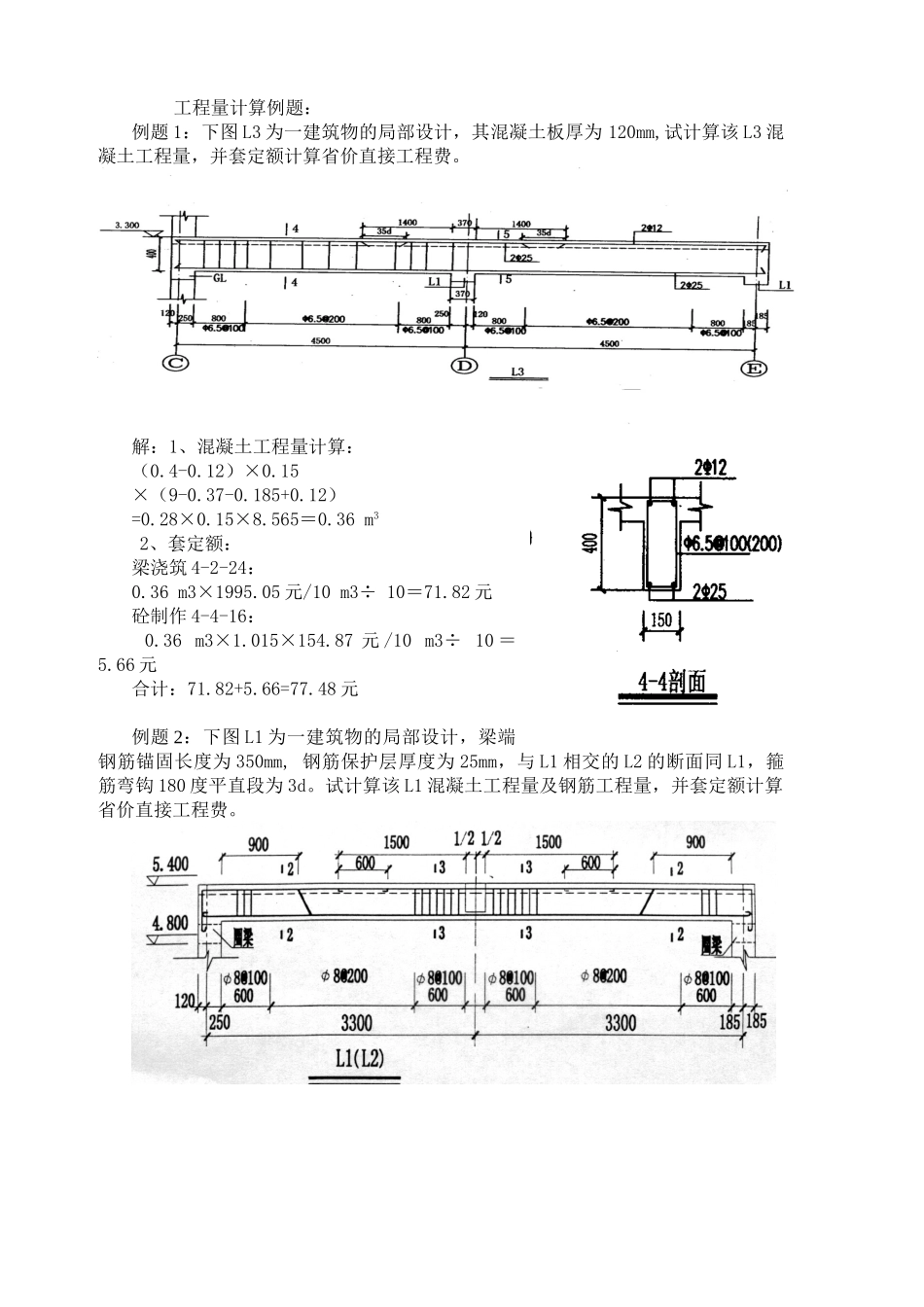

工程量计算例题:例题 1:下图 L3 为一建筑物的局部设计,其混凝土板厚为 120mm,试计算该 L3 混凝土工程量,并套定额计算省价直接工程费。 解:1、混凝土工程量计算:(0.4-0.12)×0.15×(9-0.37-0.185+0.12)=0.28×0.15×8.565=0.36 m32、套定额:梁浇筑 4-2-24:0.36 m3×1995.05 元/10 m3÷ 10=71.82 元砼制作 4-4-16: 0.36 m3×1.015×154.87 元 /10 m3÷ 10 =5.66 元合计:71.82+5.66=77.48 元例题 2:下图 L1 为一建筑物的局部设计,梁端钢筋锚固长度为 350mm, 钢筋保护层厚度为 25mm,与 L1 相交的 L2 的断面同 L1,箍筋弯钩 180 度平直段为 3d。试计算该 L1 混凝土工程量及钢筋工程量,并套定额计算省价直接工程费。解:1、混凝土工程量计算:0.29×0.37×(6.6+0.12+0.185)=0.29×0.37×6.905=0.74 m3套定额:梁浇筑 4-2-24:0.74 m3×1995.05 元/10 m3÷ 10=147.63 元砼制作 4-4-16: 0.74 m3×1.015×154.87 元/10 m3÷ 10=11.63 元合计:147.63+11.63=159.26 元2、钢筋工程量计算:上部筋 2φ25:(3.3+0.12{轴线外}-0.185{L2 断面的 1/2}-1.5+0.6-0.025{保护层厚}+0.35{梁端钢筋锚固长度}+12.5×0.025{Ⅰ 级钢筋弯钩长度})+(3.3+0.185{轴线外}-0.185{L2 断 面 的 1/2}-1.5+0.6-0.025{ 保 护 层 厚 }+0.35{ 梁 端 钢 筋 锚 固 长 度 }+12.5×0.025{Ⅰ级钢筋弯钩长度})=2.9725+3.0375=6.01 m×3.85kg/m=23.14kg×2 根=46.28kg2φ25:( 1.5+0.185{L2 断 面 的 1/2} ) ×2+12.5×0.025{Ⅰ 级 钢 筋 弯 钩 长 度 }=3.68 m×3.85 kg/m =14.18kg×2 根=28.36kg下部筋 2φ25:3.3×2+0.12+0.185{轴线外}-0.025{保护层厚}×2+12.5×0.025{Ⅰ 级钢筋弯钩长度}=7.17m×3.85kg/m=27.594kg×2 根=55.19kg1φ16 6.6+0.12+0.185+0.414×(0.4-0.025×2)×2{弯起增加长度}+0.35×2{梁端钢筋 锚 固 长 度 }-0.025×2{ 保 护 层 厚 }+12.5×0.016{Ⅰ 级 钢 筋 弯 钩 长 度 }=8.1946m×1.58 kg/m =12.95kgφ8@100/200 箍筋 箍筋根数:(3.3-0.25-0.185-0.6×2)/0.2+1+0.6/0.1×2=21 根 (3.3-0.185-0.185-0.6×2)/0.2+1+0.6/0.1×2=22 根箍 筋 长 度 : ( 0.37-0.025×2{ 保 护 层 厚 }+0.008{1 个 箍 筋 直 径 }+0.4-0.025×2+0.008)×2+12.5×0.008{Ⅰ 级钢筋弯钩长度}=1.4...
