电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢管桁架吊装施工工艺

钢管桁架吊装施工工艺_第1页
1/6
钢管桁架吊装施工工艺_第2页
2/6
钢管桁架吊装施工工艺_第3页
3/6

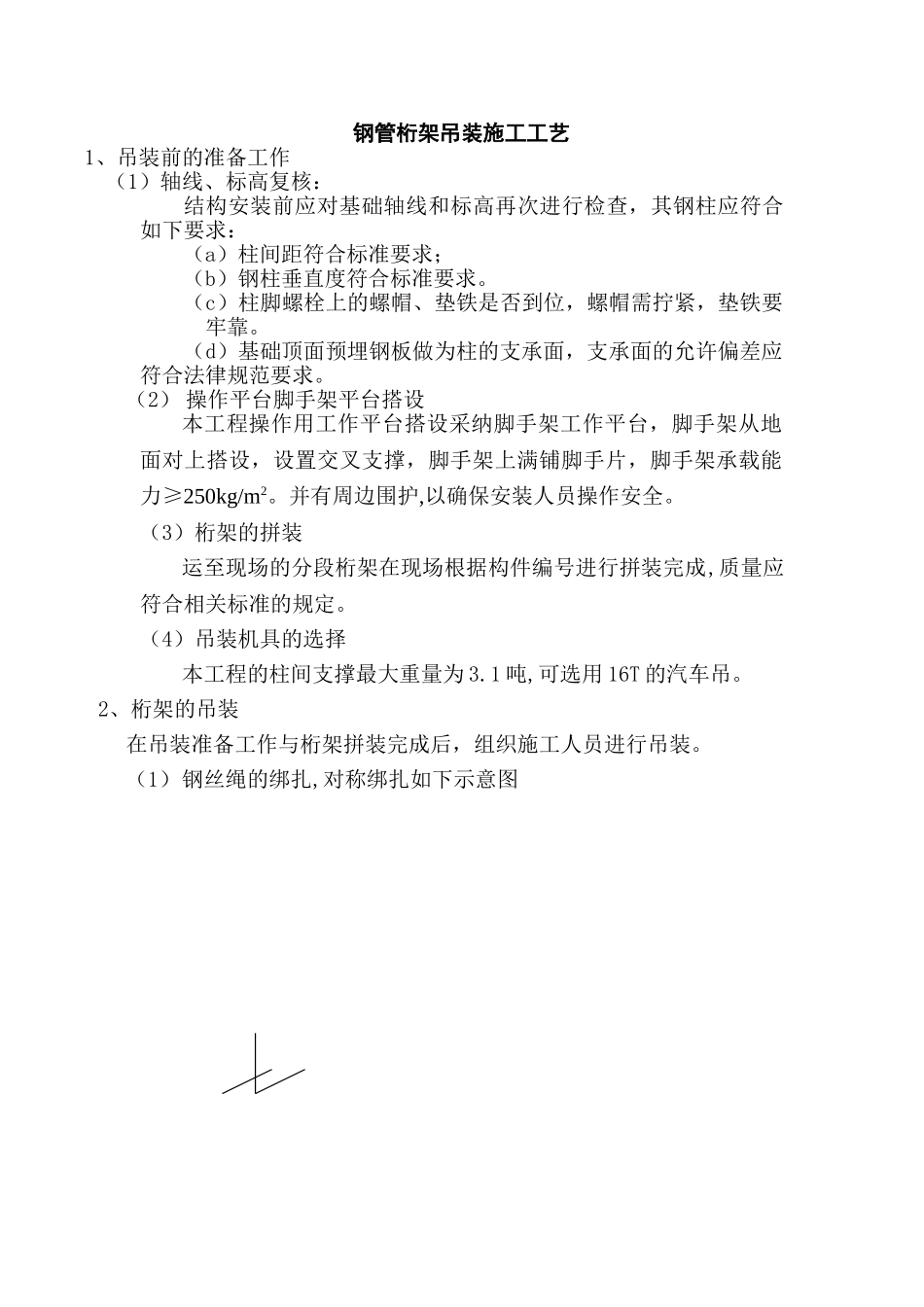

钢管桁架吊装施工工艺1、吊装前的准备工作(1)轴线、标高复核:结构安装前应对基础轴线和标高再次进行检查,其钢柱应符合如下要求:(a)柱间距符合标准要求;(b)钢柱垂直度符合标准要求。(c)柱脚螺栓上的螺帽、垫铁是否到位,螺帽需拧紧,垫铁要牢靠。(d)基础顶面预埋钢板做为柱的支承面,支承面的允许偏差应符合法律规范要求。(2) 操作平台脚手架平台搭设本工程操作用工作平台搭设采纳脚手架工作平台,脚手架从地面对上搭设,设置交叉支撑,脚手架上满铺脚手片,脚手架承载能力≥250kg/m2。并有周边围护,以确保安装人员操作安全。(3)桁架的拼装运至现场的分段桁架在现场根据构件编号进行拼装完成,质量应符合相关标准的规定。(4)吊装机具的选择本工程的柱间支撑最大重量为 3.1 吨,可选用 16T 的汽车吊。2、桁架的吊装在吊装准备工作与桁架拼装完成后,组织施工人员进行吊装。(1)钢丝绳的绑扎,对称绑扎如下示意图(2)桁架吊装的施工方法桁架吊装时应两点对称绑扎(吊装水平桁架)或不对称绑扎(吊装斜支撑桁架)。吊装水平桁架时,吊钩垂线对准桁架的重心,起吊后桁架保持水平状态。在桁架的两端设溜绳控制,以防碰撞柱子。对位时应缓慢降钩,将桁架两端吊装准线与柱子连接点对准。吊装斜支撑桁架时,采纳不对称绑扎,吊装过程中保持桁架的稳定性,严禁快速吊装,发生安全事故。(3)支撑桁架钢丝绳的选用本工程支撑桁架最大重量为 3.1 吨,加上吊具及其它辅助构件的重量,以 3.4 吨计算,根据要求水平吊装的夹角应大于 60 度,以 60 度计算,具体受力分析图如下: 钢桁架吊装受力分析图G=3400kg=34000N,sinα=0.866,则 F=G/2sinα=34000/1.732=19630.4N,选用 6X19-15.50-170 钢丝绳,查表得 φ 修=0.85,取安全系数 K=6。查表得[F]安全拉力=ΣSPXφ 修/K=152000X0.85/6=21533.3N,[F]安全拉力>F=19630.4N因此本工程支撑桁架吊装选用 6X19-15.50-1700 钢丝绳进行吊装。(4)主屋盖桁架钢丝绳的选用① 钢结构屋盖桁架最大重量为 16.7 吨, 加上吊具及其它辅助构件的重量,以 17.0 吨计算,根据要求水平吊装的夹角应大于 60 度,以 60 度计算,具体受力分析图如下: 钢桁架吊装受力分析图G=17000kg=170000N,sinα=0.866,则 F=G/2sinα=170000/1.732=98152.4N,选用 6X37-34.50-1700 钢丝绳,查表得 φ 修=0.82,取安全系数K=6。查表得[F]安全拉力=ΣSPXφ 修/K=758000X0.82/6=103593.3N,[F]安全...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢管桁架吊装施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
