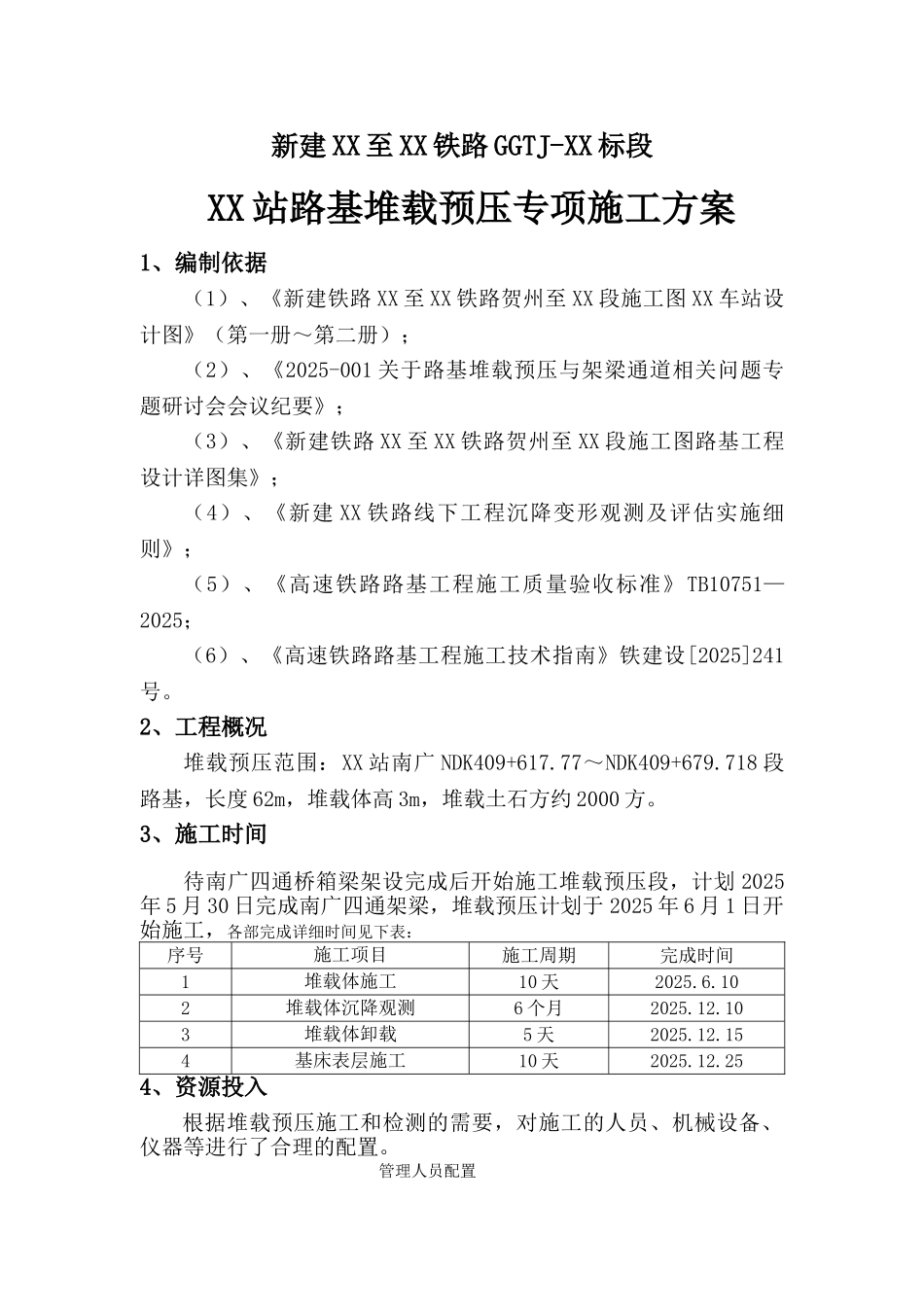

新建 XX 至 XX 铁路 XX 标段XX 站路基堆载预压专项施工方案 XX 公司XX 铁路 XX 标工程指挥部2025 年 4 月 批准: 复核: 编制:新建 XX 至 XX 铁路 GGTJ-XX 标段XX 站路基堆载预压专项施工方案1、编制依据(1)、《新建铁路 XX 至 XX 铁路贺州至 XX 段施工图 XX 车站设计图》(第一册~第二册);(2)、《2025-001 关于路基堆载预压与架梁通道相关问题专题研讨会会议纪要》;(3)、《新建铁路 XX 至 XX 铁路贺州至 XX 段施工图路基工程设计详图集》;(4)、《新建 XX 铁路线下工程沉降变形观测及评估实施细则》;(5)、《高速铁路路基工程施工质量验收标准》TB10751—2025;(6)、《高速铁路路基工程施工技术指南》铁建设[2025]241号
2、工程概况堆载预压范围:XX 站南广 NDK409+617
77~NDK409+679
718 段路基,长度 62m,堆载体高 3m,堆载土石方约 2000 方
3、施工时间待南广四通桥箱梁架设完成后开始施工堆载预压段,计划 2025年 5 月 30 日完成南广四通架梁,堆载预压计划于 2025 年 6 月 1 日开始施工,各部完成详细时间见下表:序号施工项目施工周期完成时间1堆载体施工10 天2025
102堆载体沉降观测6 个月2025
103堆载体卸载5 天2025
154基床表层施工10 天2025
254、资源投入根据堆载预压施工和检测的需要,对施工的人员、机械设备、仪器等进行了合理的配置
管理人员配置序号姓名职务1指挥部总工2副指挥长3副总工兼工程部部长4中心试验室主任5施工总负责6安质部部长7物资部部长8测量队队长劳动力配置序号岗位人数备注1技术员1负责技术问题的协调解决工作2质检人员1负责质量检测控制3安全人员1劳动力配置表负责
