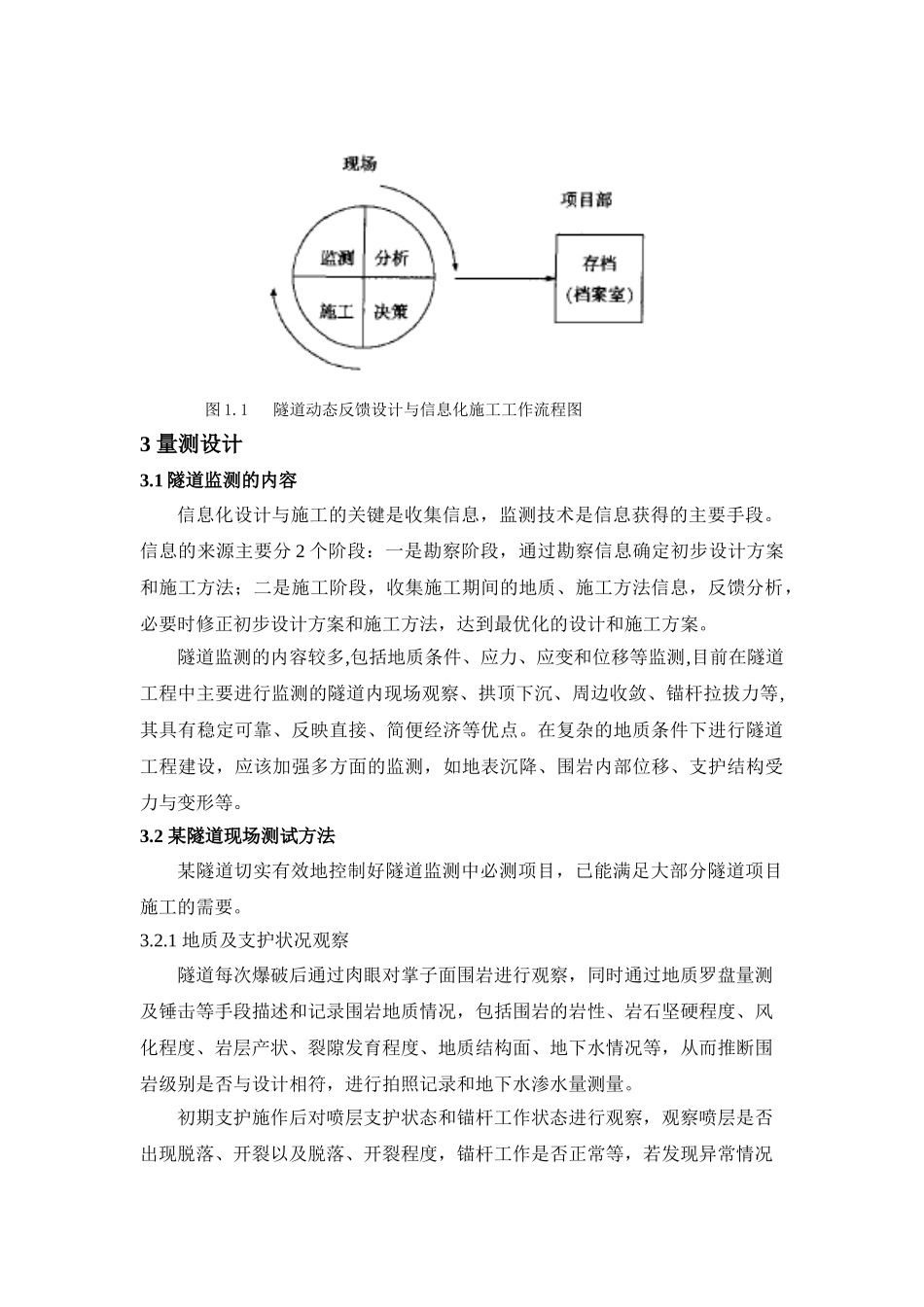

长大浅埋隧道的施工监测1 工程及地质概况某隧道左线长 4320 m,右线长 4370m,隧道最大埋深 307m。隧道进口段为浅埋段,左右线浅埋段共长约 900 m,最小埋深为 2.5 m。隧道设计采纳分离的双洞单向三车道隧道,隧道最大宽度约 16.81m,开挖高度约 11.75m,隧道衬砌采纳复合式衬砌断面。隧道穿越地层主要为古生界寒武系中统徐庄组,张夏组及上统崮山组,长山组和风山组地层,出口处局部为第四系沉积层,岩性相当复杂,变化频繁,从硬质灰岩到软岩体如砂岩,无粘结力的碎石土,节理裂隙发育,地下含水以基岩裂隙水分布最为广泛。因此,无论从自然地理、地质构造、地层岩性、水文地质条件各方面来说,隧道的施工条件都相当恶劣。2 施工与监控方案鉴于隧道断面大、隧道长、地质条件复杂、在施工中实行反馈设计与信息化施工手段进行隧道开挖,将新奥法(NATM)思想融入设计、施工、监理、监测、管理的各个方面,将施工过程中捕获的各种信息及时反馈、分析和处理,以对原设计和施工方法、支护参数进行跟踪监控,遇有不适当之处及时进行修改调整,并总结经验。在隧道开挖与围岩支护等环节中,可能会出现各种不可预见的因素,对施工进度与人员安全造成影响。因此,加强隧道施工全过程的监控量测,实现信息化施工,及时掌握围岩与支护动态,确保隧道施工过程中围岩稳定与支护安全;同时为二次衬砌支护合理时间的选择、验证支护结构型式及支护参数,评价支护结构与施工方法的合理性,并为优化设计参数,调整施工工艺提供最直接、最有效的原始数据至关重要。量测工作是新奥法构筑隧道非常重要的一环,根据施工环境的实际情况选择监测项目,并充分利用监测成果,应用信息化施工技术,乃项目部提高工程质量“ 降低工作成本” 保证安全和工期的重要举措。隧道动态反馈设计与信息化施工工作流程图,如下图 1.1 图 1.1 隧道动态反馈设计与信息化施工工作流程图3 量测设计3.1 隧道监测的内容信息化设计与施工的关键是收集信息,监测技术是信息获得的主要手段。信息的来源主要分 2 个阶段:一是勘察阶段,通过勘察信息确定初步设计方案和施工方法;二是施工阶段,收集施工期间的地质、施工方法信息,反馈分析,必要时修正初步设计方案和施工方法,达到最优化的设计和施工方案。隧道监测的内容较多,包括地质条件、应力、应变和位移等监测,目前在隧道工程中主要进行监测的隧道内现场观察、拱顶下沉、周边收敛、锚杆拉拔力等,其具有稳定可靠、反映直接...
