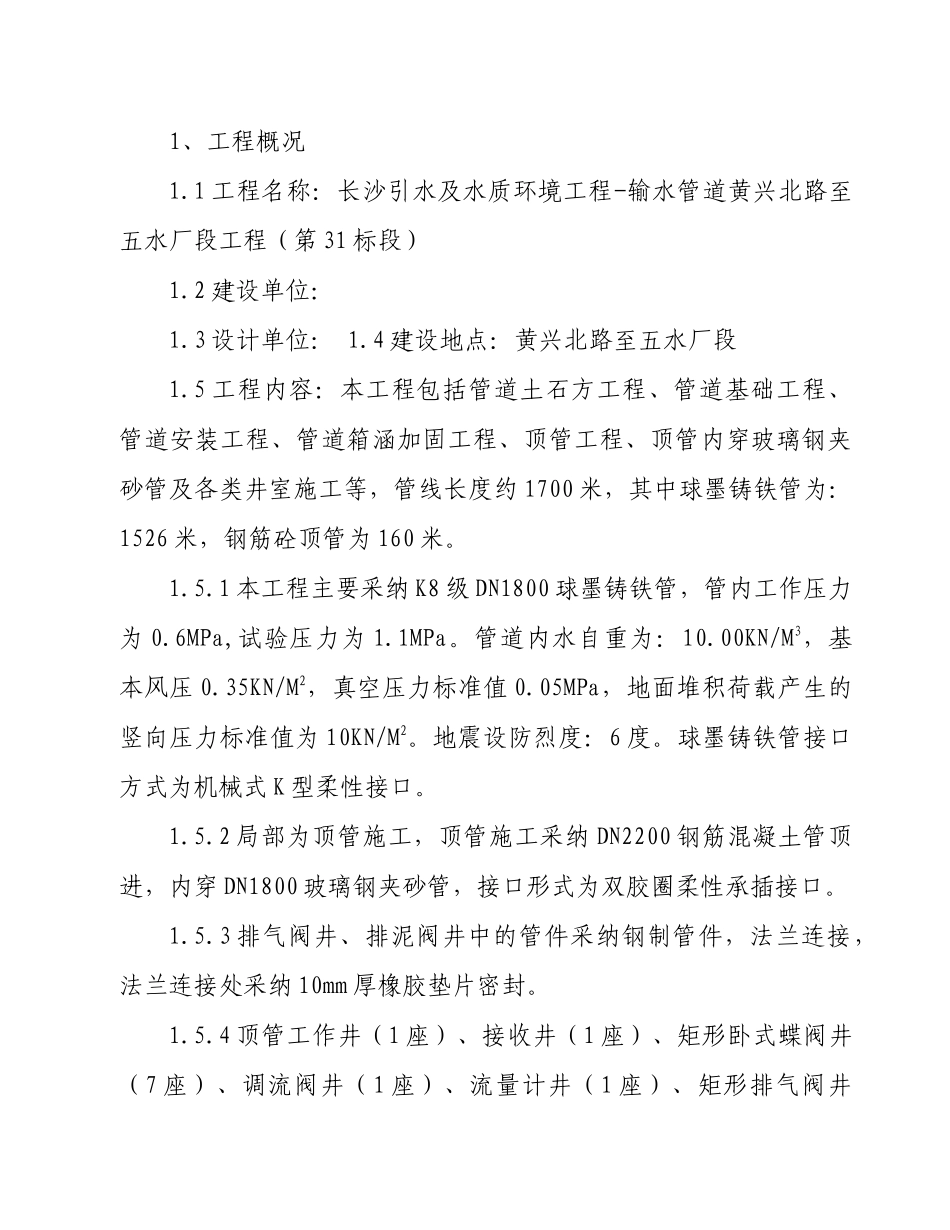

1、工程概况1.1 工程名称:长沙引水及水质环境工程-输水管道黄兴北路至五水厂段工程(第 31 标段)1.2 建设单位:1.3 设计单位: 1.4 建设地点:黄兴北路至五水厂段1.5 工程内容:本工程包括管道土石方工程、管道基础工程、管道安装工程、管道箱涵加固工程、顶管工程、顶管内穿玻璃钢夹砂管及各类井室施工等,管线长度约 1700 米,其中球墨铸铁管为:1526 米,钢筋砼顶管为 160 米。1.5.1 本工程主要采纳 K8 级 DN1800 球墨铸铁管,管内工作压力为 0.6MPa,试验压力为 1.1MPa。管道内水自重为:10.00KN/M3,基本风压 0.35KN/M2,真空压力标准值 0.05MPa,地面堆积荷载产生的竖向压力标准值为 10KN/M2。地震设防烈度:6 度。球墨铸铁管接口方式为机械式 K 型柔性接口。1.5.2 局部为顶管施工,顶管施工采纳 DN2200 钢筋混凝土管顶进,内穿 DN1800 玻璃钢夹砂管,接口形式为双胶圈柔性承插接口。1.5.3 排气阀井、排泥阀井中的管件采纳钢制管件,法兰连接,法兰连接处采纳 10mm 厚橡胶垫片密封。1.5.4 顶管工作井(1 座)、接收井(1 座)、矩形卧式蝶阀井(7 座)、调流阀井(1 座)、流量计井(1 座)、矩形排气阀井(2 座)均为钢筋砼井。1.5.5 出于对规划地铁站考虑,管线在横三路(规划)设置旁通管以及 4 个蝶阀,在地铁站修建期间,管线按临时旁通管通过,在地铁站修建前和修建完成后,旁通管截断,管线按直线通过。2、施工部署2.1 施工组织管理机构设置本工程成立工程总指挥部,由公司总经理亲自担任本工程指挥长,指挥部下设项目经理部,由具有多年施工技术与管理经验的工程师担任本工程项目经理,每月有不少于 90%的时间长驻施工现场。施工管理人员、专业生产工人从公司和其它一线选调思想素养好、技术水平高、纪律性高的人员组建专业班组。后勤部门应切实做好服务工作。项目机构部门设置及职责如下:2.1.1 工程部:施工准备、生产调度、施工管理。2.1.2 施工技术部:图纸审核、施工方案编制、测量放线、技术交底、技术复核、工程师技术资料管理、技术交底与培训、检测试验、计划、统计。2.1.3 质安部:质量检查监督、评定、验收,安全监督与管理。2.1.4 合约部:合同管理、工程月结算、工程最终决算、财务管理、成本核算、收支来往结算。2.1.5 物资供应部:材料采购、管理、收放、设备调度、保养、维修。2.1.6 综合办公室:医疗、食堂管理、生活设施、文件、信函收发、对外关系协调、接...
