楼承板施工方案本工程采纳闭口型压型钢板组合楼板
1压型钢板施工(1) 压型钢板安装本工程使用楼承压型钢板在施工阶段可当模板使用,在使用阶段替代全部板底受拉钢筋
施工过程中由于它满铺在钢梁上且用栓钉焊接牢固,所以可作为安装人员的脚手板
1) 材料要求序号材料要求1压型钢板和连接件等的品种、规格以及性能应符合设计要求和国家现行有关标准的规定,供货方供货时应提供质量证明书,出厂合格证和复验报告

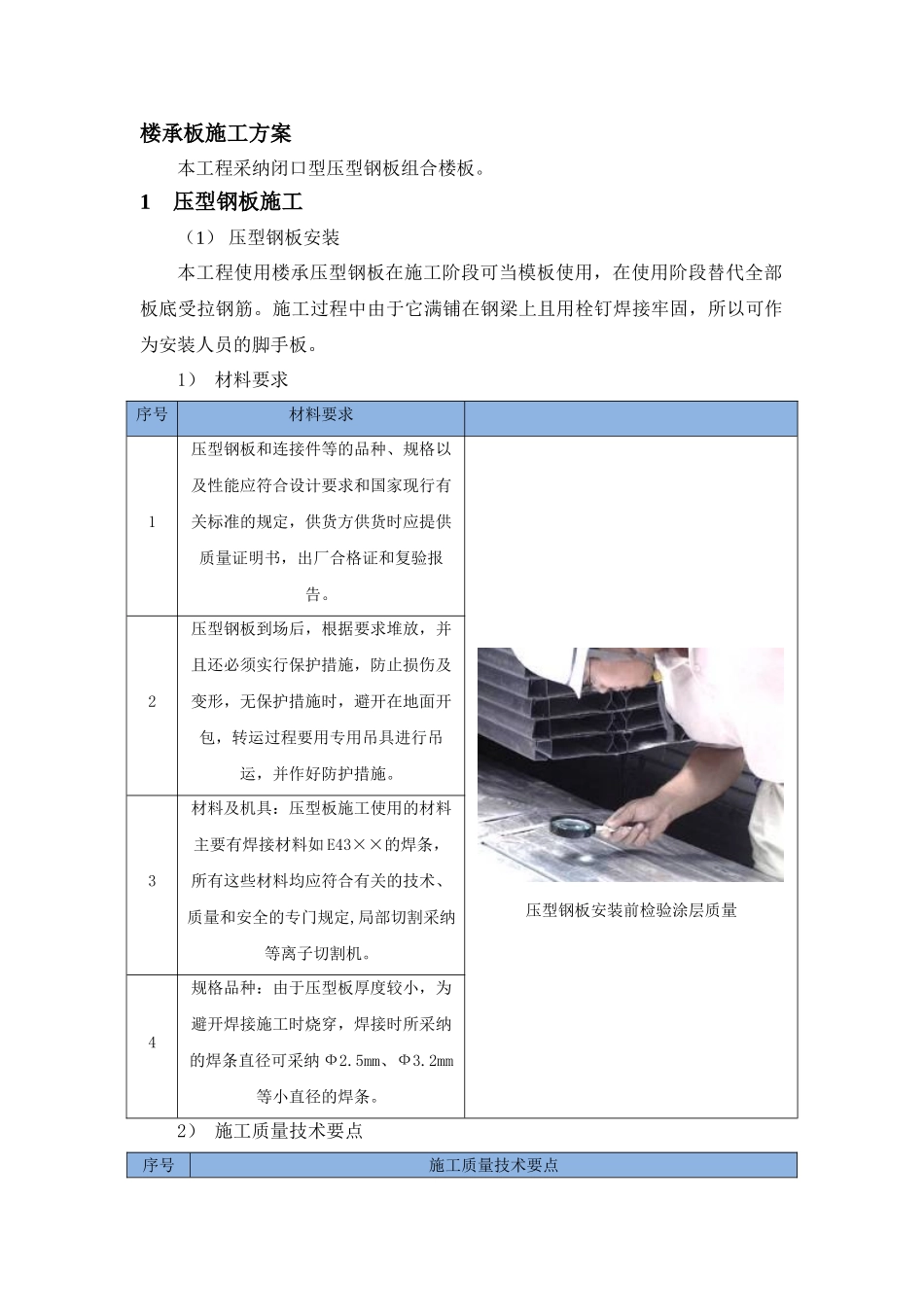

压型钢板安装前检验涂层质量2压型钢板到场后,根据要求堆放,并且还必须实行保护措施,防止损伤及变形,无保护措施时,避开在地面开包,转运过程要用专用吊具进行吊运,并作好防护措施
3材料及机具:压型板施工使用的材料主要有焊接材料如 E43××的焊条,所有这些材料均应符合有关的技术、质量和安全的专门规定,局部切割采纳等离子切割机
4规格品种:由于压型板厚度较小,为避开焊接施工时烧穿,焊接时所采纳的焊条直径可采纳 Ф2
5mm、Ф3
2mm 等小直径的焊条
2) 施工质量技术要点序号施工质量技术要点1压型钢板在装、卸、安装中严禁用钢丝绳捆绑直接起吊,运输及堆放应有足够支点,以防变形
2铺设前对弯曲变形的压型钢板应校正好
3功能楼层钢梁顶面要保持清洁,严防潮湿及涂刷油漆未干
4下料、切孔采纳等离子切割机进行切割,严禁用氧气乙炔火焰切割
大孔洞四周应补强
5支顶架拆除应待混凝土达到一定强度后方可拆除
6压型钢板按图纸放线安装、调直、压实并点焊牢靠
7压型钢板铺设完毕、调直固定后应及时用锁口机具进行锁口,防止由于堆放施工材料和人员交通造成压型板咬口分离
8安装完毕,及时清扫施工垃圾,剪切下来的边角料应收集到地面上集中堆放
9加强成品保护,铺设人员交通马道,减少人员在压型钢板上不必要的走动,严禁在压型钢板上堆放重物
3) 压型钢板堆放及吊装序号堆放及吊装注意事项1楼承板运至现场,需妥善保护,不得有任何损坏
