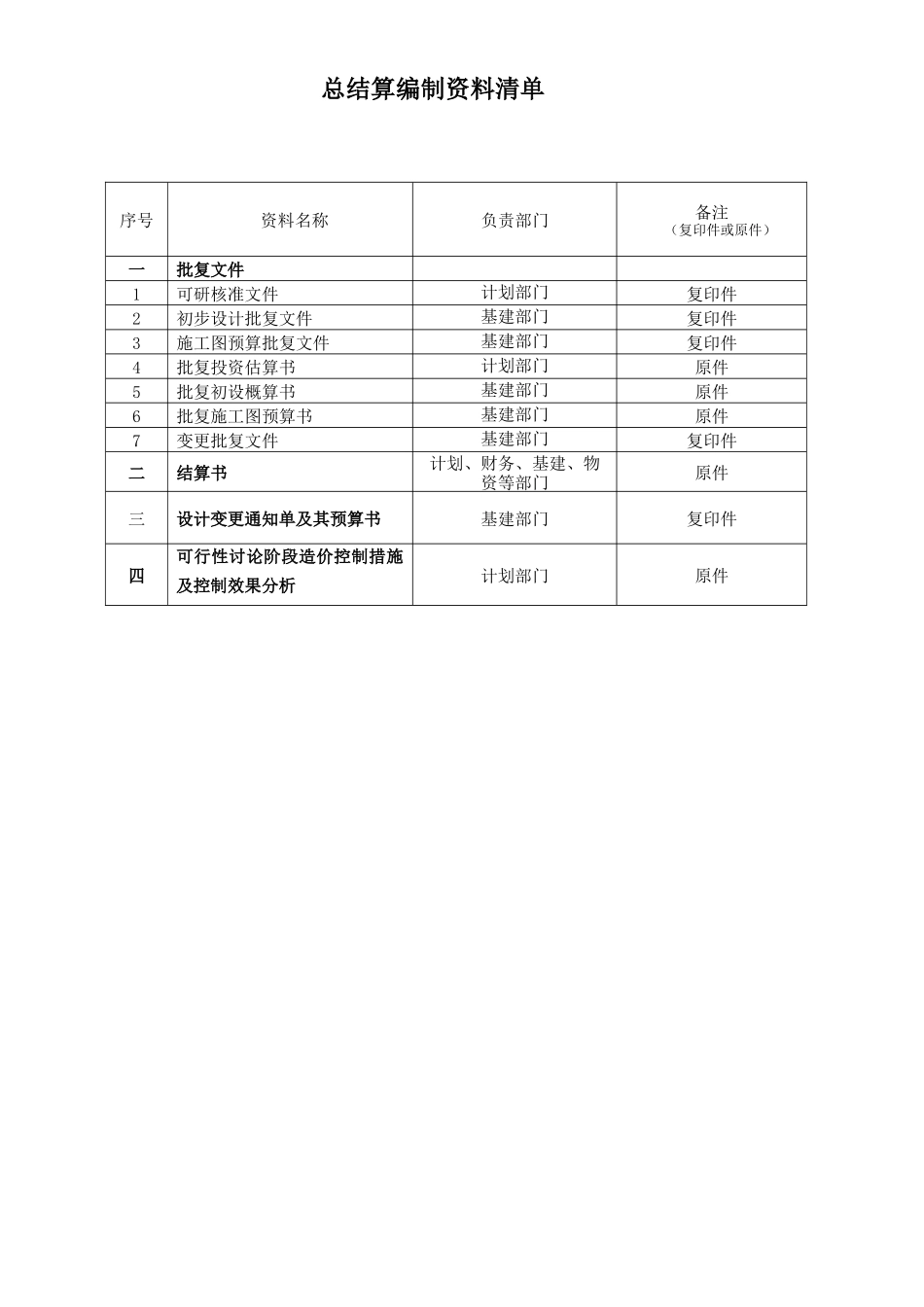

总结算编制指引说 明输变电工程整体竣工投产后,建设单位基建部门负责根据“总结算编制资料清单”收集编制资料并组织总结算编制工作;计划、财务、物资等部门负责编制各自管理费用的结算书并移交基建部门,基建部门负责对资料进行整理汇总,并参照“总结算报告模板”编制总结算报告。总结算编制资料清单序号 资料名称负责部门备注 (复印件或原件)一批复文件1可研核准文件计划部门复印件2初步设计批复文件基建部门复印件3施工图预算批复文件 基建部门复印件4批复投资估算书计划部门原件5批复初设概算书基建部门原件6批复施工图预算书基建部门原件7变更批复文件基建部门复印件二结算书计划、财务、基建、物资等部门原件三设计变更通知单及其预算书基建部门复印件四可行性讨论阶段造价控制措施及控制效果分析计划部门原件 工程 部门管理费用结算书 编制单位名称 (盖建设单位公章) 年 月 (所在城市名称)审 批: 审 核: 校 核: 编 制: 编制单位名称 (盖建设单位公章) 年 月 (所在城市名称)(附件 1-6 一个单项工程填一张表,各部门根据需要选填附件 1-5)附件 1 kV 变电站工程竣工结算一览表 金额单位:元 栏次 行次单位工程项目施 工 图 预 算 价 值实 际 价 值实际较预算增减建筑工程安装工程设备购置费其他费用合计建筑工程安装工程设备购置费其他费用合计增减额增减率(%)123456=2+3+4+57891011=7+8+9+1012=11-613=12/6一主要生产工程(一)电气部分1主变压器(1)… … 2配电装置(1)… … 3补偿装置(1)… …4控制保护及主流系统(1)… …5所用电系统(1)… … 6全所电缆及接地(1)… … 7通讯及运动系统(1)… … (二)建筑部分1主要生产房屋建筑(1)… …2配电装置建筑(1)… … 3供水系统建筑(1)… … 二辅助生产工程(一)辅助生产系统1检修及修配设备(二)建筑部分1辅助生产建筑(1)… … 2所区性建筑(1)… …3特别构筑物(1)… …三与所址有关的单项费用(1)… …四其他工程及费用(1)建筑场地征用及清理费… … (2)项目建筑技术服务费… …(3)项目建设技术服务费… … (4)分系统调试及整套启动调试费… ….(5)生产准备费… … (6)其他… ….五基本预备费六编制年价差静态合计七建设期贷款利息八合 计附表 2 kV 线路工程竣工结算一览表 金额单位:元 栏次 行次单位工程项目施 工 图 预 算 价 值实 际 价 值实际较预算增减建...
