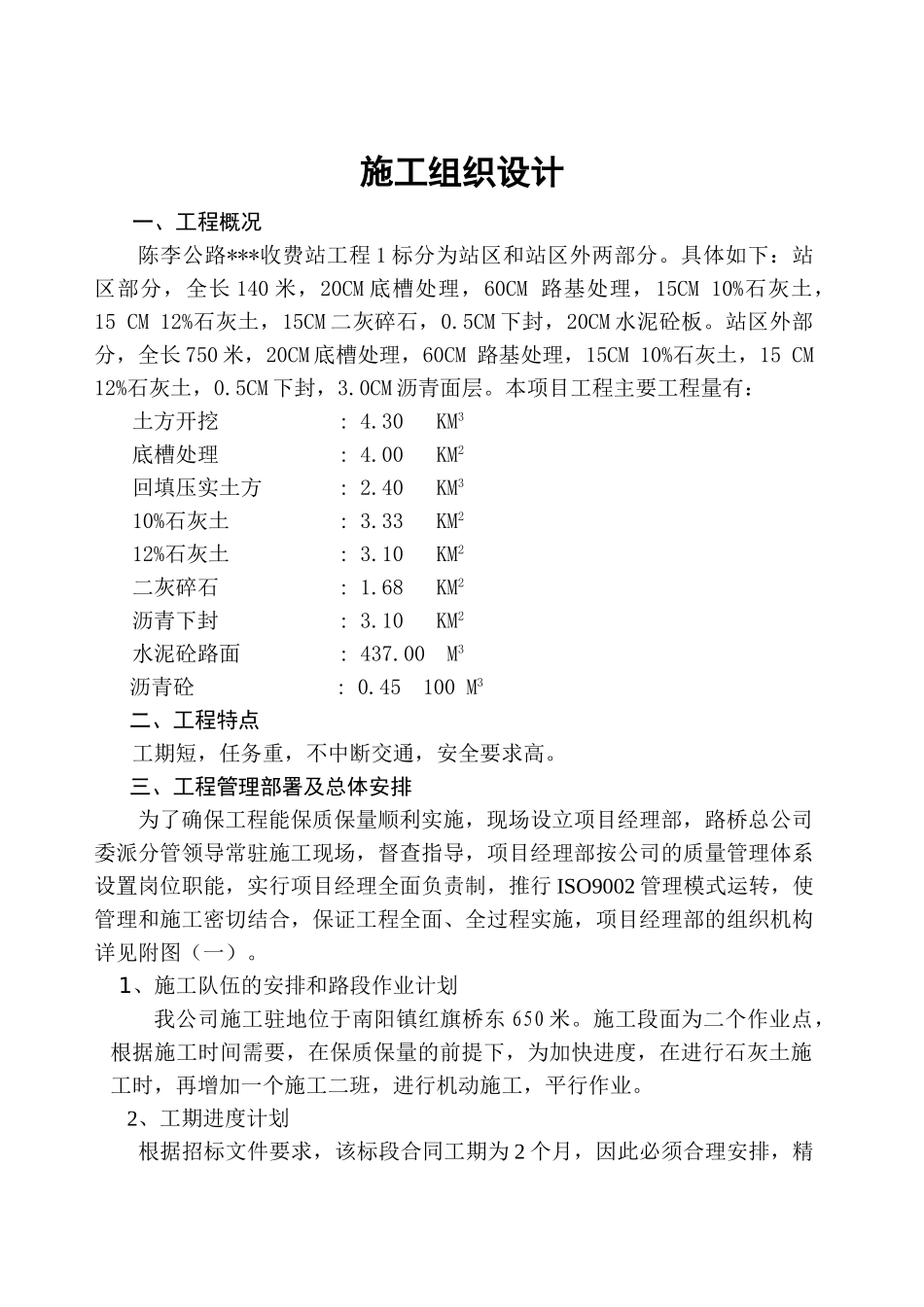

施工组织设计 一、工程概况陈李公路***收费站工程 1 标分为站区和站区外两部分
具体如下:站区部分,全长 140 米,20CM 底槽处理,60CM 路基处理,15CM 10%石灰土,15 CM 12%石灰土,15CM 二灰碎石,0
5CM 下封,20CM 水泥砼板
站区外部分,全长 750 米,20CM 底槽处理,60CM 路基处理,15CM 10%石灰土,15 CM 12%石灰土,0
5CM 下封,3
0CM 沥青面层
本项目工程主要工程量有:土方开挖 : 4
30 KM3底槽处理 : 4
00 KM2回填压实土方 : 2
40 KM310%石灰土 : 3
33 KM212%石灰土 : 3
10 KM2二灰碎石 : 1
68 KM2沥青下封 : 3
10 KM2 水泥砼路面 : 437
00 M3沥青砼 : 0
45 100 M3 二、工程特点工期短,任务重,不中断交通,安全要求高
三、工程管理部署及总体安排为了确保工程能保质保量顺利实施,现场设立项目经理部,路桥总公司委派分管领导常驻施工现场,督查指导,项目经理部按公司的质量管理体系设置岗位职能,实行项目经理全面负责制,推行 ISO9002 管理模式运转,使管理和施工密切结合,保证工程全面、全过程实施,项目经理部的组织机构详见附图(一)
1、施工队伍的安排和路段作业计划我公司施工驻地位于南阳镇红旗桥东 650 米
施工段面为二个作业点,根据施工时间需要,在保质保量的前提下,为加快进度,在进行石灰土施工时,再增加一个施工二班,进行机动施工,平行作业
2、工期进度计划 根据招标文件要求,该标段合同工期为 2 个月,因此必须合理安排,精心管理,保证完成全部合同项目
主要项目工期安排如下:(1)2025 年 月 日- 月 日 施工准备工作(2)2025 年 月 日- 月 日 路基开挖(3)2025 年 月 日- 月 日 路
