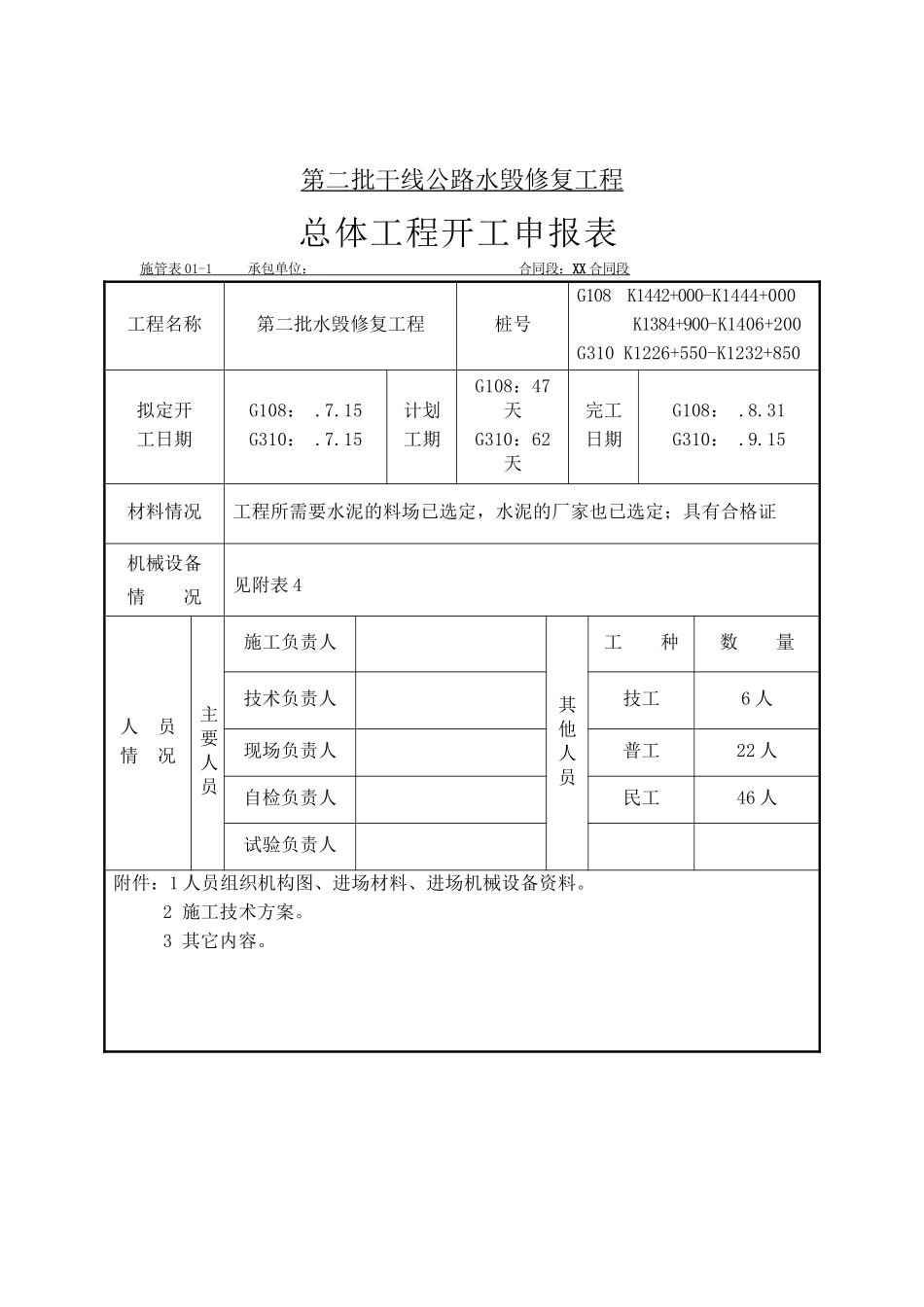

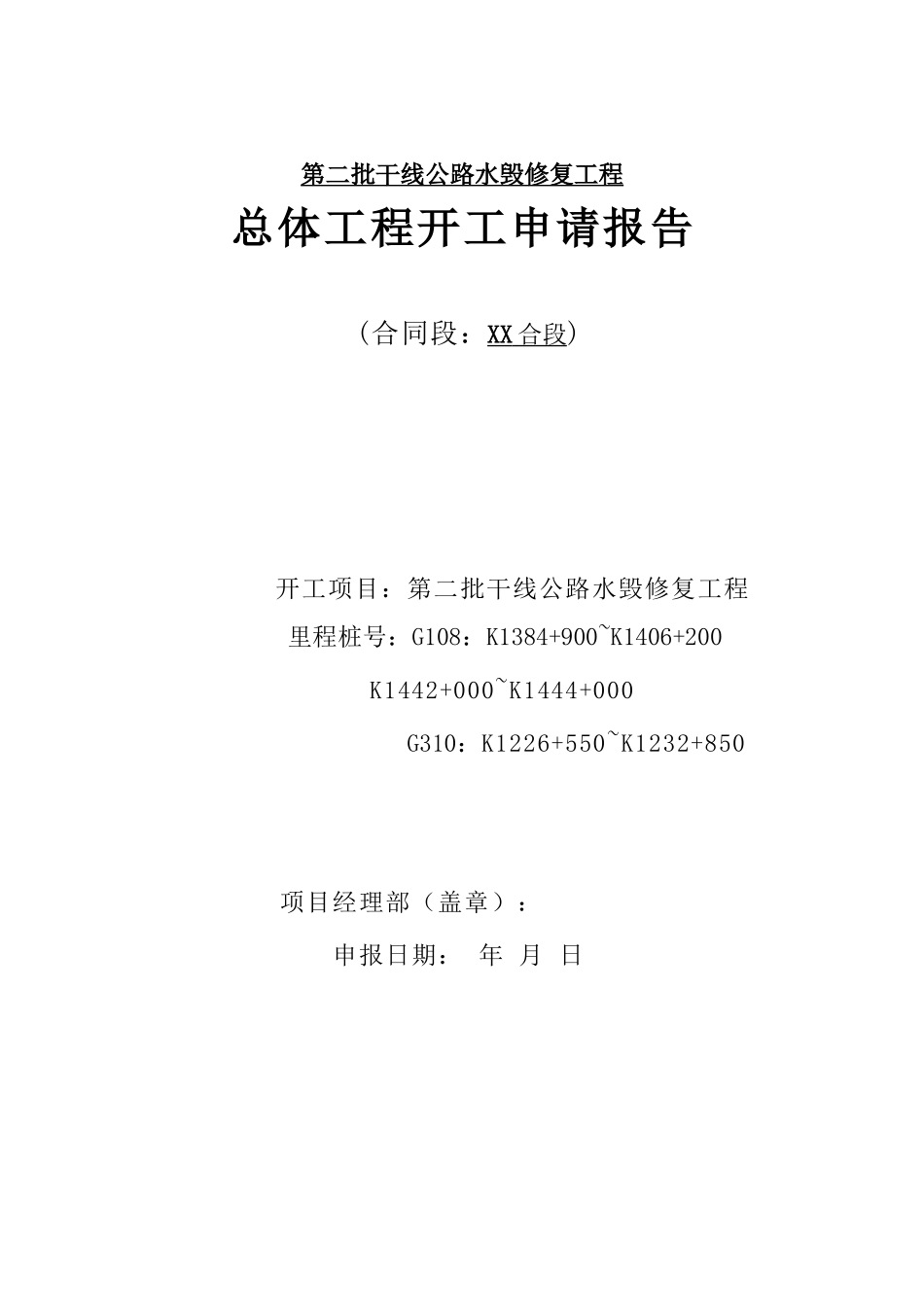

第二批干线公路水毁修复工程总体工程开工申请报告(合同段:XX 合段 )开工项目:第二批干线公路水毁修复工程 里程桩号:G108:K1384+900~K1406+200 K1442+000~K1444+000 G310:K1226+550~K1232+850项目经理部(盖章):申报日期: 年 月 日第二批干线公路水毁修复工程总体工程开工申报表施管表 01-1 承包单位: 合同段: XX 合同段 工程名称第二批水毁修复工程桩号G108 K1442+000-K1444+000K1384+900-K1406+200G310 K1226+550-K1232+850拟定开工日期G108:
15G310:
15计划工期G108:47天G310:62天完工日期G108:
31G310:
15材料情况工程所需要水泥的料场已选定,水泥的厂家也已选定;具有合格证机械设备情 况见附表 4人 员情 况主要人员施工负责人其他人员工 种数 量技术负责人技工6 人现场负责人普工22 人自检负责人民工46 人试验负责人附件:1 人员组织机构图、进场材料、进场机械设备资料
2 施工技术方案
3 其它内容

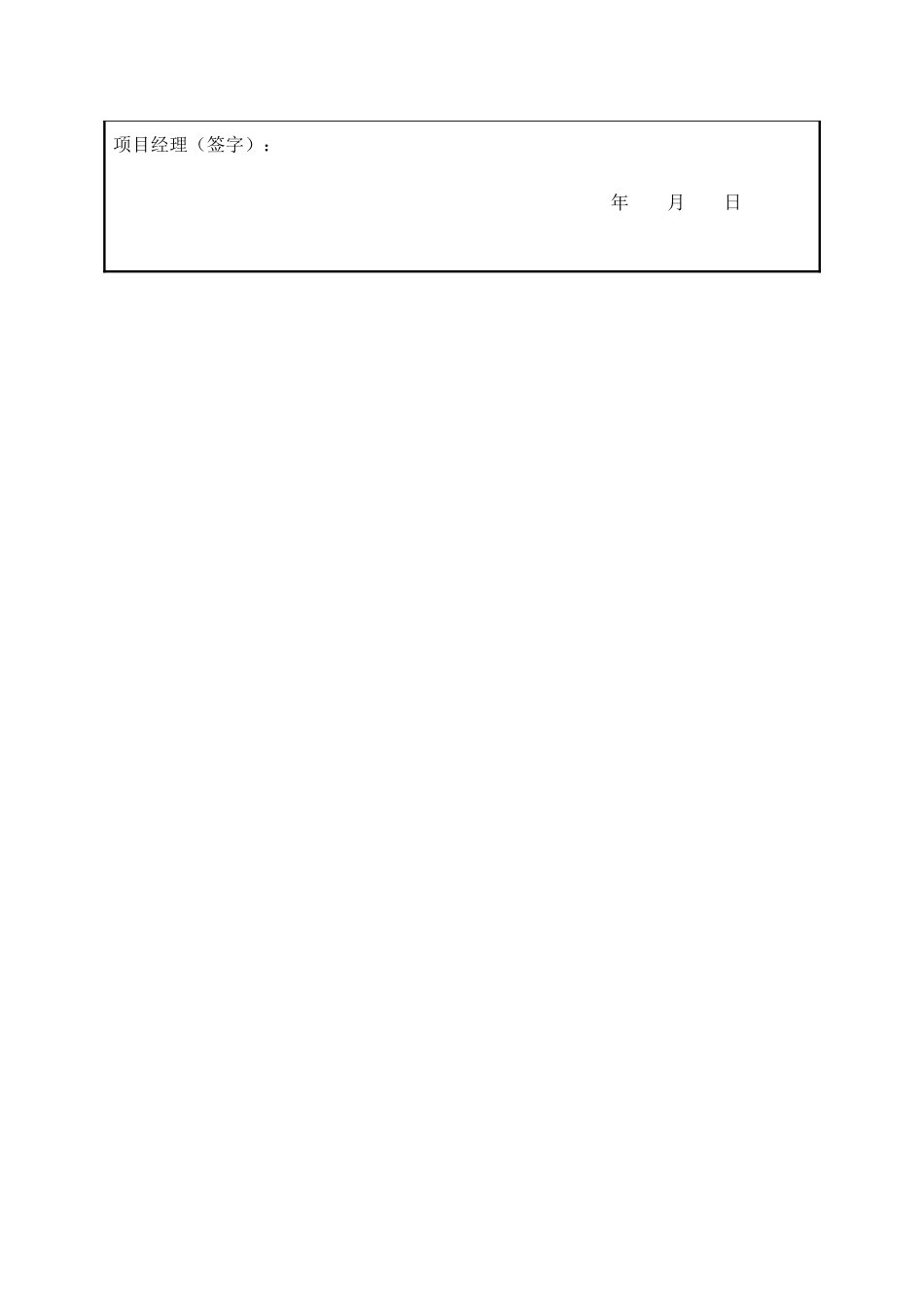

项目经理(签字): 年 月 日进场材料数量表材料名称品牌数量(t)规格水泥岐山天柱400Po32
5进场机械数量表机械设备 名称20T 单钢轮压路机20T 胶轮平地机WR2500S冷再生机8T 水车3 寸自吸泵数量(台)111131路面冷再生施工组织设计1、编制依据及原则1
1 国家和陕西省颁布的法律、法规、法令条款,有关部门颁发的施工安全、施工场地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的规定和技术标准
2 遵循设计文件和施工法律规范的原则,在编写主要项目施工方法中严格根据设计要求,执行现行施工法律规范和验收标准,正确组织施工,确保工程的质量进
